Wrocławski Program Tramwajowo-Autobusowy na lata 2024-2032. Nowe linie i etapy realizacji

Kliknij, aby powiększyć

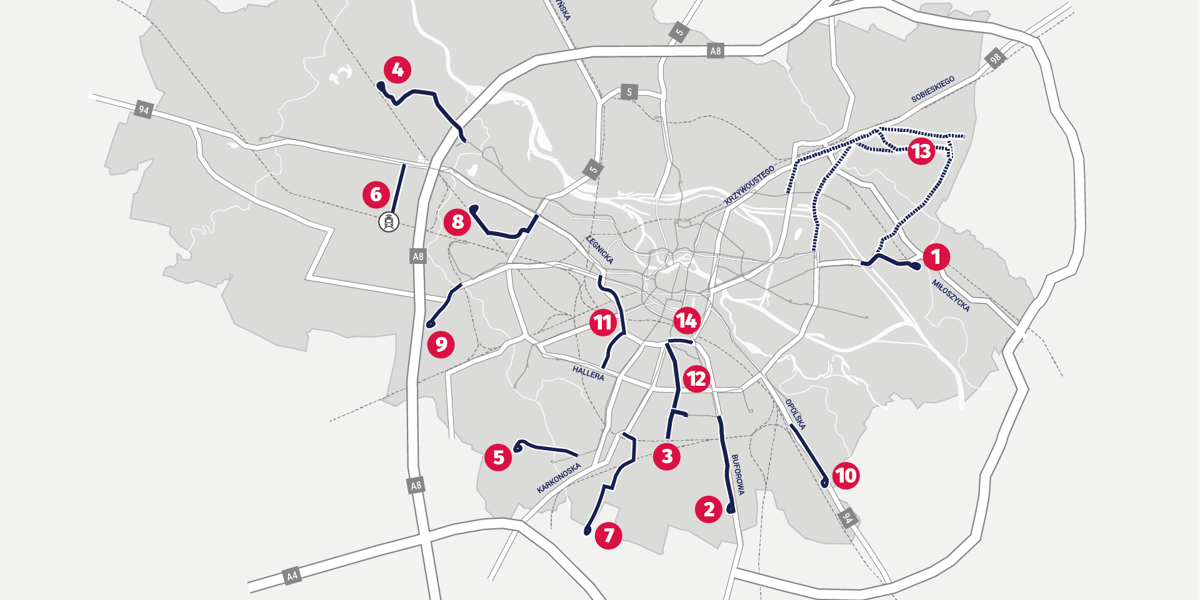

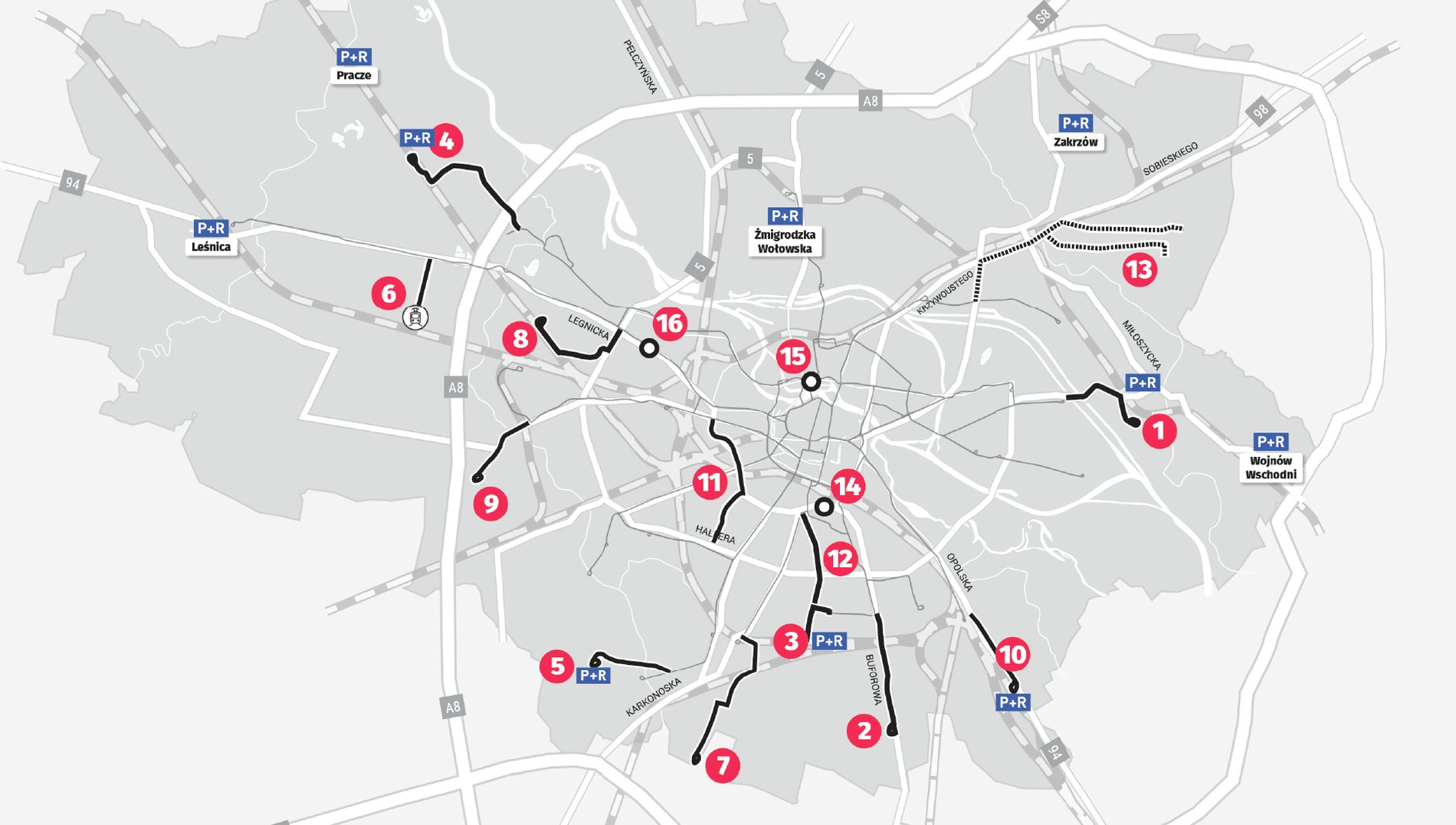

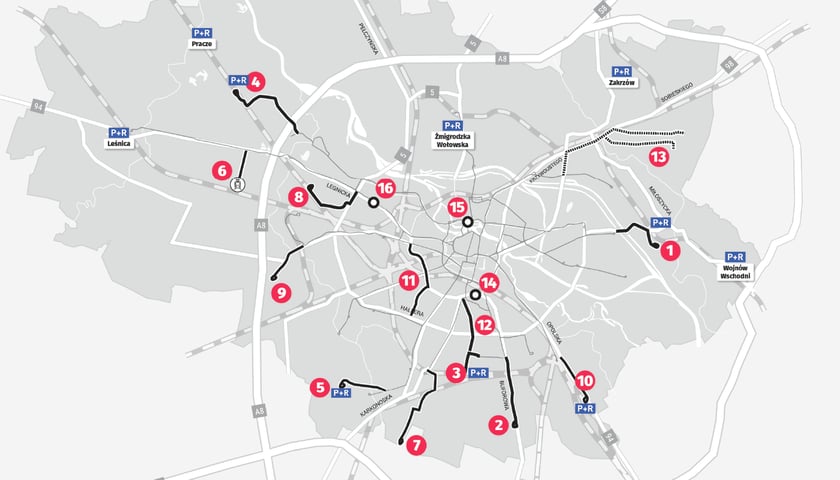

Na zdjęciu mapa wszystkich planowanych inwestycji tramwajowych we Wrocławiu. Sprawdź, kiedy tramwaj na Psie Pole i Jagodno. Poznaj inne plany WPT, takie jak tramwaj na Swojczyce, Maślice, Borowską i nie tylko! www.wroclaw.pl
Na zdjęciu mapa wszystkich planowanych inwestycji tramwajowych we Wrocławiu. Sprawdź, kiedy tramwaj na Psie Pole i Jagodno. Poznaj inne plany WPT, takie jak tramwaj na Swojczyce, Maślice, Borowską i nie tylko!

Tramwaj na Psie Pole, Księże Wielkie czy może na Ołtaszyn? Sprawdź, dokąd będziemy jeździć tramwajami w najbliższych latach. Przedstawiamy przedsięwzięcia, których realizacja jest na różnych etapach. Jedne są planowane, inne już projektowane. Program tramwajowy jest na bieżąco aktualizowany. Miasto żyje, nieustannie się zmienia i – co kluczowe – rozwija.

Reklama

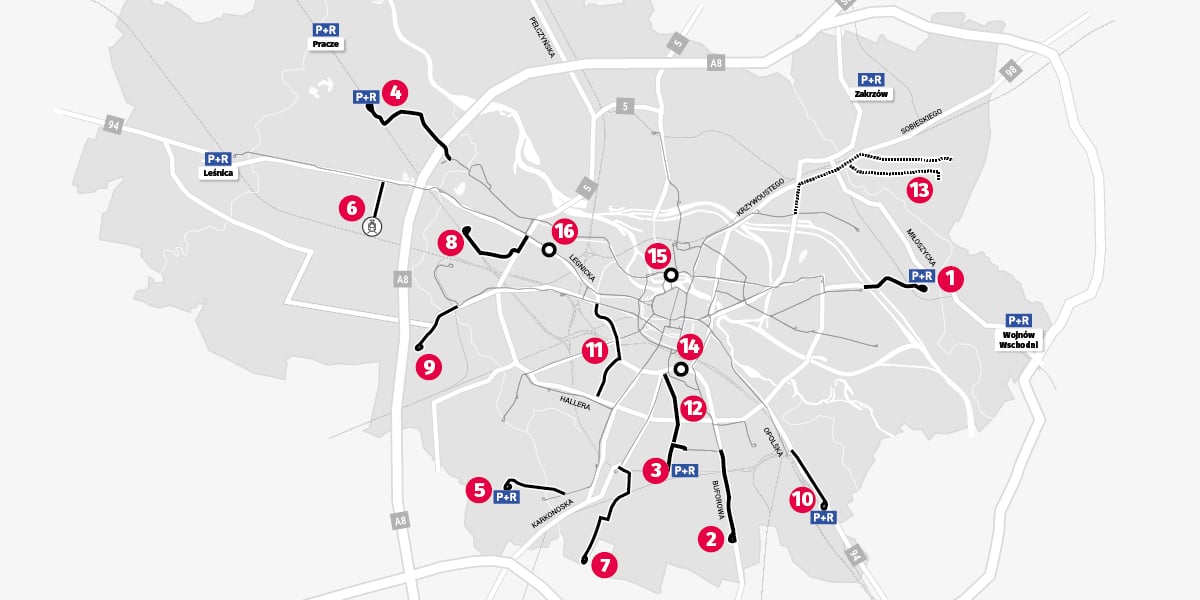

Wrocławski Program Tramwajowo-Autobusowy:

Obecny etap:

Budowa

Plan realizacji:

2019 – opracowanie koncepcji

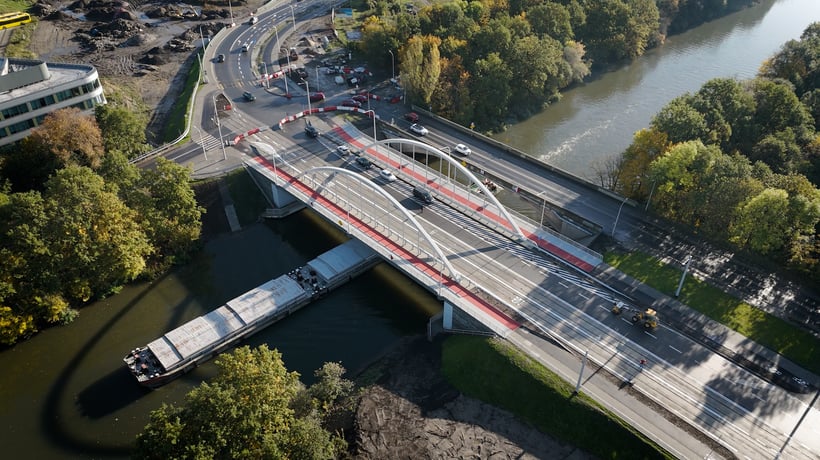

2023 – otwarcie nowych Mostów Chrobrego
2024 – ogłoszenie przetargu na budowę
2025 – rozpoczęcie budowy
2027 – otwarcie

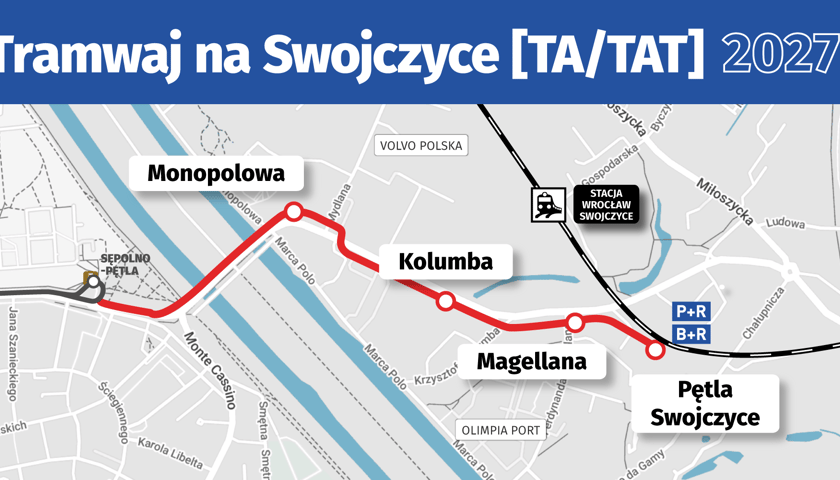

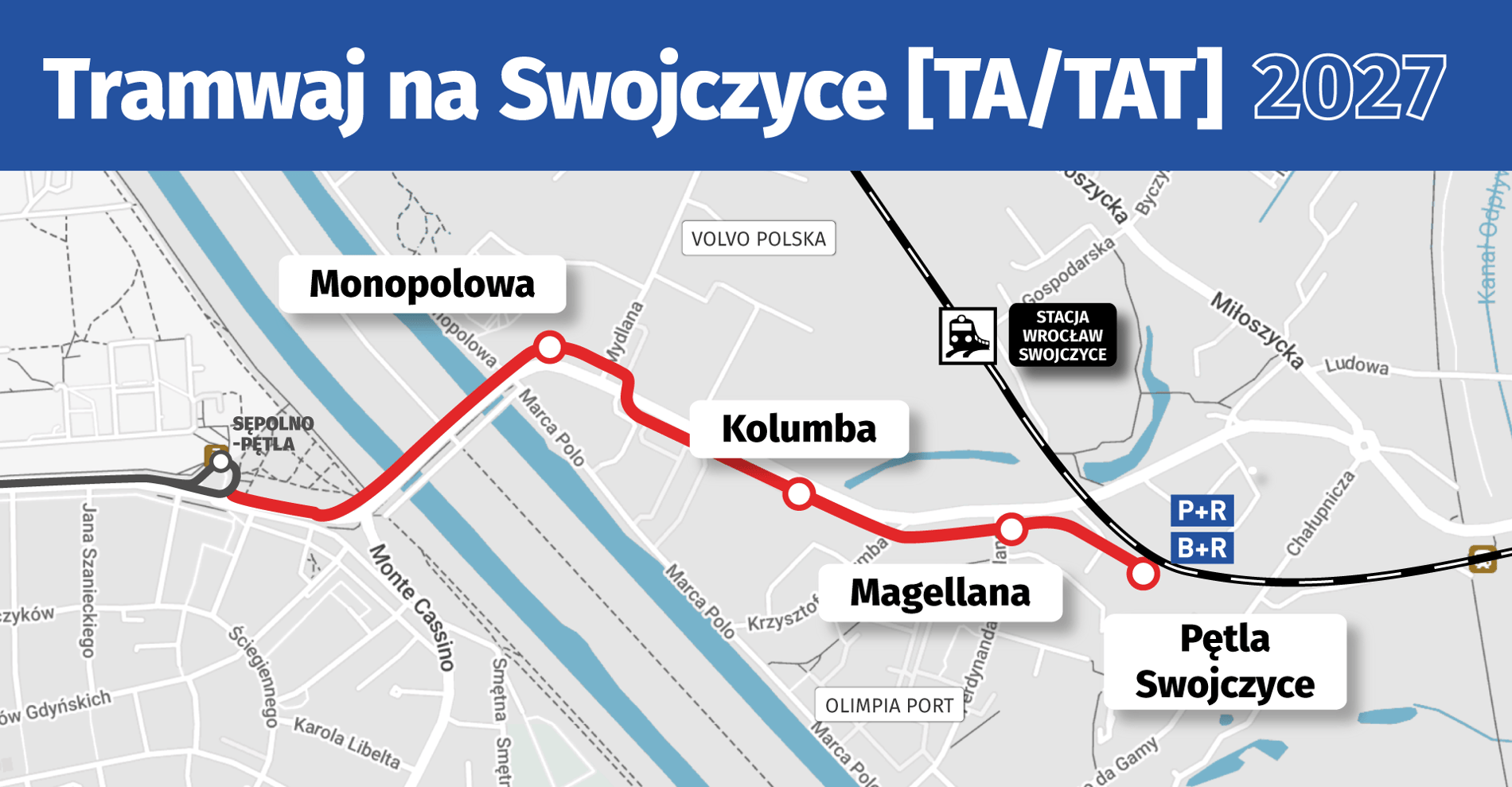

Linia tramwajowa będzie prowadzić od pętli Sępolno, przez ul. Mickiewicza, dalej nowymi mostami do ul. Swojczyckiej. Za ul. Magellana tory skręcą w prawo, aby zakończyć się pętlą w pobliżu ul. Chałupniczej – tam, gdzie jest ul. Cooka i cmentarz parafialny. Powstanie tam również parking dla rowerów i P+R.

Zobacz szczegóły

Obecny etap:

Projektowanie linii tramwajowej (II etap inwestycji)

Plan realizacji:

2019 – opracowanie koncepcji
2022 – dokumentacja projektowa na jezdnię autobusową
2024 – etap I - budowa buspasa
2025 – otwarcie wydzielonej trasy autobusowej
2027 – projektowanie tramwaju i drugiej jezdni ul. Buforowej
2029 – budowa torowiska

Realizacja I etapu umożliwiła autobusom poruszać się wydzielonym buspasem (bez stania w korkach). Wydzielony korytarz dla komunikacji miejskiej zaczyna się od pętli z parkingiem P+R na wysokości ul. Kajdasza i łączy się z istniejącym w ulicy Bardzkiej.

W drugiej kolejności buspas zostanie zabudowany torowiskiem i stanie się trasą autobusowo-tramwajową.

Trasa autobusowa ma parametry spełniające wymagania trasy tramwajowej. Jednak torowisko musi przeciąć linię kolejową, dlatego zaprojektowanie go nie jest prostym zadaniem. Najpierw musiały powstać przepisy regulujące krzyżowanie torów kolejowych z tramwajowymi, następnie zgodnie z nimi projektant stworzy rozwiązanie, które zaakceptuje zarządca infrastruktury – PKP PLK.

Zobacz szczegóły

Obecny etap:

Projektowanie trasy

Plan realizacji:

2024 – przetarg na dokumentację i rozpoczęcie projektowania
2027 – zakończenie projektowania
2029 – otwarcie trasy

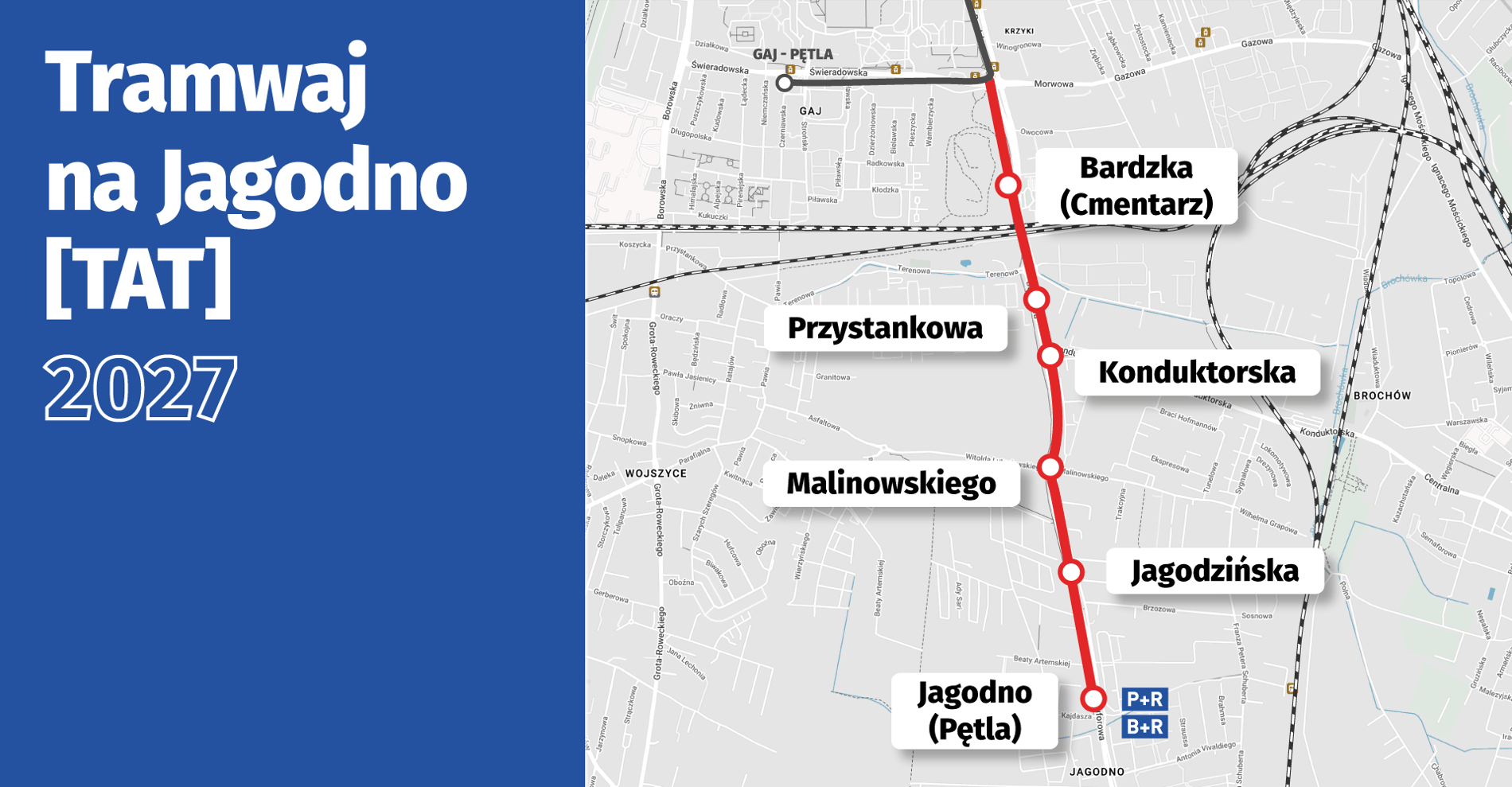

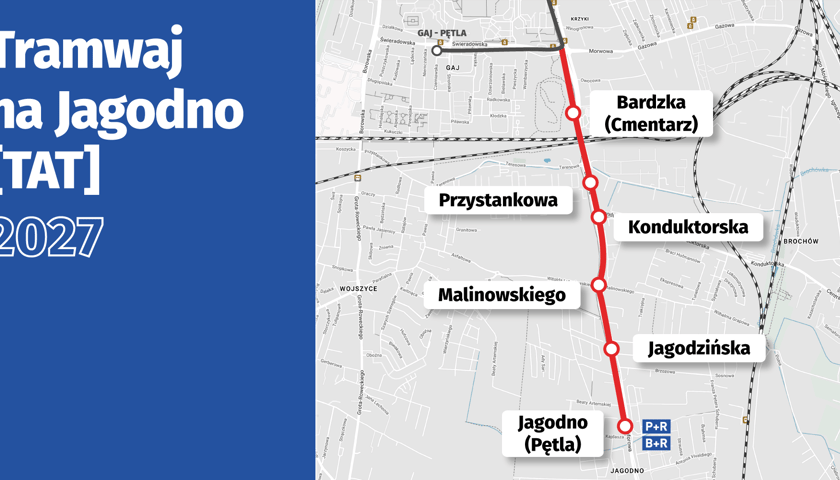

Powstająca linia tramwajowa będzie przedłużeniem torów, które obecnie kończą się na ul. Świeradowskiej (krańcówka Gaj). Poprowadzone zostaną do ul. Działkowej, a z niej skręcać będą w Borowską, gdzie powstanie trasa autobusowo-tramwajowa prowadząca do nasypu kolejowego. Przy nim będzie klasyczna pętla z parkingiem P+R.

Zobacz szczegóły

Obecny etap:

Projektowanie trasy (do 2026)

Plan realizacji:

2018 – opracowanie koncepcji
2023 – przetarg na opracowanie dokumentacji budowlanej
2024 – konsultacje społeczne i projektowanie trasy
2028 – otwarcie trasy

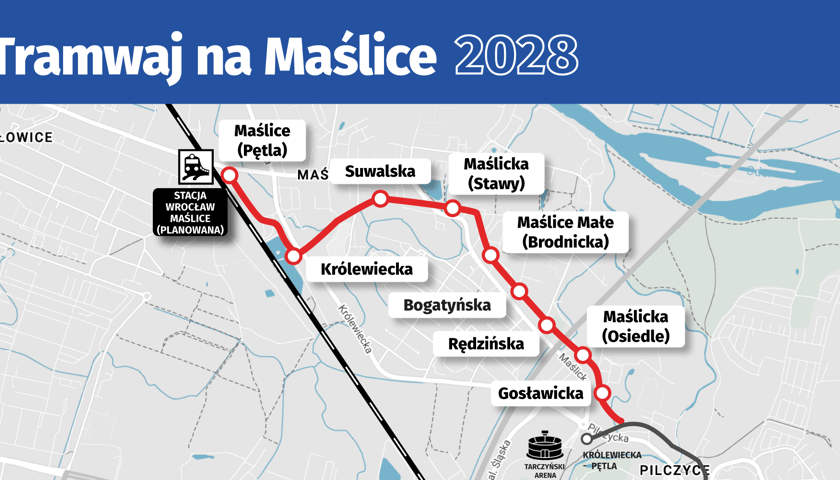

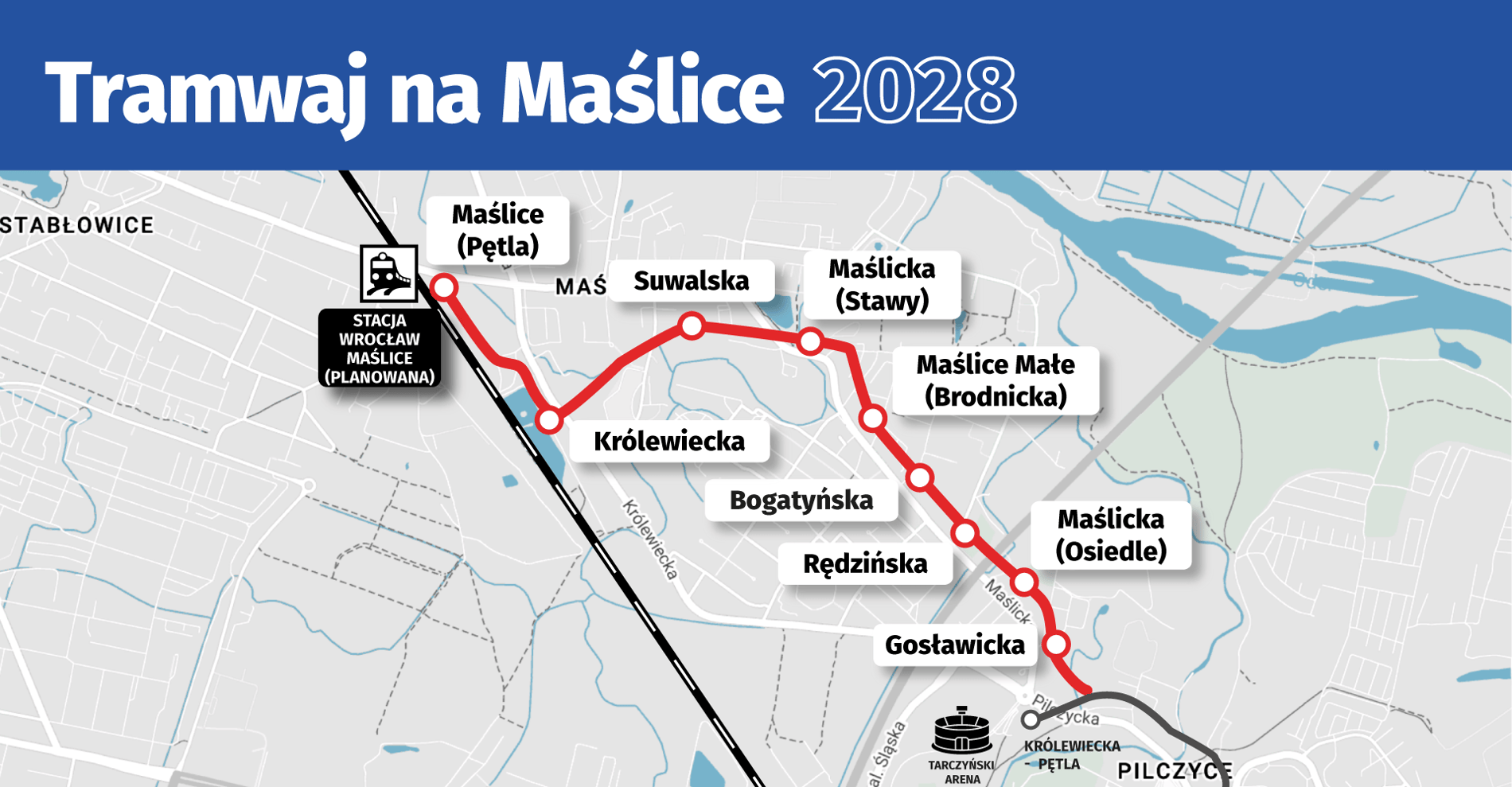

Nowa trasa tramwajowa liczyć będzie 3,2 km. Zacznie się od istniejącego torowiska na ul. Pilczyckiej, dalej poprowadzi wzdłuż Maślickiej, Królewieckiej, kończąc się pętlą pomiędzy galerią handlową przy Królewieckiej a linią kolejową nr 273. Tam ma powstać parking P+R.

Zobacz szczegóły

Obecny etap:

Projektowanie trasy

Plan realizacji:

2025 – budowa mijanki
2025 – konsultacje społeczne
2026 – projektowanie trasy
2027 – zakończenie projektowania
2029 – otwarcie trasy

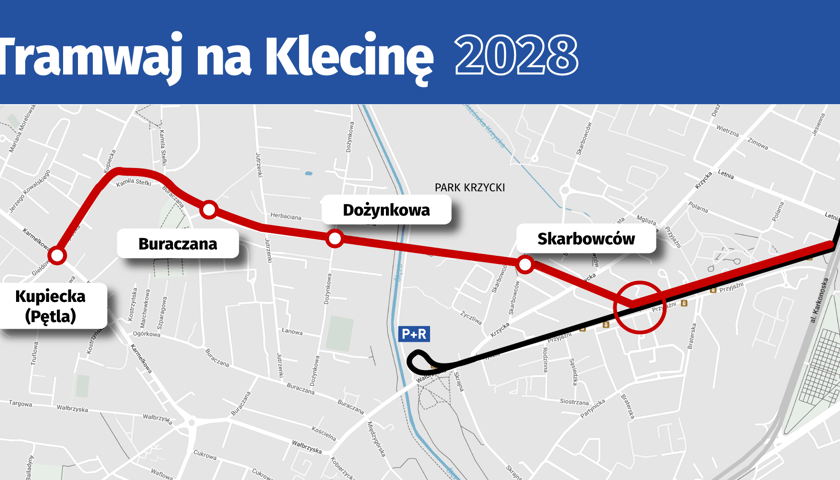

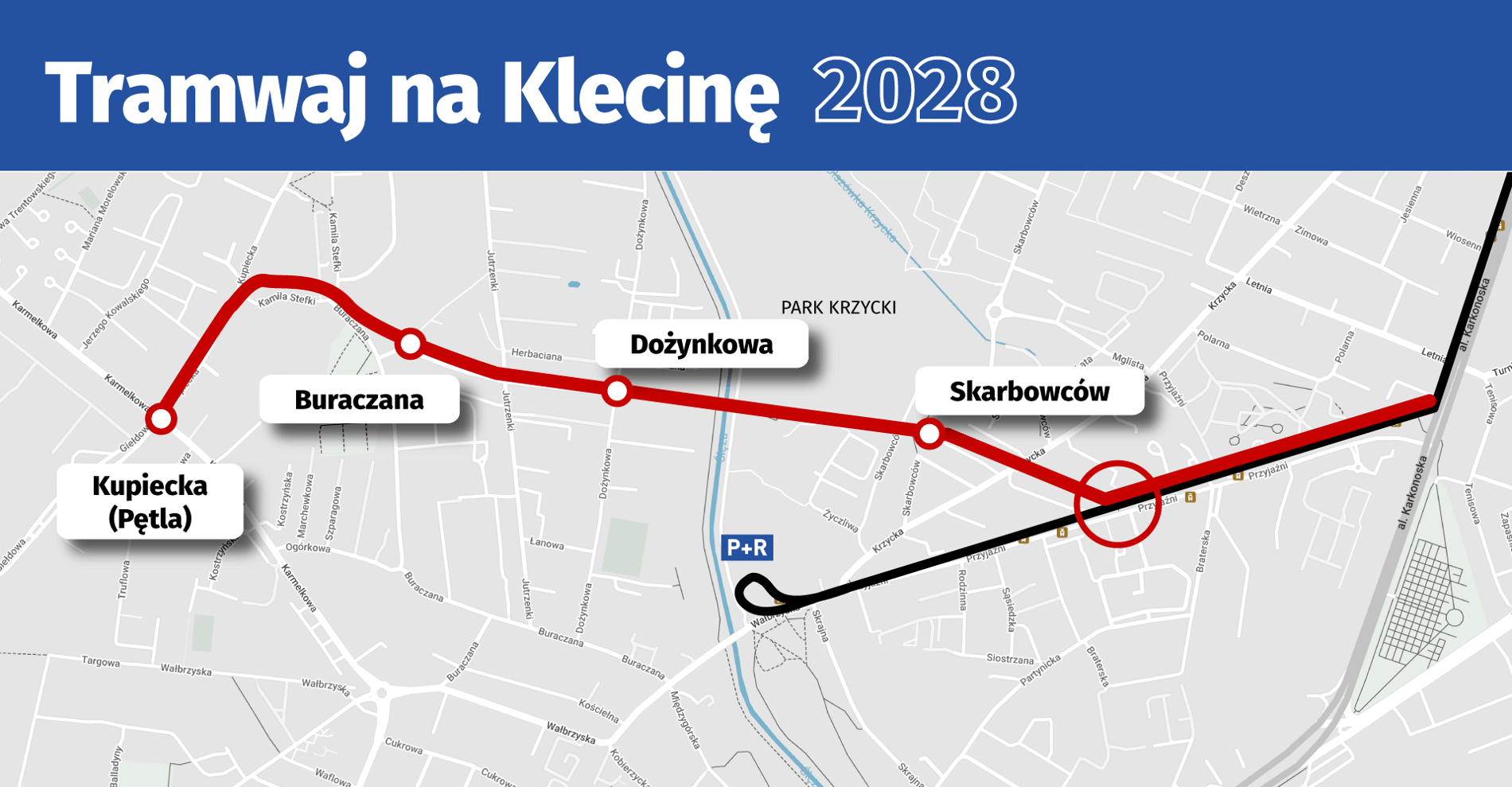

Na jednym torze prowadzącym do istniejącej pętli Klecina powstała mijanka, która usprawni wahadłowy ruch tramwajów. W drugiej kolejności powstanie torowisko prowadzące przez Klecinę aż na Oporów. Będzie to trasa o długości 1,8 km wraz z nowym mostem nad Ślęzą.

Zobacz szczegóły

Obecny etap:

Przetarg na projekt zajezdni

Plan realizacji:

2025 – wybranie projektanta zajezdni
2026 – wybranie projektanta tramwaju w al. Architektów
2027 – zakończenie projektowania
2028 – otwarcie odcinka do al. Architektów wraz z zajezdnią

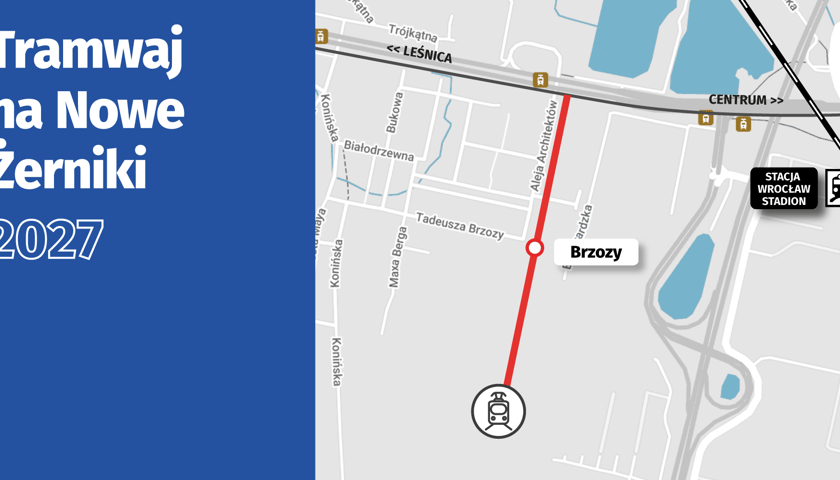

Zajezdnia na końcu al. Architektów powstanie na polu między linią kolejową a AOW. Nowy obiekt MPK Wrocław docelowo pomieści 150 tramwajów, ale będą się tam również znajdować myjnie oraz hala warsztatowa do naprawy pojazdów.

Zobacz szczegóły

Obecny etap:

Planowanie inwestycji

Plan realizacji:

2017 – konsultacje społeczne
2018 – analizy techniczne i środowiskowe
2024 – konsultacje Pakiet dla Południa
2026 – uzgodnienia z PKP dla wariantu skrzyżowania linii 285 z tramwajem na Buforowej
2032 – zakończenie inwestycji

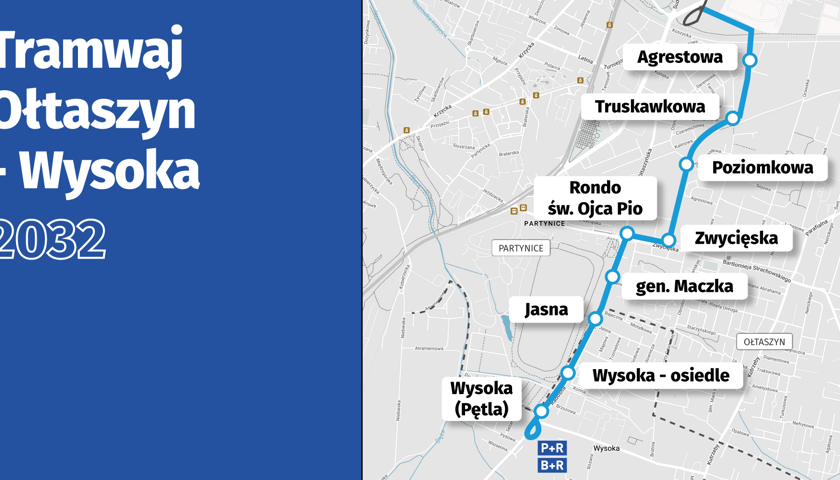

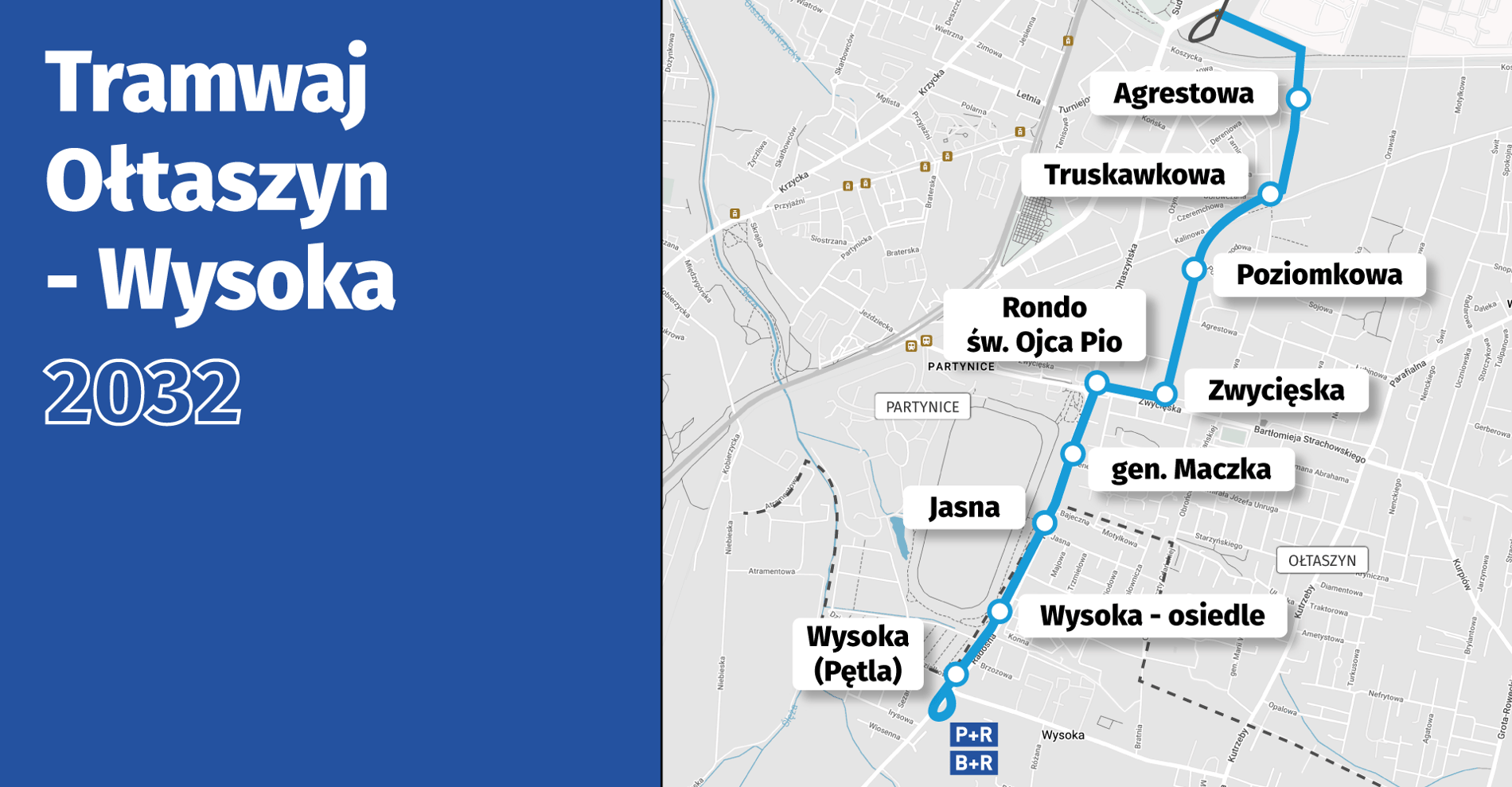

Tory mają biec od pętli Park Południowy do wysokości ul. Zwycięskiej. Dalej, w kierunku południowym, przy granicy Toru Wyścigów Konnych, wzdłuż ul. Ołtaszyńskiej, aż do wsi Wysoka, leżącej przy granicy z Wrocławiem. Planowanie trasy jest uzależnione od rozwiązań, które PKP przedstawi dla linii kolejowej 285. Planowane torowisko tramwajowe przecina się bowiem z kolejowym. Kolejarze planują przenieść linię 285 na nasyp, co uwolni budowę tramwaju.

Zobacz szczegóły

Obecny etap:

Planowanie inwestycji

Plan realizacji:

2021 – opinia do zadania PKP (linia 273) bezkolizycje rozwiązania na ul. Koszalińskiej i Chociebuskiej
2025 – koncepcja tramwaju wskazana do zakresu dewelopera
2032 – zakończenie inwestycji

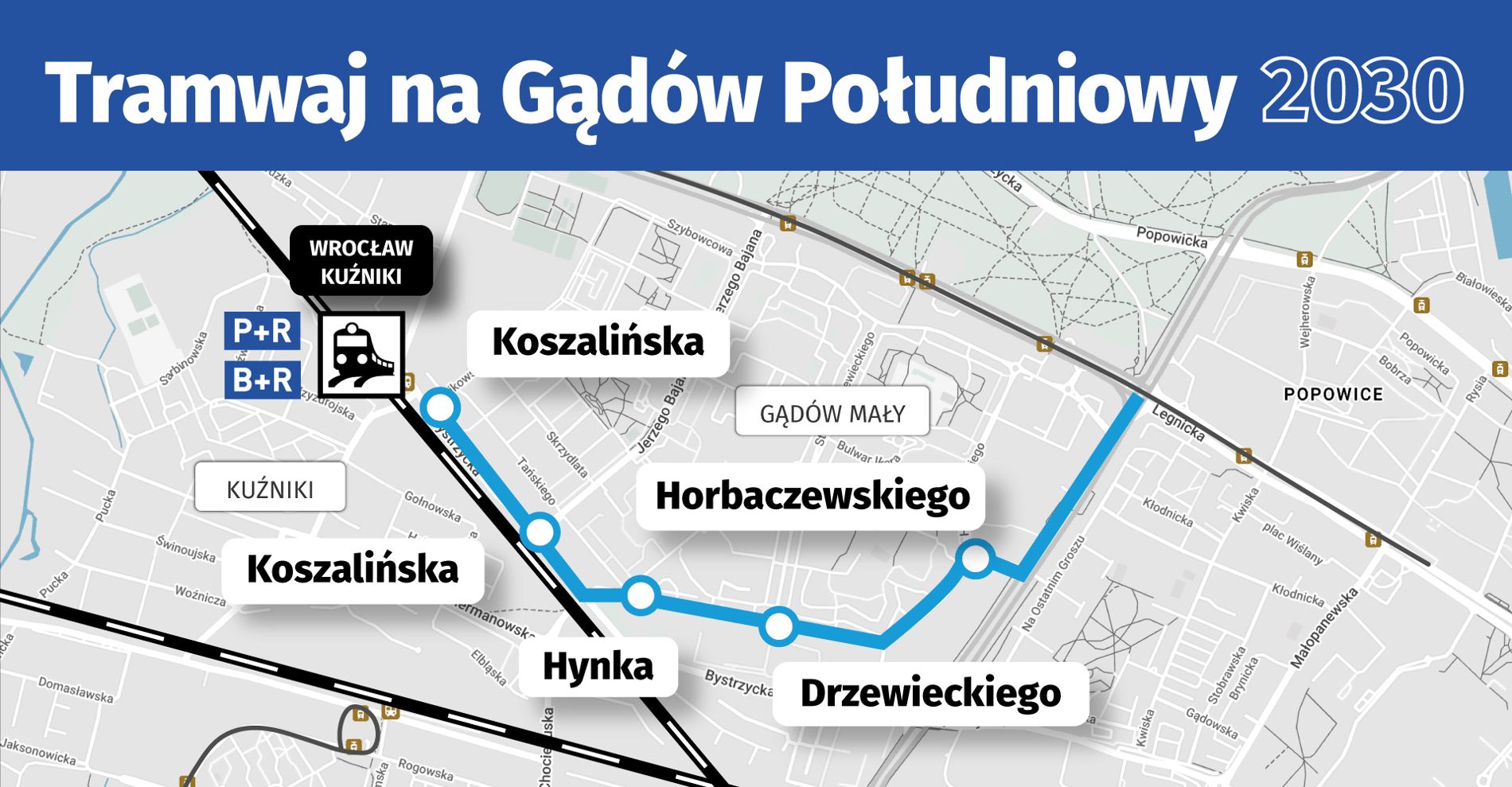

Tramwaj zapewni dobre połączenie z centrum mieszkańcom Gądowa Małego i Kuźnik. Tory mają biec od ul. Na Ostatnim Groszu do stacji kolejowej Kuźniki. Projektowanie jest wstrzymane do czasu rozstrzygnięcia inwestycji kolejowych: budowy bezkolizyjnego skrzyżowań torów z ulicami Koszalińską i Balonową.

Zobacz szczegóły

Obecny etap:

Przetarg na projekt koncepcji

Plan realizacji:

2029 – TAT etap 1 - oddanie buspasa
2032 – TAT etap 2 (tramwaj) - uzależniona od PKP

Pierwszym krokiem będzie budowa buspasa na ul. Strzegomskiej i Mińskiej – od przystanku „Rogowska P+R” do ul. Roślinnej (przystanek „Roślinna”). Autobusy w godzinach szczytu nie będą już stać w korku na ul. Mińskiej.

W dalszej kolejności rozważane jest wybudowanie na buspasie linii tramwajowej, czyli stworzenie trasy autobusowo-tramwajowej. Istotnym problemem są przecinające trasę tory kolejowe, dlatego projektowanie uzależnione jest od planów inwestycyjnych PKP - stworzenia bezkolizyjnego skrzyżowania torów kolejowych z ulicą i przyszłym torowiskiem tramwajowym.

Zobacz szczegóły

Obecny etap:

Projektowanie inwestycji

Plan realizacji:

2025 – zlecenie projektu Alei Opolskiej z tramwajem oraz projektu tramwaju w ul. Kościuszki i konsultacje społeczne
2027 – zakończenie projektowania
2030 – otwarcie trasy

Połączenie tramwajowe związane jest z kompleksową przebudową ulicy Opolskiej, która stanie się „południową bramą miasta”. Linia tramwajowa prowadzić ma od istniejącej pętli Księże Małe do nowej pętli w rejonie ul. Brochowskiej, gdzie powstanie również parking P+R. Zostanie również dobudowany drugi tor do pętli Księże Małe (obecnie prowadzi do niej tor pojedynczy).

Zobacz szczegóły

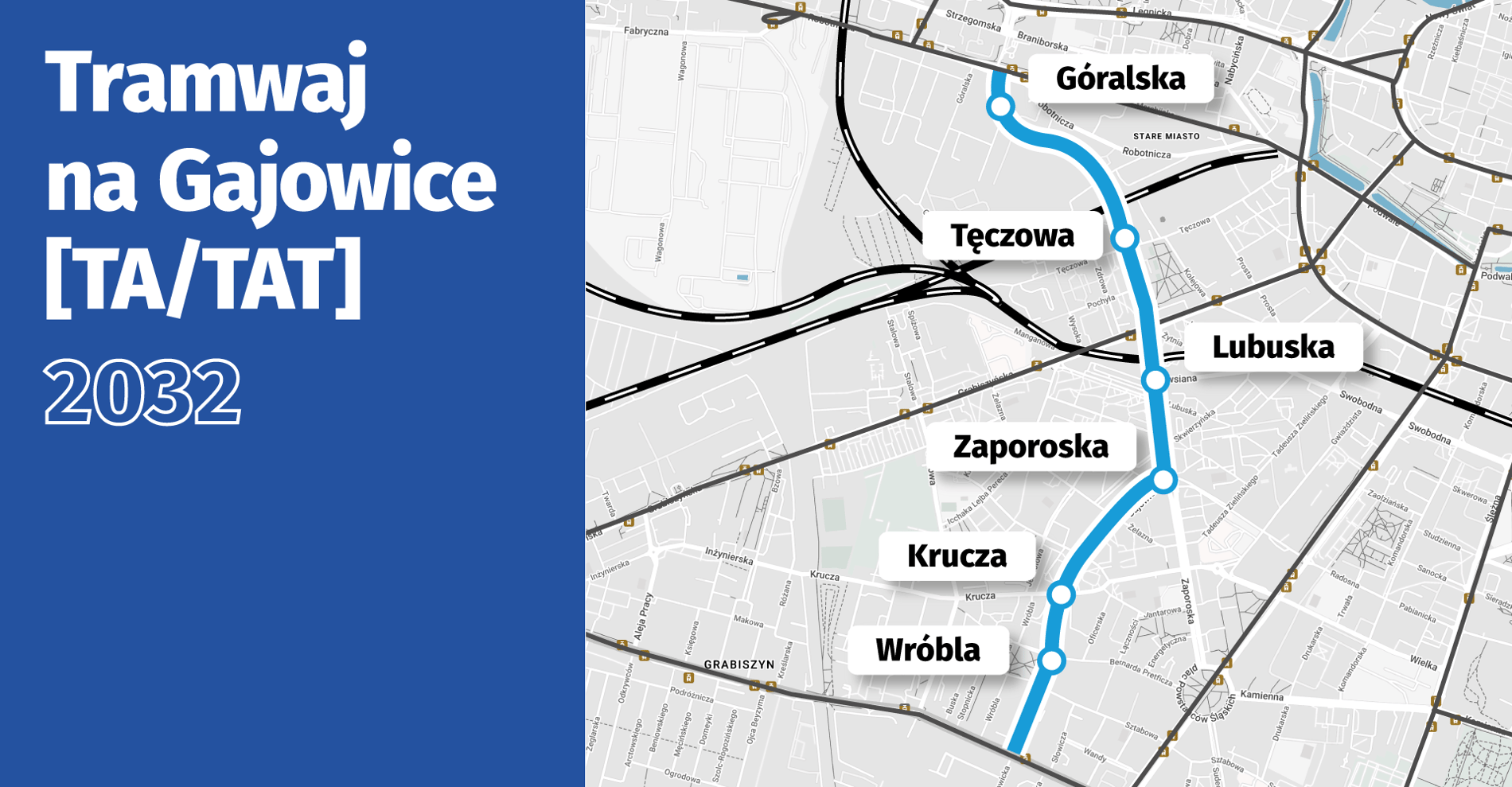

Obecny etap:

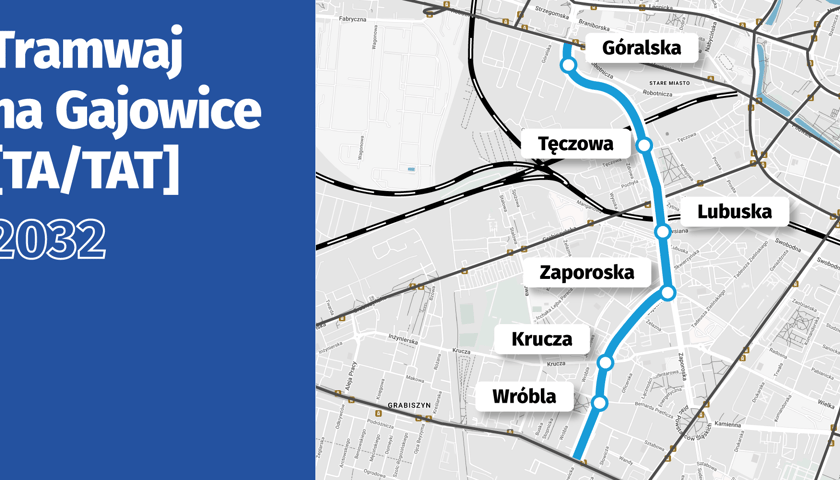

Wyłonienie zwycięzcy przetargu etap I (przebudowa Gajowickiej)

Plan realizacji:

2026 – TAT etap I (przebudowa ul. Gajowickiej z buspasami)
2027 – zakończenie przebudowy
2028 – zlecenie projektu TAT
2032 – zakończenie inwestycji

Docelowo trasa autobusowo-tramwajowa połączy okolice Dworca Świebodzkiego z al. Hallera. Najpierw jednak zostanie przebudowana ulica Gajowicka, na której powstanie buspas. W drugiej kolejności pojawi się na nim torowisko. Nowa linia z istniejącą spotkają się na ul. Robotniczej, na wysokości ul. Góralskiej. Docelowo zatem tramwaj połączy ul. Robotniczą z al. Hallera.

Zobacz szczegóły

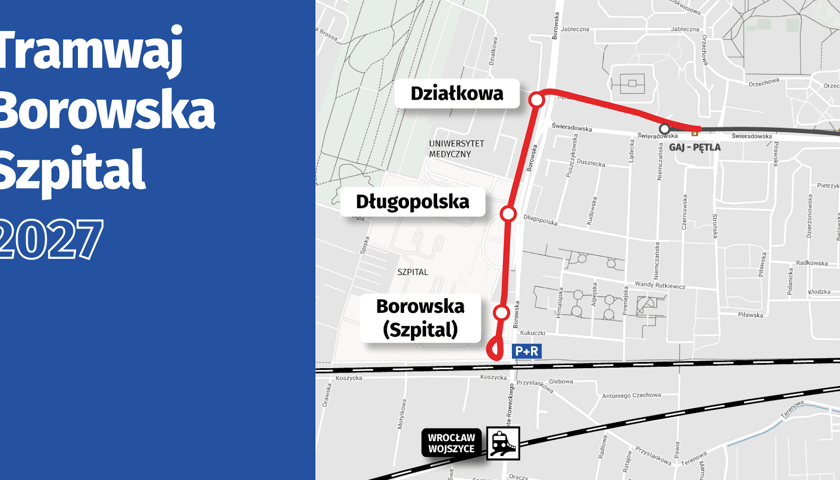

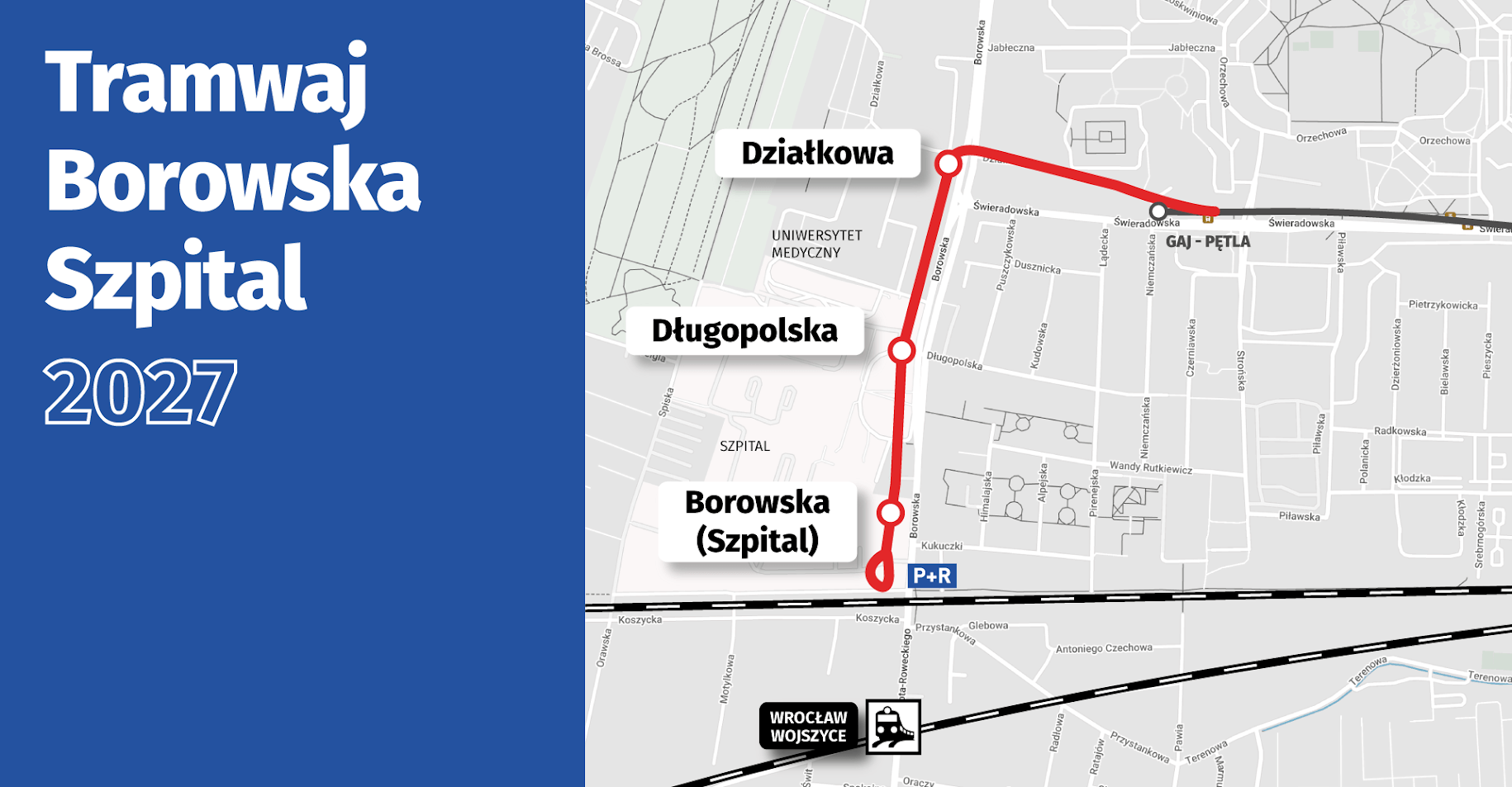

Obecny etap:

Planowanie inwestycji

Plan realizacji:

2032 – zakończenie inwestycji

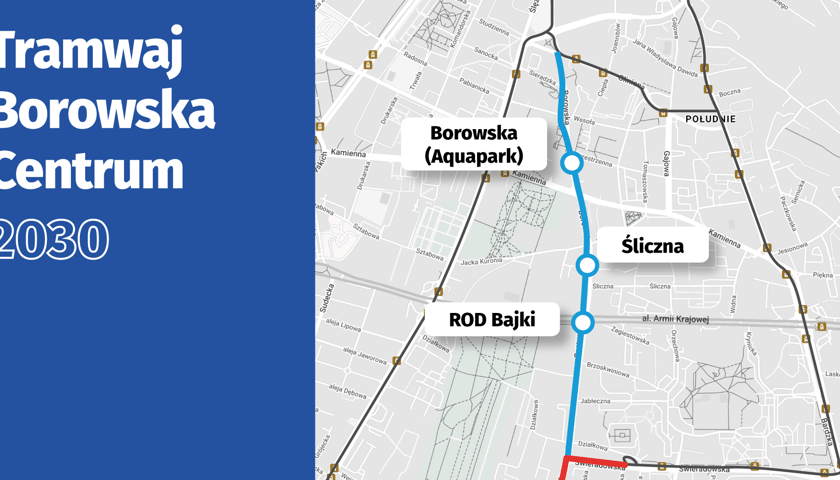

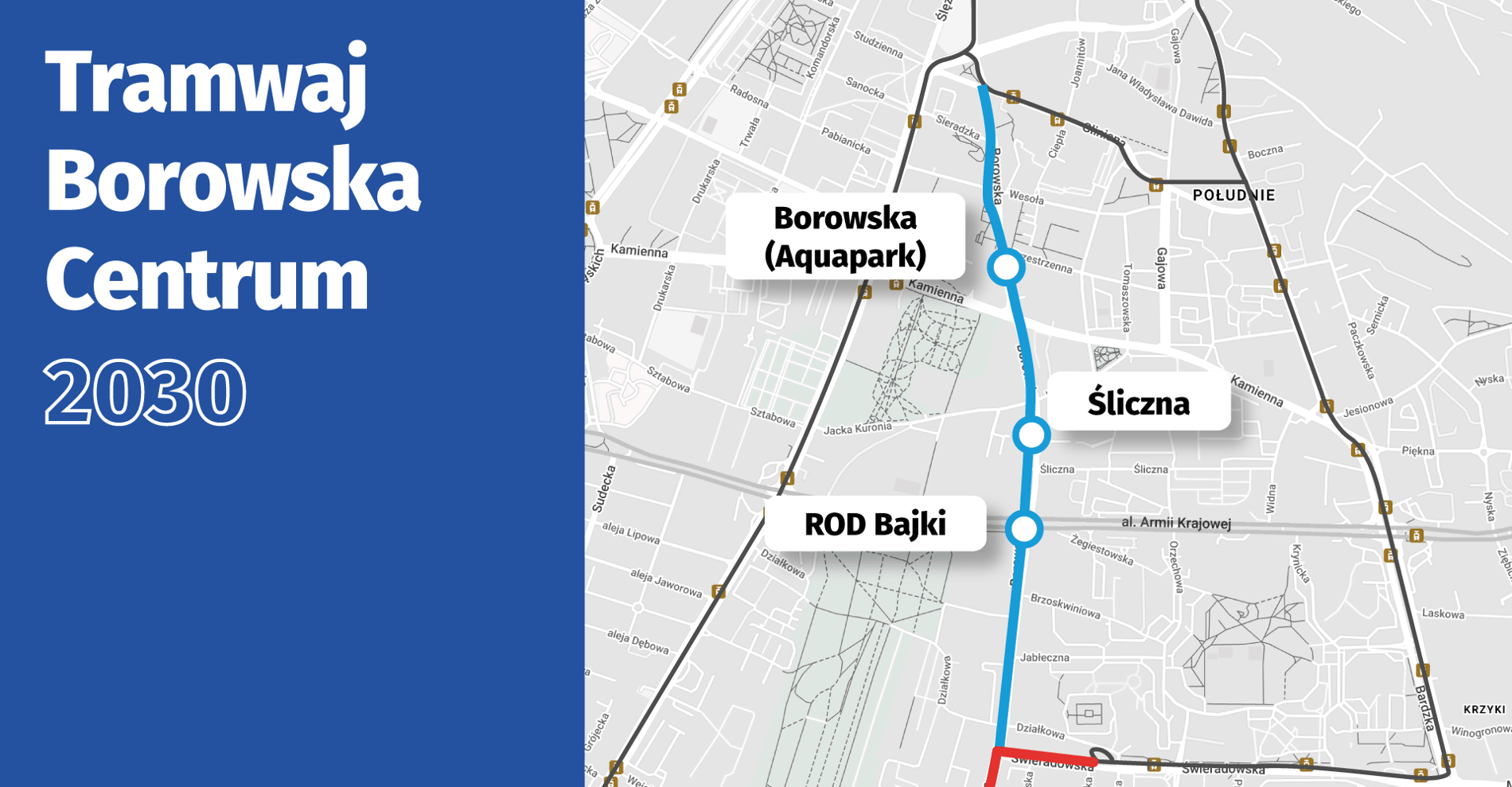

Nowa linia wzdłuż Borowskiej będzie biec od ul. Działkowej (od torów wybudowanych w ramach projektu Borowska Szpital) do ul. Glinianej. To wydzielona trasa autobusowo-tramwajowa, która istotnie poprawi skomunikowanie Gaju i Hub z centrum.

Zobacz szczegóły

Obecny etap:

Projektowanie inwestycji

Plan realizacji:

2023-2024 – opracowanie studium korytarzowego
2025 – konsultacje społeczne i projektowanie inwestycji
2032 – otwarcie

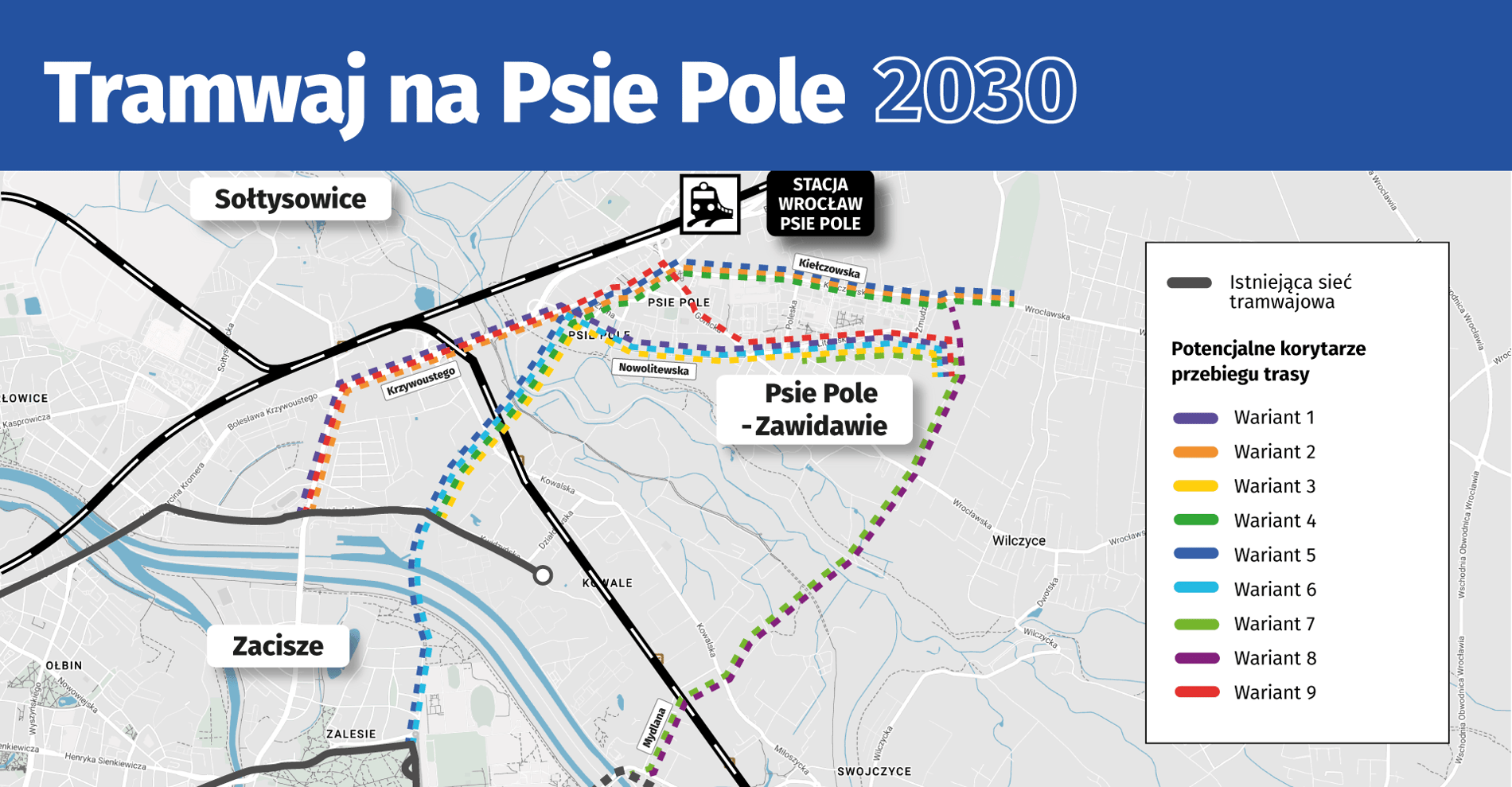

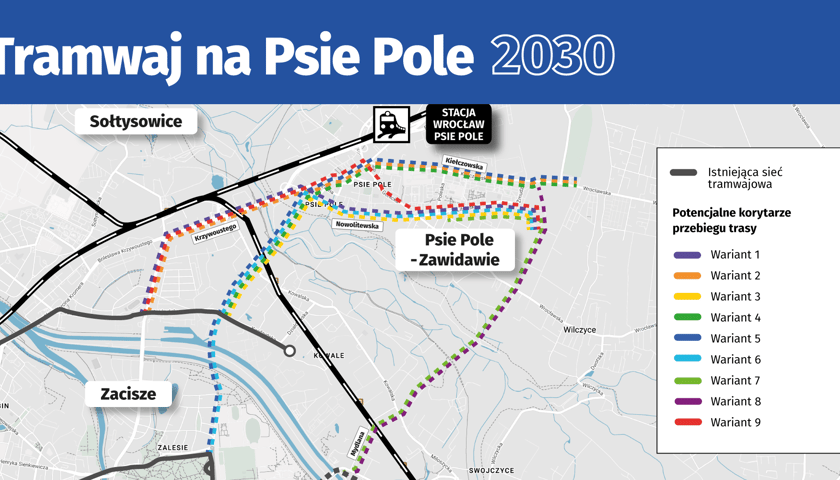

Tramwajowe połączenie Psiego Pola z centrum to wielkie przedsięwzięcie. Po konsultacjach społecznych i wyborze optymalnego przebiegu trasy zacznie się jej projektowanie, a następnie budowa.

Zobacz szczegóły

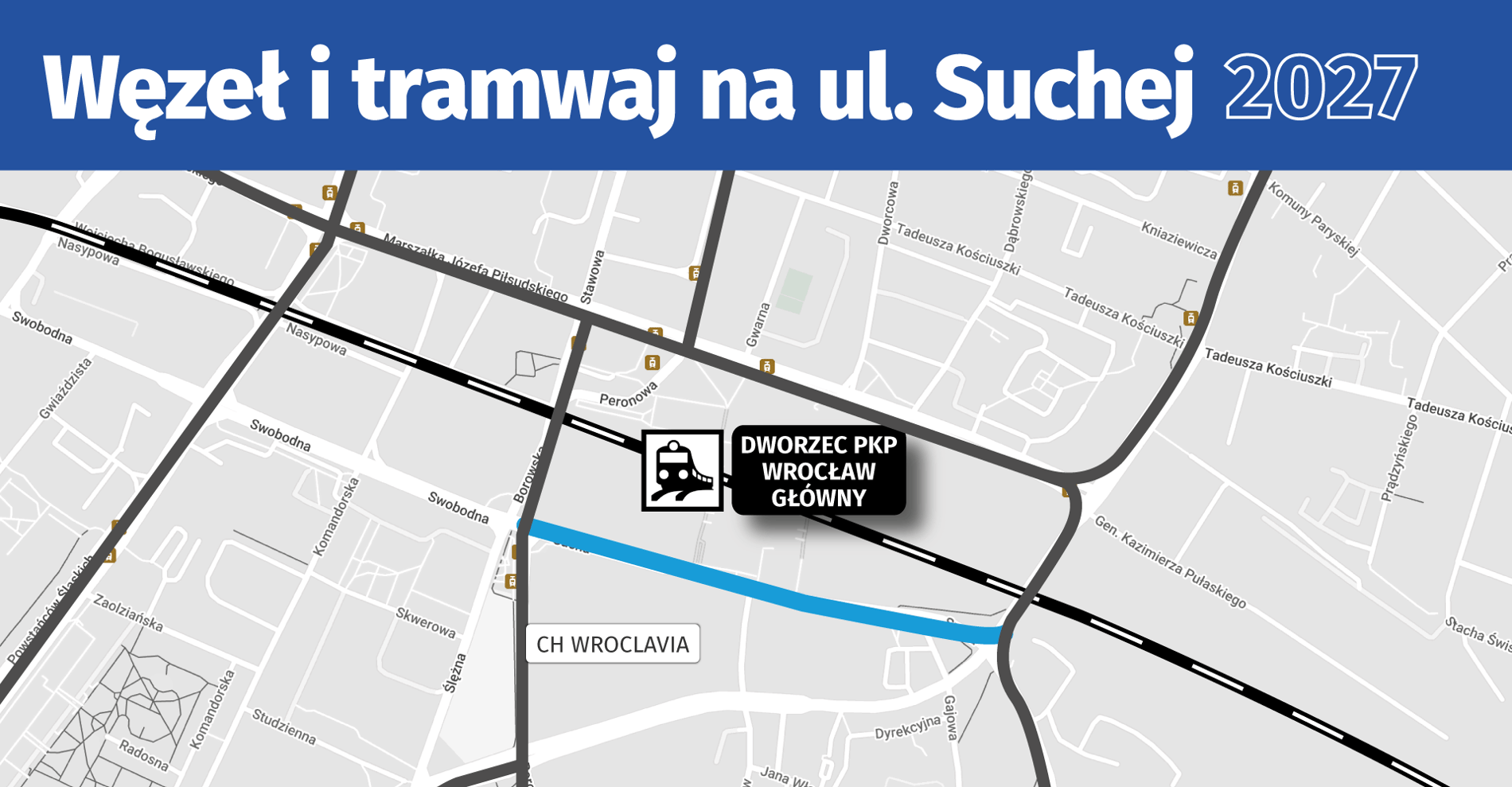

Obecny etap:

Przetarg na opracowanie dokumentacji projektowej

Plan realizacji:

2025 – ogłoszenie przetargu na projekt
2028 – zakończenie projektowania
2029 – zakończenie inwestycji

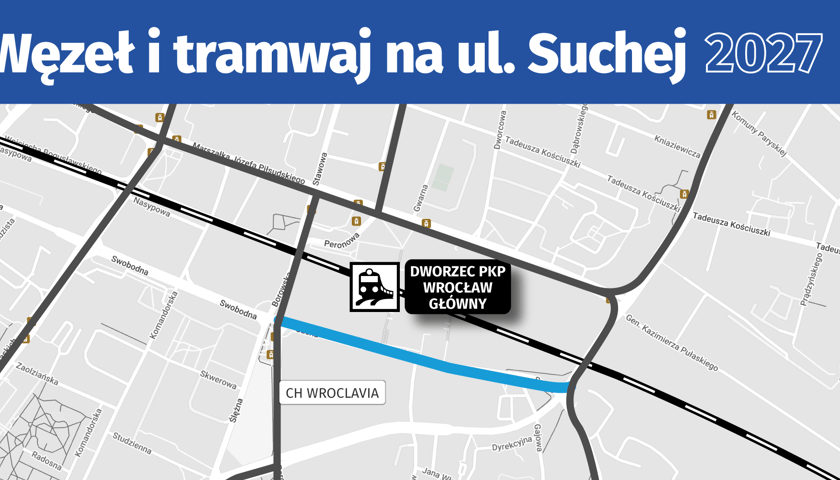

Ulicą Suchą, pomiędzy dworcem PKP a Wroclavią (czyli również dworcem PKS), od Borowskiej do Dyrekcyjnej, biec będzie torowisko. Odciąży ono przeciążony odcinek na ul. Piłsudskiego oraz na ul. Stawowej. Pozwoli również na stworzenie zintegrowanego węzła przesiadkowego. Położony bezpośrednio pomiędzy dworcami PKP i PKS (obsługującymi ruch regionalny, krajowy i międzynarodowy) węzeł na Suchej stanie się węzłem przesiadkowym kolejowo-autokarowo-autobusowo-tramwajowym (i to jest wyjaśnienie określenia „multimodalny”). Zespół przystanków zlokalizowany będzie bezpośrednio przy wejściu do tunelu dworca PKP i wyjściu z galerii handlowej Wroclavia mieszczącej dworzec autobusowy.

Zobacz szczegóły

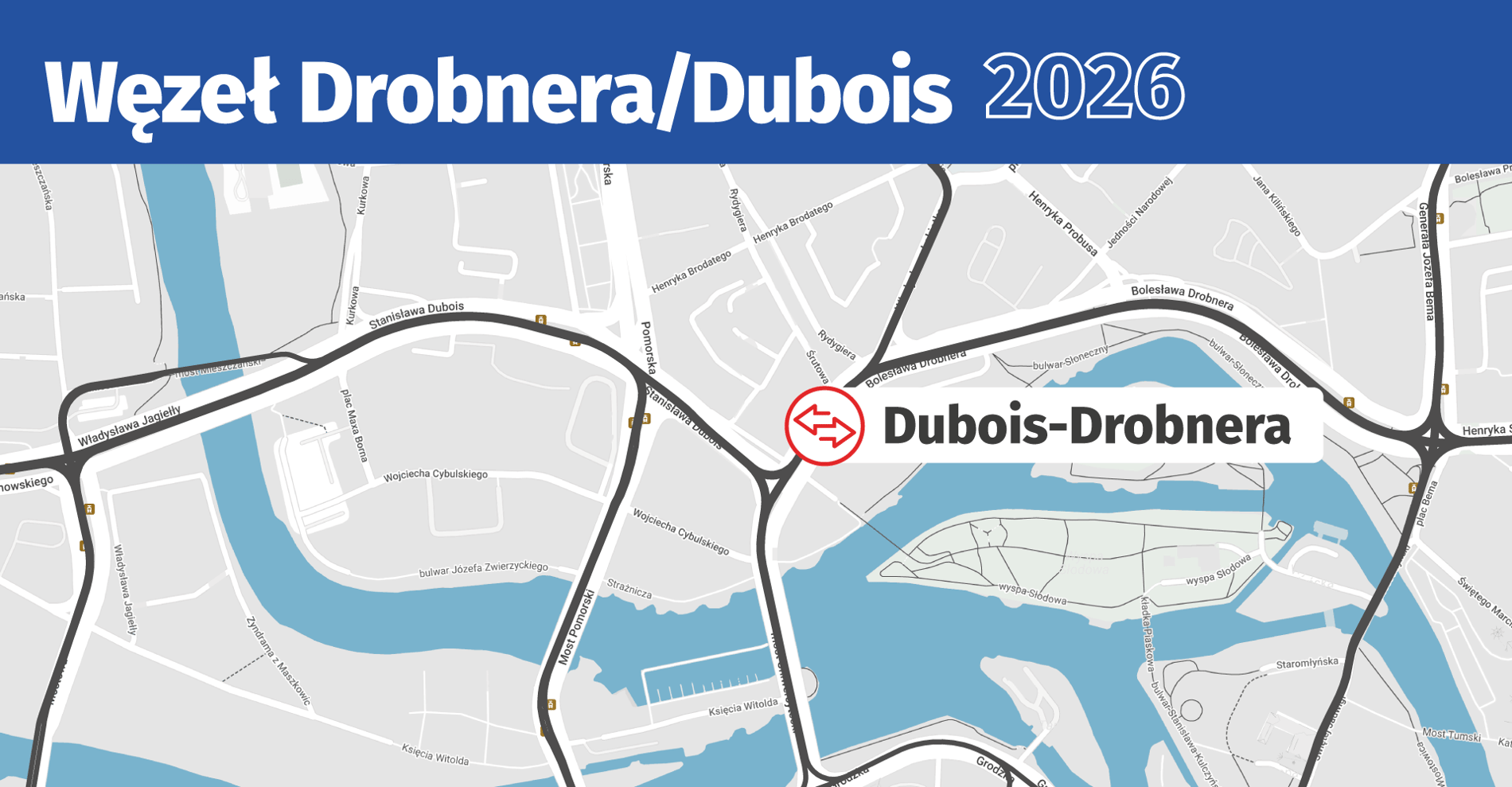

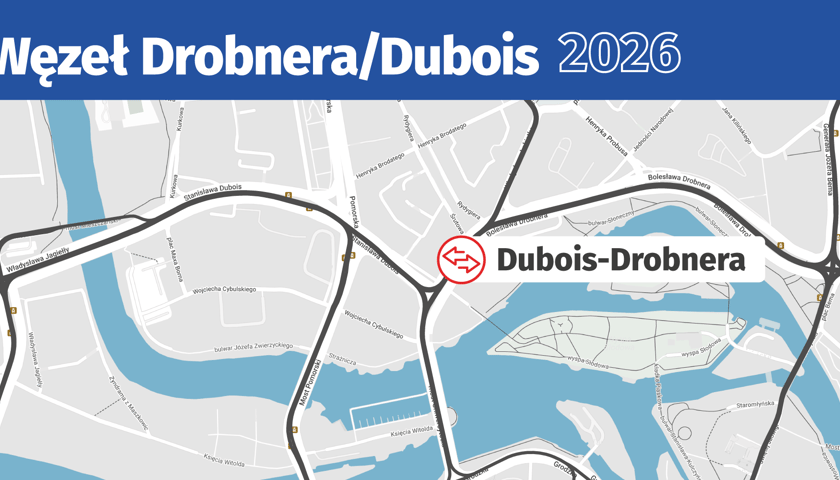

Węzeł Dubois-Drobnera:

Obecny etap:

Budowa inwestycji

Plan realizacji:

2024 – ogłoszenie przetargu na budowę
2025 – podpisanie umowy na budowę
2028 – zakończenie inwestycji

Zespół wspólnych dla autobusów i tramwajów zielonych przystanków na centralnej wyspie zapewni wygodną i bezpieczną przesiadkę dostępną również dla osób z ograniczoną mobilnością.

Zobacz szczegóły

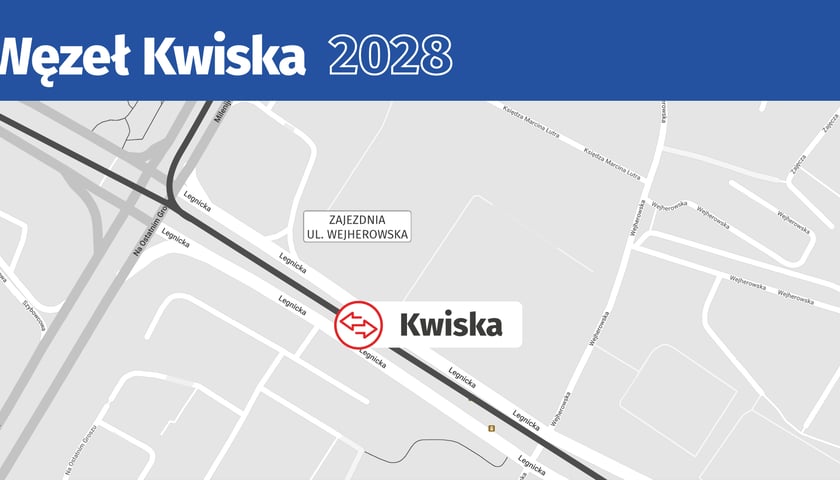

Węzeł Kwiska:

Obecny etap:

Planowanie inwestycji

Plan realizacji:

2025 – ogłoszenie przetargu na projekt
2027 – zakończenie projektowania
2028 – zakończenie inwestycji

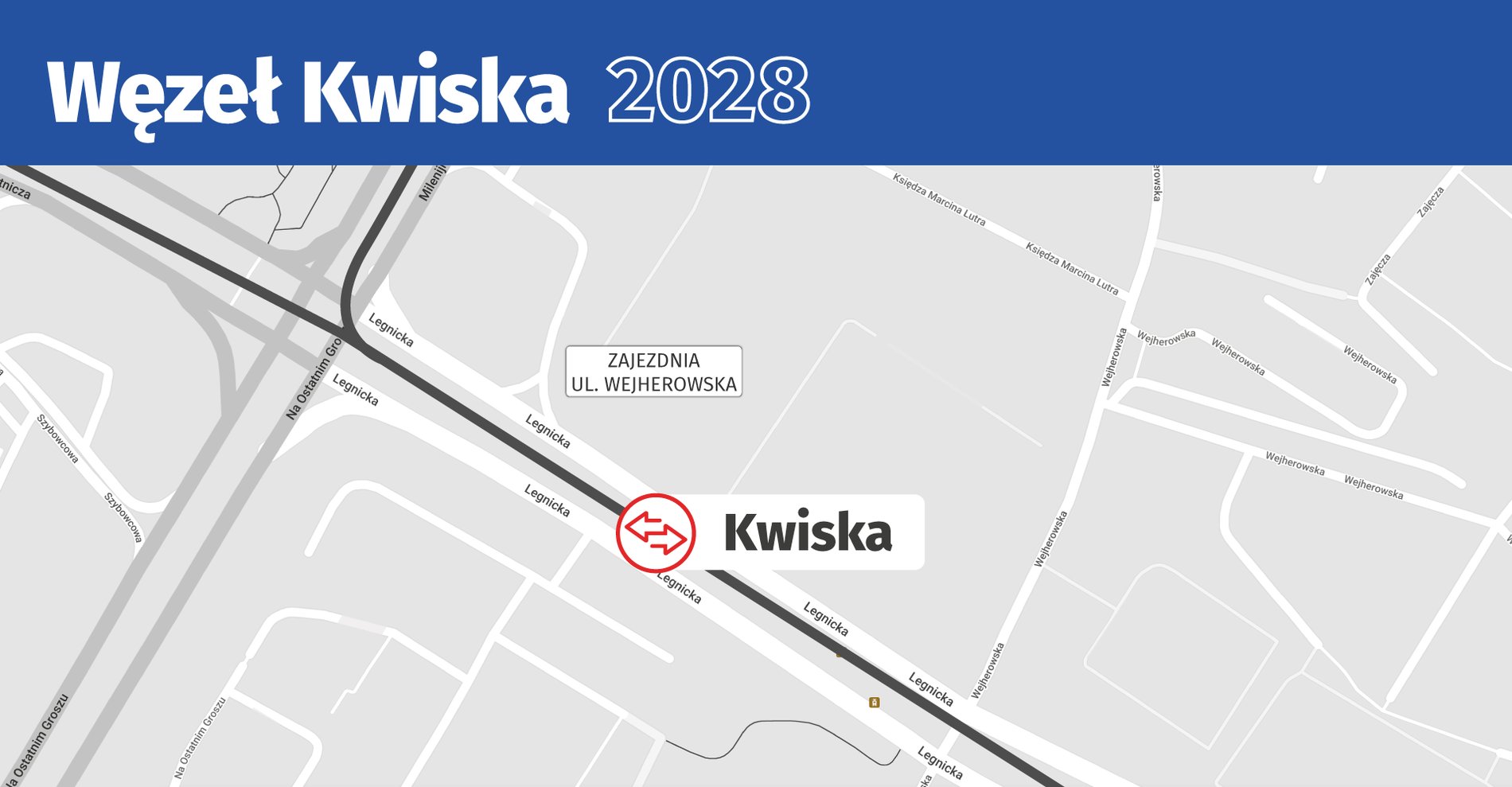

To jeden z najważniejszych węzłów tramwajowo-autobusowych we Wrocławiu. Spotyka się tu 6 linii tramwajowych, 8 autobusowych oraz 7 linii nocnych. Przedsięwzięcie zakłada wygodny, zintegrowany, dostępny, zielony, zabezpieczony przed warunkami atmosferycznymi oraz samowystarczalny energetycznie węzeł „pod zielonym dachem”.

Zobacz szczegóły

Według danych GUS-u, jest nas 674 tys. Jednak badanie rzeczywistej liczby mieszkańców wykazało, że we Wrocławiu mieszka 893 tys. osób i zmierzamy do miliona. Wymusza to planowanie nowych połączeń komunikacyjnych.

Dwie duże inwestycje tramwajowe – i od dekad jedyne – zmieniły komunikacyjne oblicze zachodniej części miasta. Trasy na Nowy Dwór i przez Popowice dodały do wrocławskiej sieci 11 km nowych torowisk. Takich zmian potrzebują również inne części miasta.

Potrzebny czas i miliardy złotych

Inwestycje tramwajowe należą jednak do tych najbardziej skomplikowanych i niezwykle drogich. Dlatego, od koncepcji do realizacji, mijają lata. Spróbowaliśmy w punktach przedstawić, dlaczego torowiska nie powstają jak grzyby po deszczu, mimo że mieszkańcy bardzo ich chcą.

  • Trudny już jest sam etap konsultacji społecznych. Mieszkańcy każdego osiedla chcą mieć dostęp do tramwaju, ale… pod warunkiem, że tory nie będą przebiegać obok ich domów.
  • Gdy mimo protestów mieszkańców sąsiadujących z planowanym torowiskiem uda się przeforsować koncepcję, czas na projekt. Wymaga on szeregu uzgodnień, m.in. środowiskowych, czasem również konserwatorskich. Zaczynają się uwidaczniać przeszkody w postaci przebiegu sieci podziemnych, które trzeba będzie przebudować, z pozyskaniem gruntów czy konieczności wycinki drzew, przebudowy skrzyżowań itp. Rysuje się realny zakres prac i kosztów.
  • Po roku lub dwóch latach mamy gotowy projekt. Na tym etapie miasto, chcąc ogłosić przetarg na realizację, musi mieć zapewnione finansowanie. Nie zawsze chodzi o blisko 400 mln zł, jak w przypadku trasy na Nowy Dwór, ale nawet znacznie skromniejsze budowy oznaczają wydatek przynajmniej kilkudziesięciu milionów złotych. Dla budżetu miasta są to niebagatelne kwoty.
  • Przetargi na duże inwestycje są skomplikowane. Stawką jest wysoka wartość zamówienia, więc firmy ostro walczą o przychody liczone w dziesiątkach, czy setkach milionów złotych. Jeśli oferty wykonawców mieszczą się w możliwościach finansowych miasta, to jeszcze nie jest happy end. Przegrani odwołują się od decyzji. Z podpisaniem umowy miasto czeka na werdykt sądu – mijają miesiące.

  • Niezależnie od punktów 1-4, do obsługi nowych połączeń potrzebny jest tabor. MPK nie trzyma w rezerwie na zapleczu wozów gotowych do drogi. Mniej więcej na etapie punktu 1. lub 2. powinno ogłaszać przetarg na zakup tramwajów. Zgodnie z polityką miasta nie kupuje tanich, tylko w częściowo niskopodłogowych wozów, ale najnowszej generacji w 100 proc. niskopodłogowe. Cena? Minimum 8 mln zł za sztukę. Tramwaje zakupione m.in. do obsługi trasy na Nowy Dwór kosztowały 372 mln zł, czyli niemal tyle, co budowa całej trasy autobusowo-tramwajowej. Zatem 6,8 km torowiska plus tabor to 0,8 miliarda złotych.
  • Zanim zakupione tramwaje do obsługi nowych linii dotrą do MPK (a od podpisania umowy do przyjazdu ostatniego wozu mijają trzy lata), przewoźnik musi zadbać o to, aby było miejsce do ich serwisowania i nocowania. W praktyce wyglądało to tak, że MPK po zakupie Moderusów Gamma musiało rozbudować zajezdnię Borek i remontuje dwie pozostałe.
  • Dotarliśmy do momentu, w którym MPK nie ma już możliwości rozbudowy swoich zajezdni. Aby zapewnić obsługę planowanych linii, potrzebuje około 100 dodatkowych składów (nie od razu, ale na początek kilkadziesiąt nowych tramwajów musi mieć). To oznacza wydatek około miliarda złotych i nie wiadomo, ile na budowę nowej zajezdni. Niech to będzie kolejne pół miliarda złotych.

Skąd brać miliardy?

Podsumowując – budowa nowych linii tramwajowych to gigantyczny wysiłek dla miasta (oraz MPK, które jest miejską spółką). Domknięcie tych przedsięwzięć, które mają być zrealizowane do 2032 roku, oznacza wydatek kilku miliardów złotych.

Samorządy na rozwój komunikacji środki pozyskują trzytorowo:

  • z własnego budżetu – rozwój miasta powoduje, że jego budżet rośnie, coraz więcej podmiotów gospodarczych płaci nominalnie coraz to wyższe podatki, a mieszkańcom rosną pensje, więc płacą wyższy PIT – ten mechanizm jednak jest tylko pod niewielką kontrolą samorządu, wpływ na niego ma sytuacja gospodarcza kraju, regionu, Europy i świata;
  • odkładając lub ograniczając inwestycje mniej istotne ze społecznego czy środowiskowego punktu widzenia;
  • pozyskując finansowanie zewnętrzne, co w obecnej sytuacji oznacza zgłaszanie projektów na finansowanie z nowego budżetu UE na lata 2021-2027; być może wciąż będzie działał Polski Ład i zawarte w nim dotacje na inwestycje.

Przy skromnych szacunkach, realizacja najbardziej zaawansowanych projektów, z których ostatni ma być gotowy za cztery lata – mowa o tramwaju na Maślice, na Swojczyce i do szpitala przy Borowskiej – kosztować będzie ponad pół miliarda złotych. Do tego MPK Wrocław powinno wydać jakieś 100 mln zł na 12 nowych składów do ich obsługi. W prosty sposób uśredniając te wydatki, tylko na te trzy projekty inwestycyjne Wrocław będzie wydawał 150 mln zł rocznie. To jest odpowiedź na pytanie, dlaczego na razie nie mamy więcej nowych torowisk i dlaczego w planach nie ma więcej niż zaprezentowanych tu 13 przedsięwzięć.
