Wrocławskie osiedla zmieniają się w szybkim tempie. W pewnym stopniu również za sprawą Funduszu Osiedlowego, dzięki któremu środki kierowane są tam, gdzie mieszkańcy sami wskazują najpilniejsze potrzeby. Fundusz Osiedlowy powstał właśnie po to, by wzmacniać lokalną decyzyjność. Realizować małe ale istotne projekty, które naprawdę odpowiadają oczekiwaniom osiedlowych społeczności. Po dwóch pierwszych edycjach FO, ukończonych lub w trakcie realizacji jest 231 inwestycji.
Fundusz Osiedlowy to konkretna odpowiedź na potrzeby mieszkańców, którzy najlepiej wiedzą, co w ich najbliższym otoczeniu wymaga zmian. Realizujemy inwestycje, na które naprawdę czekają. To także ogromna zasługa rad osiedli - za ich zaangażowanie i współpracę serdecznie dziękujemypodkreśla Magdalena Wdowiak-Urbańczyk, dyrektorka Departamentu Spraw Społecznych Urzędu Miejskiego Wrocławia.
I edycja FO - finał na ostatniej prostej

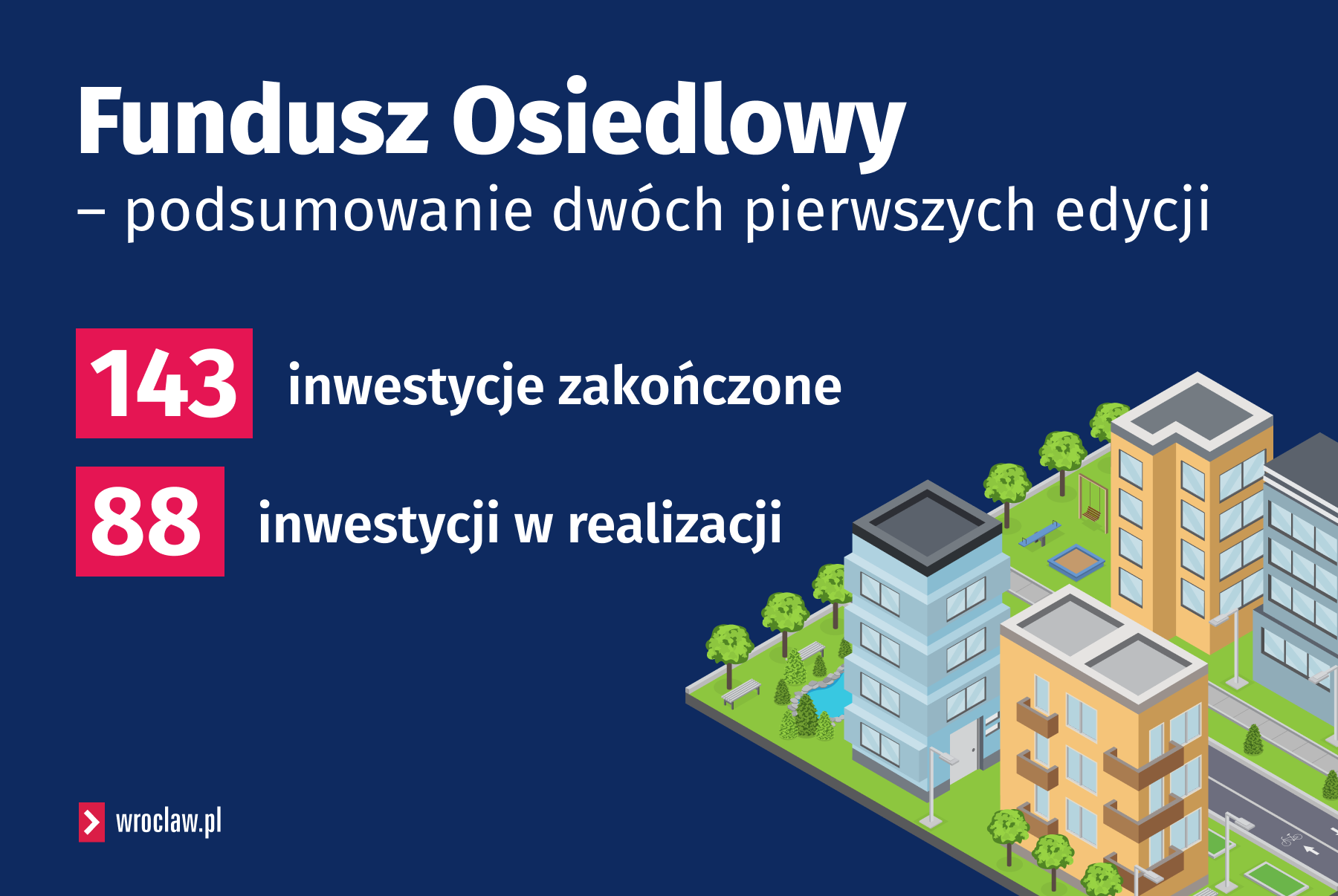

Pierwsza edycja FO, z budżetem 40 mln zł, dobiega końca. Do realizacji skierowano 135 projektów:
- 113 ukończono,
- 22 są w trakcie – większość z nich to ostatnie prace na 20 osiedlach.
- wydano ok. 33,8 mln zł, a 3,8 mln zł zaplanowano na realizację działań w latach 2026–2028 (oszczędności w wysokości 2,4 mln zł zasiliły następną edycję). W większości osiedli środki z I edycji wykorzystano w pełni.
II edycja FO - także z budżetem 40 mln zł
- 96 projektów trafiło do realizacji,
- 30 ukończono,
- 66 jest w trakcie,
- 3 osiedla domknęły wszystkie zaplanowane inwestycje.
Rekordowa III edycja Funduszu Osiedlowego
Obecnie trwa III edycja Funduszu Osiedlowego, dysponująca rekordowym budżetem 50 mln zł. Nabór, który zakończył się w czerwcu 2025 r., przyniósł 278 propozycji inwestycji – trwa ich weryfikacja.
Ukończono ocenę merytoryczną zadań z osiedli: Powstańców Śląskich, Krzyki-Partynice, Leśnica, Maślice, Księże, Kleczków, Jerzmanowo, Borek. 6 zadań już przekazano do realizacji. 41 zadań jest do poprawy (Polanowice-Poświętne–Ligota - 5, Biskupin-Sępolno-Dąbie–Bartoszowice - 6, Muchobór Wielki – 10, Ołbin - 3, Pracze Odrzańskie – 6, Stare Miasto – 3, Szczepin – 8).
W III edycji – podobnie jak w poprzednich – dominują projekty dotyczące bezpieczeństwa, zieleni i rekreacji: oświetlenie uliczne, progi zwalniające, obniżanie krawężników, nowe nasadzenia, parki kieszonkowe, place zabaw i siłownie plenerowe.
Galeria zdjęć
– Aby jak najlepiej wspierać rady osiedli przed rozpoczęciem trzeciej edycji, zorganizowano cykl specjalistycznych szkoleń. Poruszano na nich m.in. tematy związane z konsultacjami społecznymi, wyceną inwestycji przez miejskie jednostki, planowaniem przestrzennym oraz obsługą systemów informatycznych. Dzięki temu rady mogły przygotować projekty szybciej i zmniejszyć liczbę błędów formalnych – dodaje Magdalena Wdowiak-Urbańczyk.
Inwestycje wymagają czasu
Dlaczego jedne inwestycje udaje się zrealizować w kilka miesięcy, a inne wymagają nawet kilku lat? Przede wszystkim dlatego, że każdy projekt ma swoją specyfikę – różne lokalizacje, zakres działań, sytuację własnościową czy infrastrukturę podziemną.
Każde zadanie wymaga wcześniejszych uzgodnień, pozwoleń i współpracy z różnymi instytucjami oraz partnerami zewnętrznymi. Dopiero po skompletowaniu wszystkich zgód i dopracowaniu szczegółów technicznych można rozpocząć właściwe działania.
Szczególnie czasochłonne są uzgodnienia z gestorami mediów, czyli właścicielami i operatorami sieci dystrybucji - gazu, prądu, wody czy ciepła. Nie zawsze łatwe jest też uzyskanie zgody na odprowadzenie wód opadowych. W sytuacji, gdy projekt realizowany jest w pobliżu linii kolejowej, często konieczna jest dodatkowa opinia PKP, co również wydłuża cały proces inwestycji i jest to niezależne od miastapodkreśla Sebatian Wolszczak, zastępca dyrektora wydziału Partycypacji Społecznej
– Dlatego harmonogramy poszczególnych projektów mogą się różnić - to normalny efekt dbałości o jakość, bezpieczeństwo i zgodność inwestycji z obowiązującymi przepisami oraz potrzebami mieszkańców – dodaje.
Przykłady zadań zrealizowanych w ramach Funduszu Osiedlowego
Bieńkowice
I edycja: 356 741,08 zł

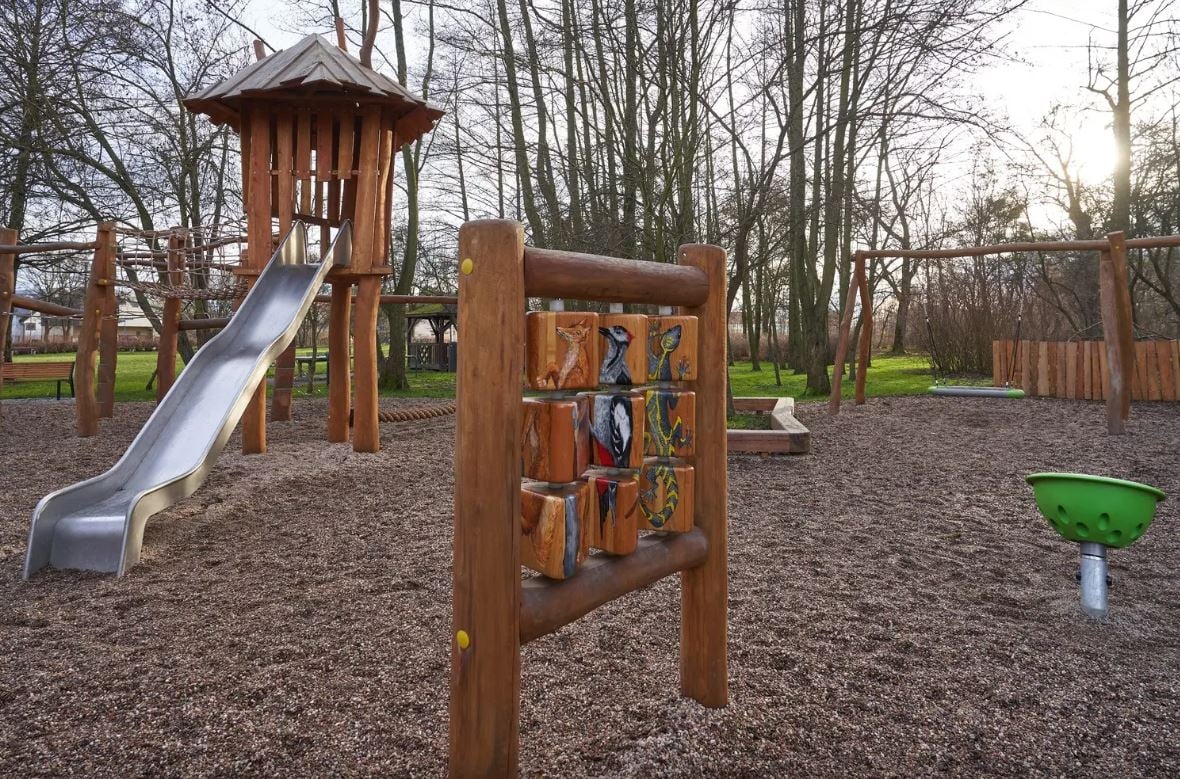

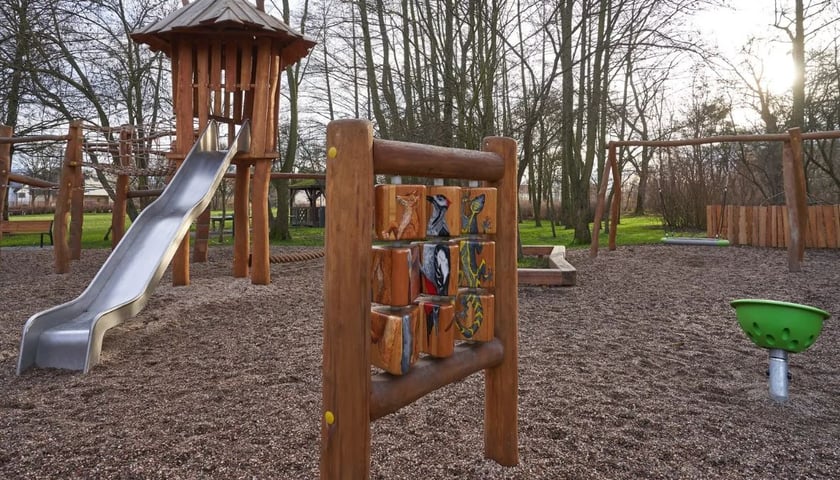

- zrealizowano - budowa placu zabaw w Parku Bieńkowickim, realizacja ZZM
II edycja: 356 636,80 zł
- zrealizowano - kontynuacja budowy placu zabaw oraz świetlenia w parku Bieńkowickim, realizacja ZZM
Stopień wykorzystania alokacji: 100%
Brochów
I edycja: 618 218,09 zł

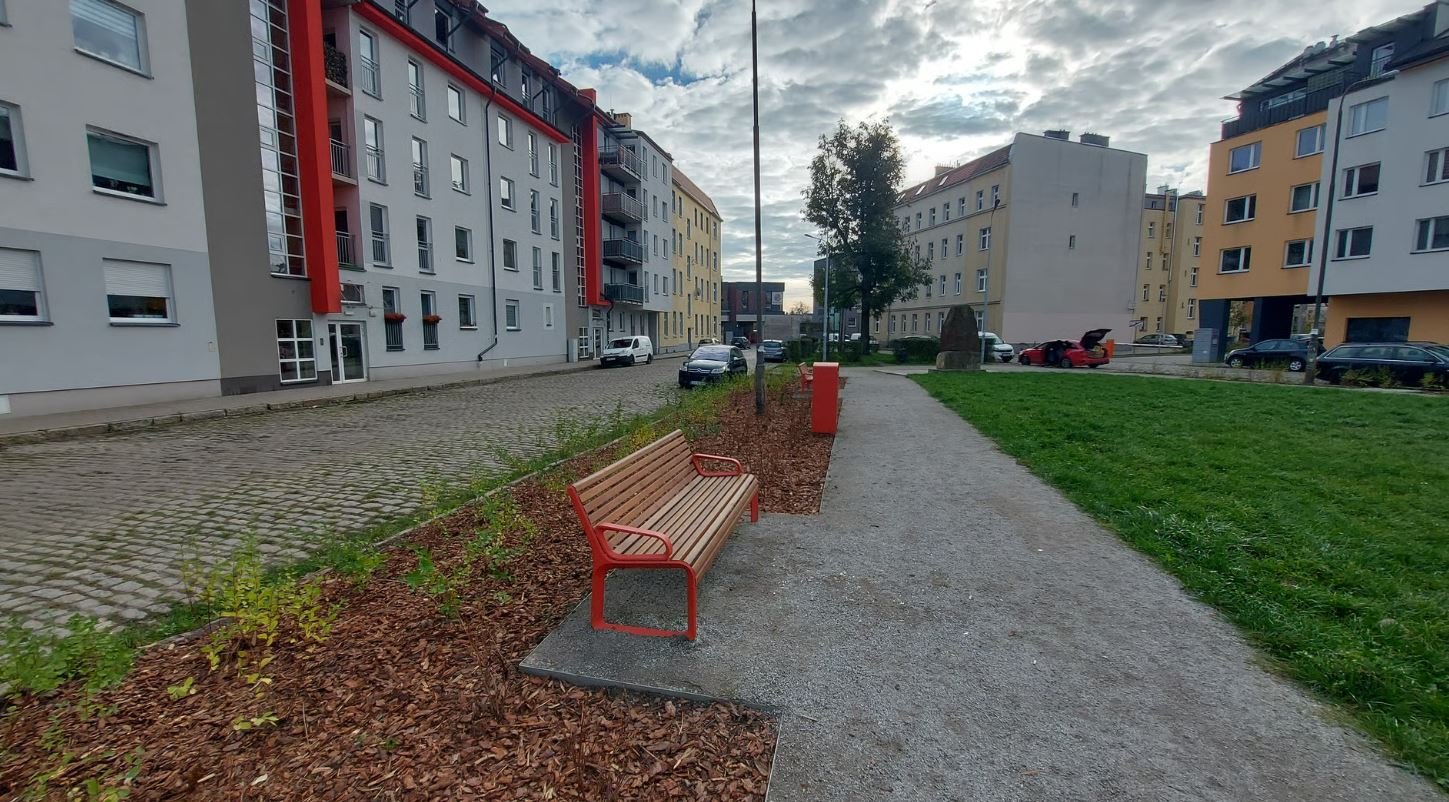

- zrealizowano - rewitalizacja skweru przy ul. Afgańskiej i ul. Pakistańskiej, realizacja ZZM
II edycja: 624 406,65 zł
- zrealizowano - rewitalizacja skweru przy ul. Afgańskiej i ul. Pakistańskiej kontynuacja, realizacja ZZM
Stopień wykorzystania alokacji: 100%
Nowy Dwór
I edycja: 799 602,50 zł
- zrealizowano - chodnik przy ulicach Chociebuskiej, Nowodworkiej/Krośnienkiej, Nowodworskiej, realizacja ZDiUM.
II edycja: 768 239,05 zł

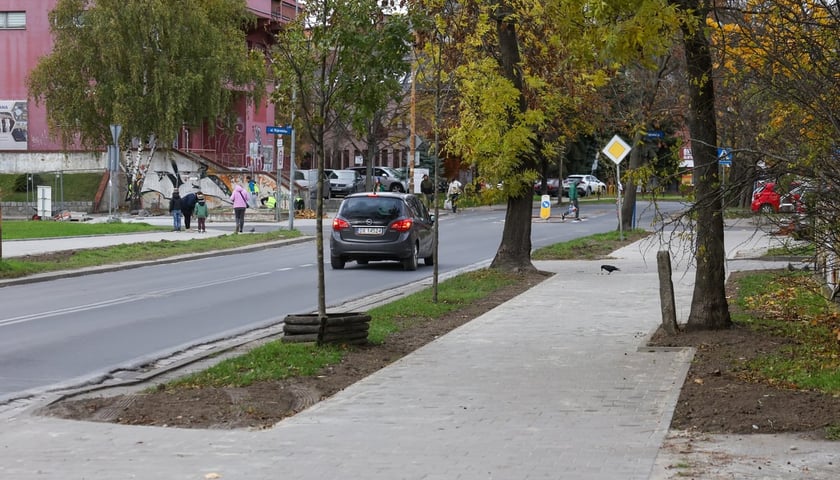

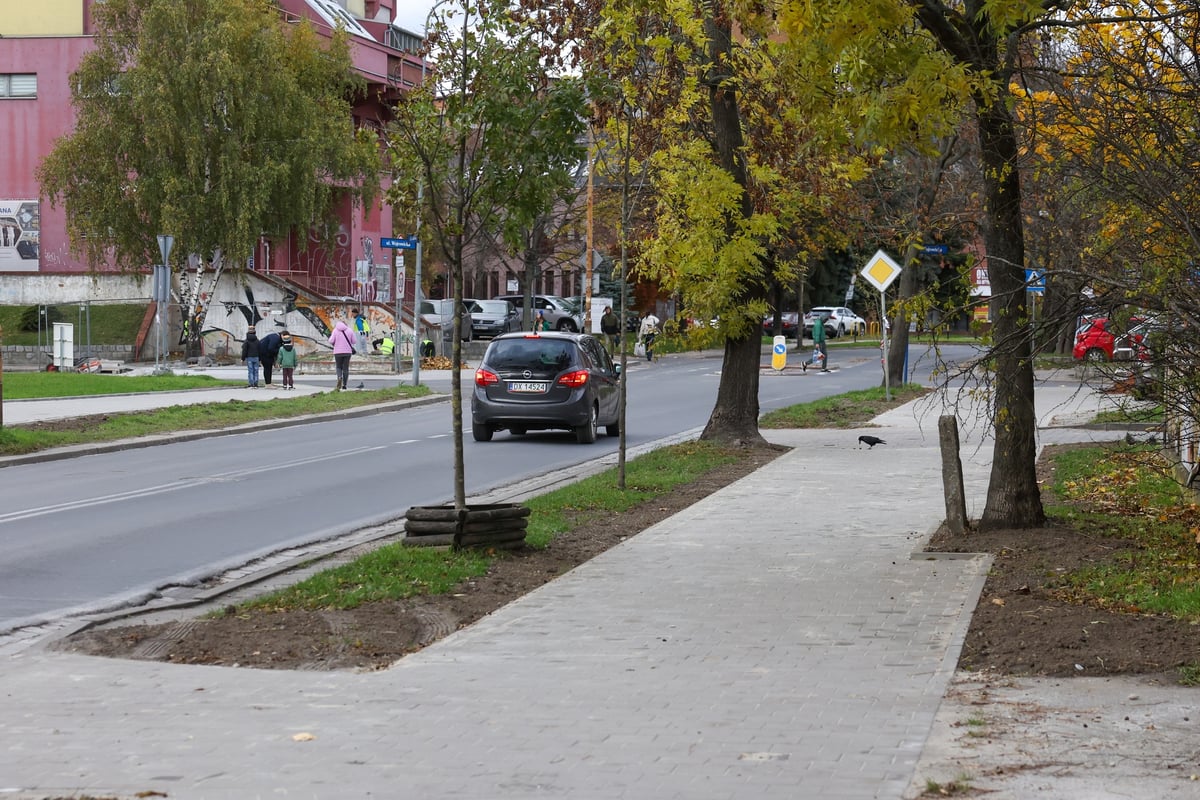

- zrealizowano - chodnik przy ul. Nowodworskiej, realizacja ZZM i 6 odcinków chodnika przy ul. Gubińskiej, realizacja ZDiUM.
Stopień wykorzystania alokacji: 100%
Osobowice-Rędzin
I edycja: 578 192,09 zł

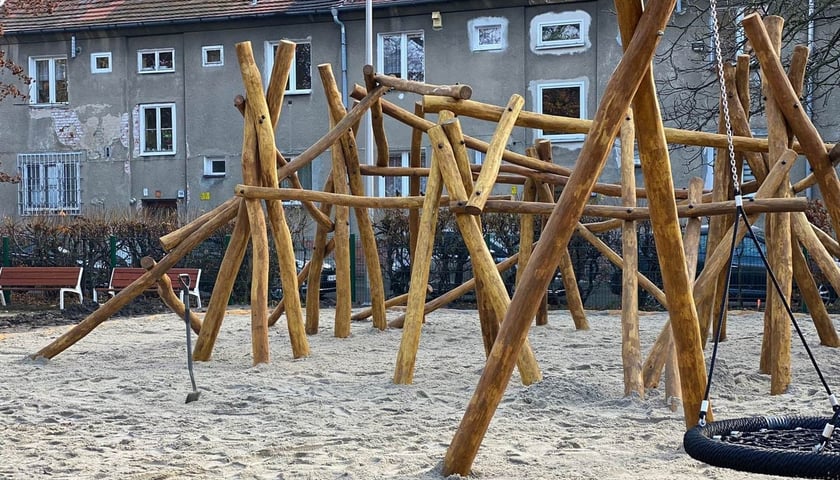

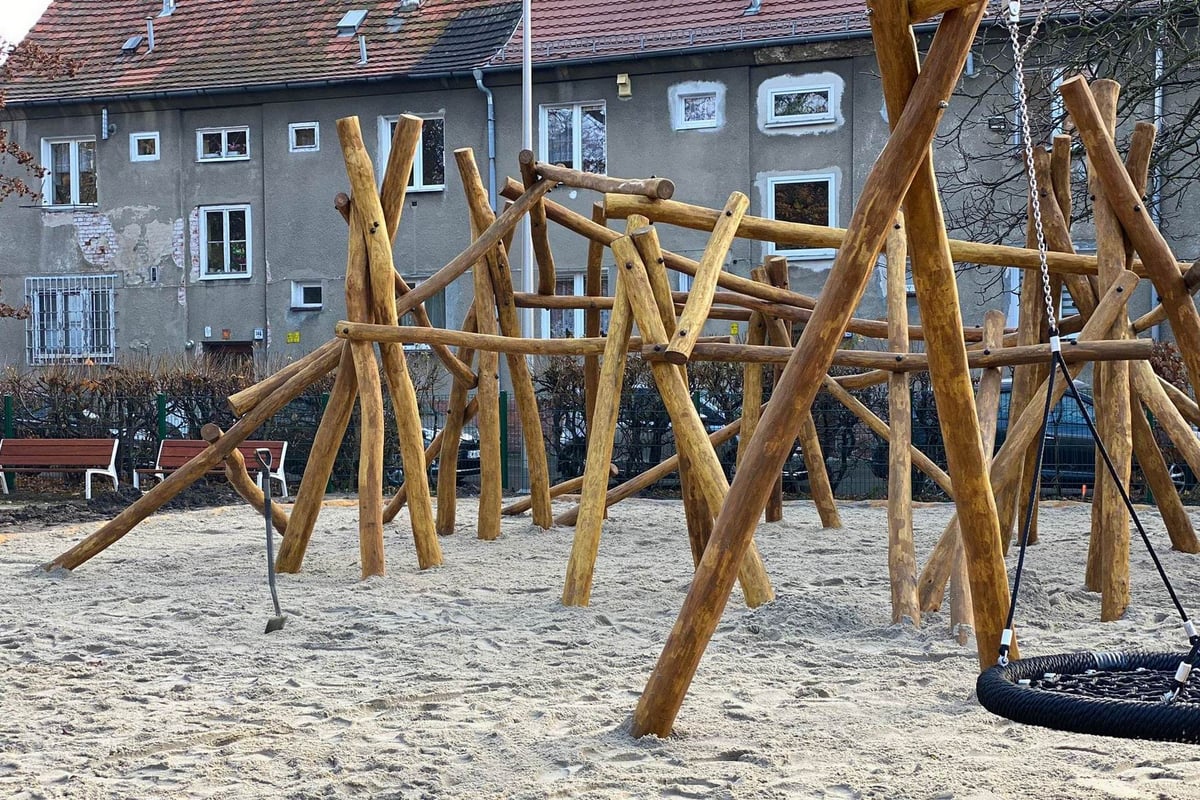

- zrealizowano - dokończenie budowy obiektów rekreacyjnych na Osobowicach i Rędzinie, realizacja ZZM.
II edycja: 571 305,16 zł
- zrealizowane - kontynuacja rozbudowy terenów rekreacyjnych na Osobowicach i w Rędzinie, realizacja ZZM.
Stopień wykorzystania alokacji: 100%
Muchobór Wielki
I edycja: 852 810,09 zł
- Stopień wykorzystania alokacji: 100%
- Zrealizowano: doświetlenie ulic w kilku lokalizacjach – realizacja ZDIUM, przejście dla pieszych wraz z oświetleniem – realizacja ZDIUM
II edycja: 857 537,36 zł
- Stopień wykorzystania alokacji: 34%
- Zrealizowano: wejście do Parku Kunickiego wykonano, realizacja ZZM
- W trakcie realizacji: oświetlenia ciągu pieszo-rowerowego (Rondo Pileckiego – Trawowa) przekazane do realizacji WI (dokumentacja w trakcie realizacji)
Pilczyce-Kozanów-Popowice Płn
Alokacja I edycja: 1 457 185,38 zł
- Liczba realizowanych zadań: 2
- Stopień wykorzystania alokacji: 920 442,89 – 63 %

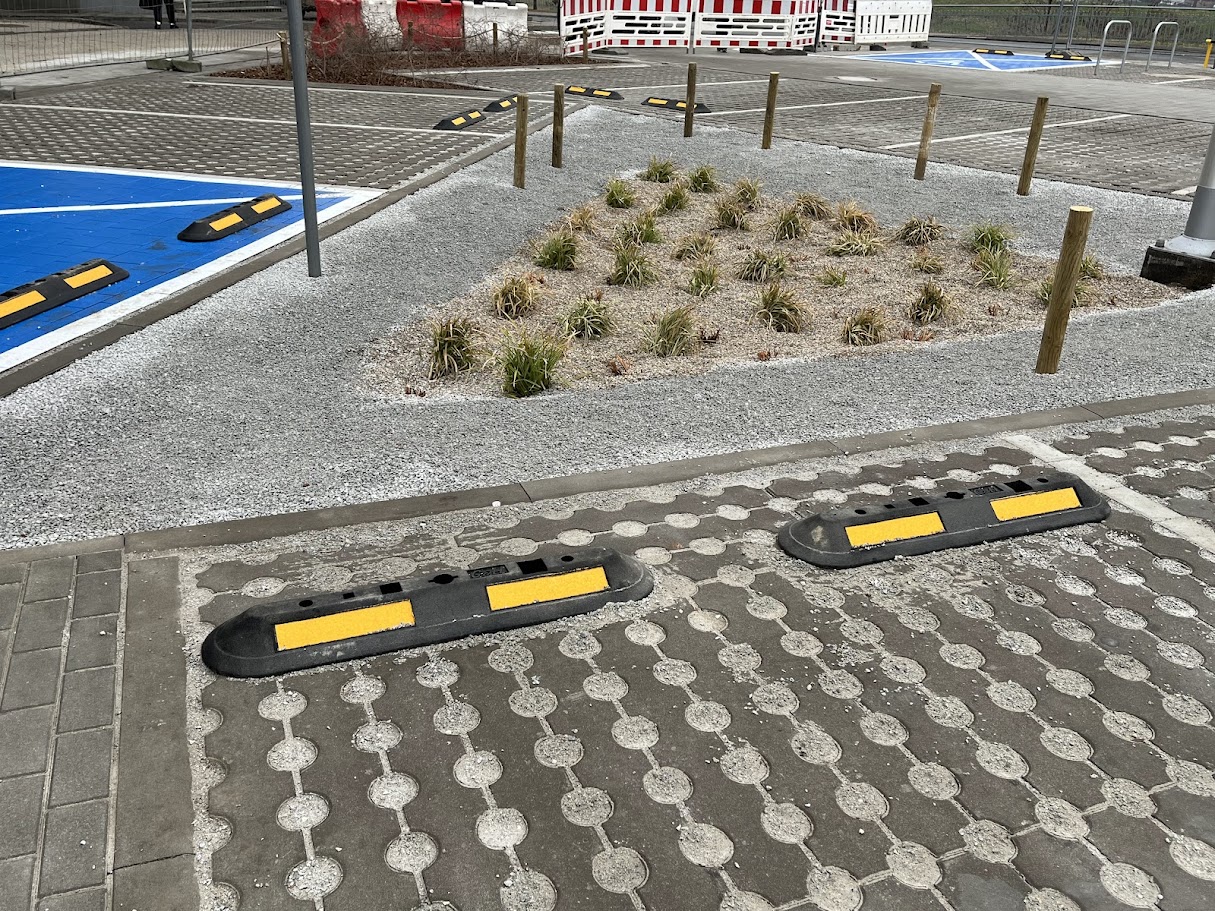

- Zrealizowano: projekt „Bezpieczy uczeń” – ZDIUM. Wykonano, progi zwalniające, dwa chodniki, wyniesione przejście dla pieszych, słupki zabezpieczające na chodniku przy szkole.
- W trakcie realizacji: (08.2025) do ZDiUM przekazano zadanie dot. remontu chodnika przy ul Niedźwiedziej. Realizacja w 2026 r.
Alokacja II edycja: 1 455 538,64
- Liczba realizowanych zadań: 3
- Stopień wykorzystania alokacji: 725 337 - 49 %
- Zrealizowano: projekt zakładający dofinansowanie zadania WBO dot. Skateparku.
- W realizacji: do ZZK przekazano zadania dot. placu zabaw (ul. Gwarecka) i renowacji podwórka (ul. Szklarska). Dokumentacja w trakcie realizacji. Realizacja w 2026 r.
Szczepin
Alokacja I edycja: 1 241 964,61
- Liczba realizowanych zadań: 2
- Stopień wykorzystania alokacji: 100 %

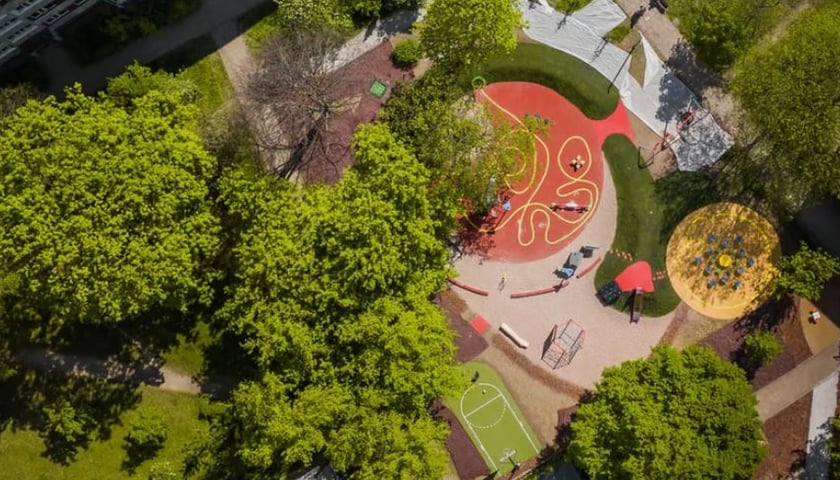

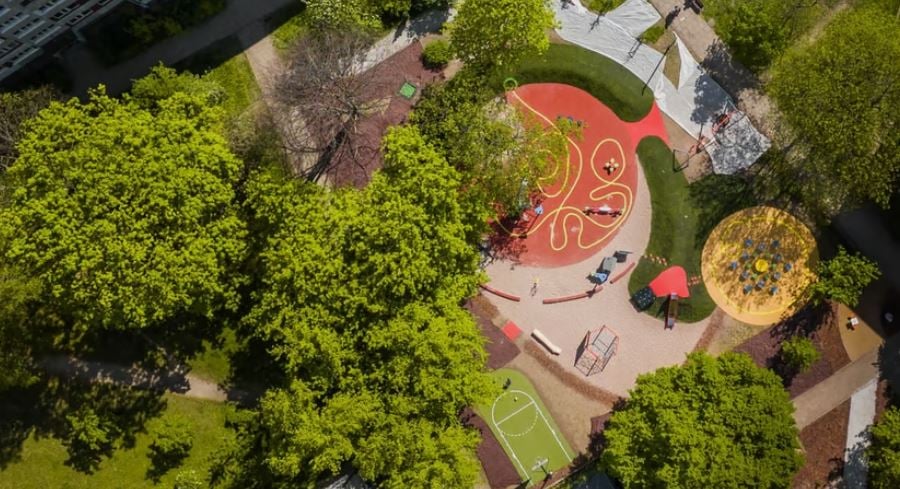

- Wykonano w 3 lokalizacjach: Braniborska, Zielonogórska, Chojnowska wprowadzono nowy system MGO (miejsc gromadzenia odpadów) oraz wykonano nowy plac zabaw i poprawiono chodniki na skwerze przy ulicy Zielonogórskiej- ZZK
Alokacja II edycja: 1 221 170,08
- Liczba realizowanych zadań: 3
- Stopień wykorzystania alokacji: 510 000 - 42%
- Zrealizowano: modernizację skweru przy stacji kolejowej "Wrocław Mikołajów” oraz doposażenie Skweru św. Damiana de Veuster o stoły szachowe - ZZM
- W trakcie realizacji: zadanie dot. parku kieszonkowego przy ul. Ziemowita przekazano do ZZK - jest w trakcie przygotowania przetargu, realizacji 2026 r.
Krzyki-Partynice
I edycja: 1 194 547,44
- Liczba realizowanych zadań: 2
- Stopień wykorzystania alokacji: 100 %
- Realizowano: Zasadzenie 100 drzew na osiedlu, realizacja ZZM.

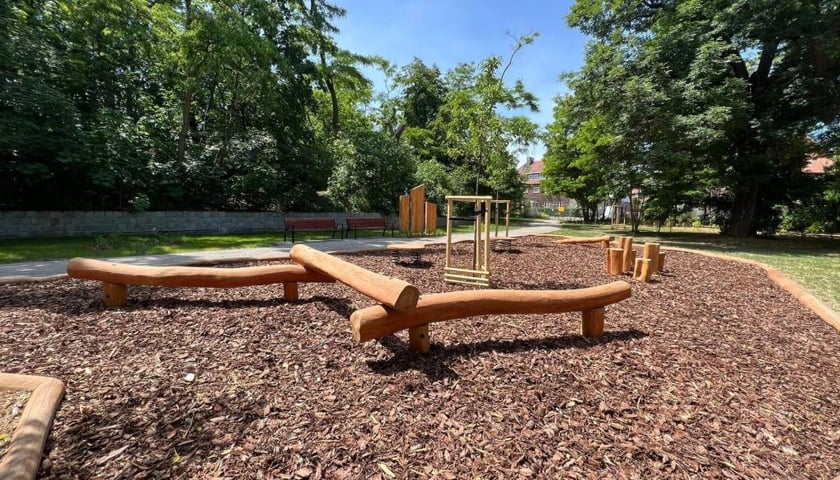

- Zrealizowano: „Obserwatorium przyrody” ul. Skarbowców, realizacja ZIM.
II edycja: 1 161 962,15
- Liczba realizowanych zadań: 1
- Stopień wykorzystania alokacji: 156 948,00 – 13 %
- W realizacji: zadanie dot. rewaloryzacji Parku Klecińskiego zostało przekazane do ZZM. W trakcie przygotowania jest dokumentacja projektowa (aneks terminowy do 31.01.2026).
