Najważniejsze informacje (kliknij, aby przejść)
- Będzie przetarg na przebudowę ulicy Pawiej na Wojszycach
- Nowa trasa autobusowa na Muchobór Wielki
- 50 nowych „Ławeczek Mieszkańca” we Wrocławiu
- Są chętni na zaprojektowanie przebudowy ulicy Zielińskiego
- Termomodernizacja 7 kamienic
- Tramwaje jeżdżą na Gaj i Tarnogaj. Trzy miesiące przed terminem
- Trwa modernizacja oczyszczalni
- Pawłowice - rewitalizacja terenu wokół jeziora
- Park Południowy jakby szykował się do świąt
- Aleja Romera w Parku Grabiszyńskim idzie do remontu
- Wyznaczanie płatnych miejsc postojowych
- Poprawa nawierzchni dróg rowerowych
- Rusza przygotowanie do przebudowy ul. Sołtysowickiej
- Metamorfoza kamienicy przy Więckowskiego
- Zieleń w Leśnicy przesadzona
- Blisko 18 tys. nowych nasadzeń w Parku Jedności

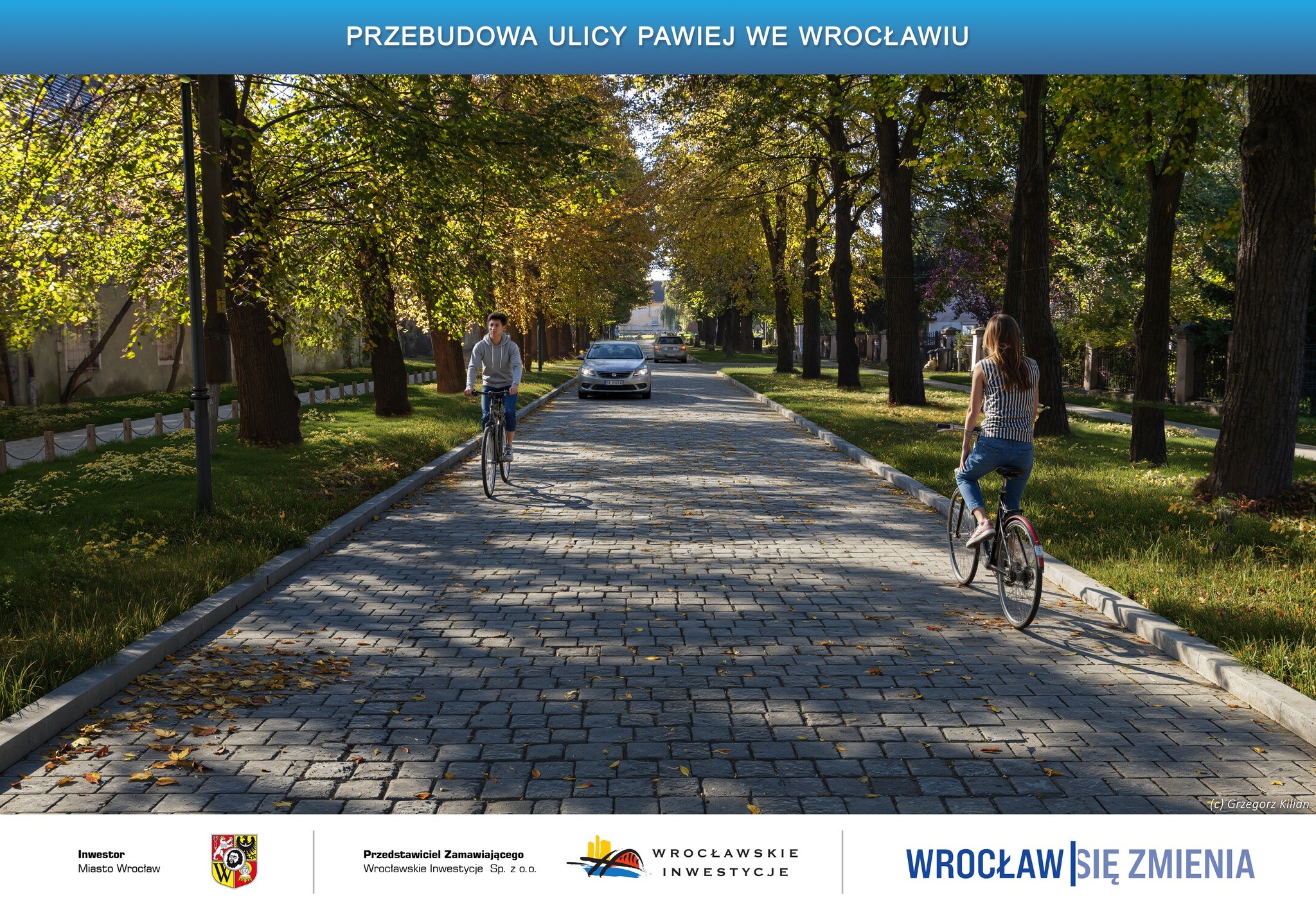

Będzie przetarg na przebudowę ulicy Pawiej na Wojszycach
To ulica objęta ochroną konserwatora zabytków wraz z historycznym starodrzewiem lipowym. Przebudowa obejmie 320 metrów ulicy, na których jest nawierzchnia z kostki.
Decyzją Dolnośląskiego Wojewódzkiego Konserwatora Zabytków pozostanie na niej kostka brukowa, ale zostanie wyrównana i ułożona na nowej podbudowie. Miasto przekonało konserwatora do konieczności przygotowania po bokach pasów dla rowerzystów, więc choć droga rowerowa będzie odrobinę wygodniejsza i bezpieczniejsza dla jednośladów. Pasy zostaną wykonane z granitowej kostki ciętej.
Sama ulica nie zostanie poszerzona, bo otaczają ja ponad 100-letnie lipy. Kilka lip ma tu zostać dosadzonych, aby uzupełnić szpaler. Inwestycję ma finansować miasto, a współfinansować jeden z deweloperów.

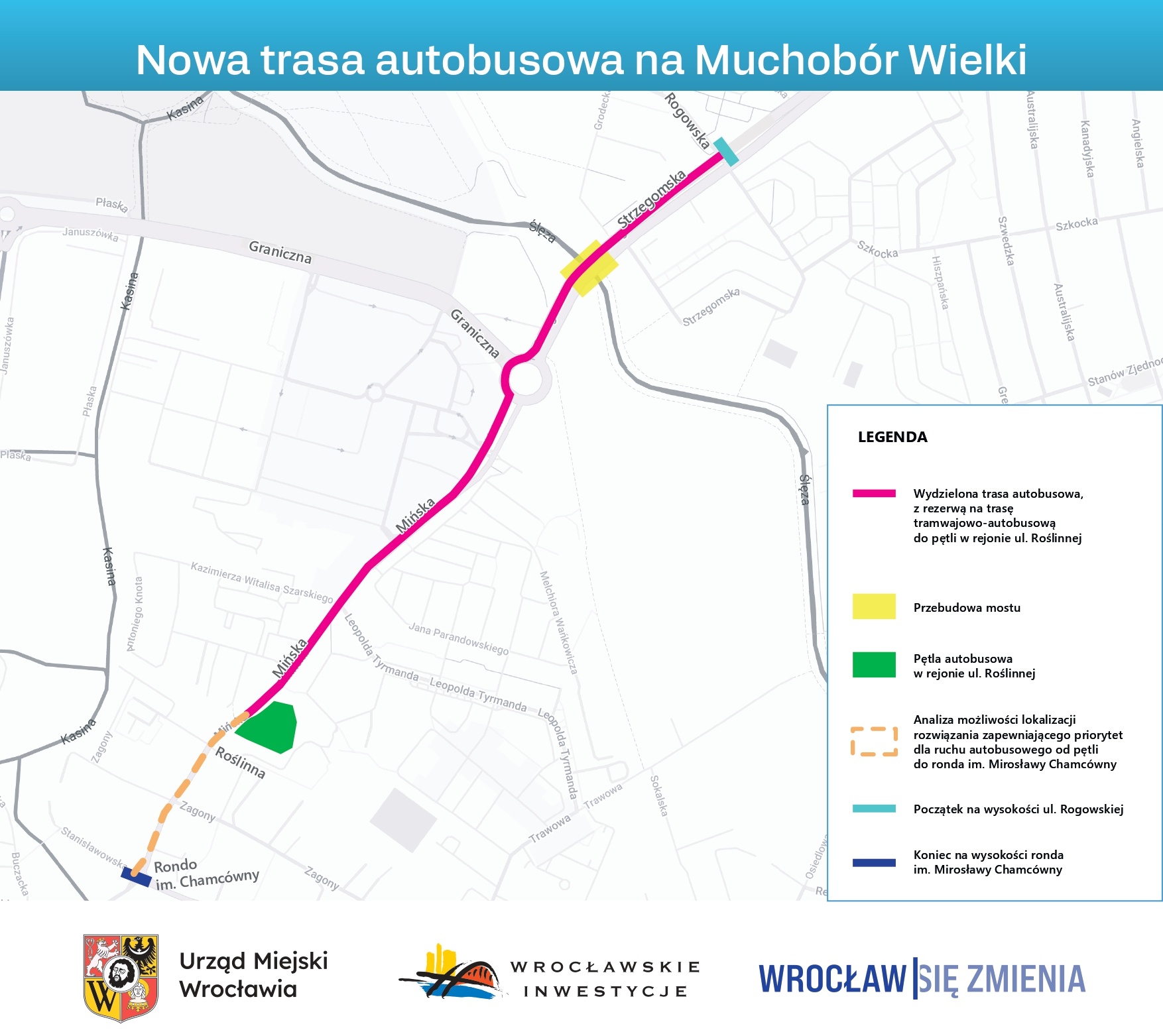

Nowa trasa autobusowa na Muchobór Wielki
Rozpoczynamy prace nad koncepcją nowej, wydzielonej trasy autobusowej z rezerwą pod tramwaj. Chodzi o odcinek ul. Strzegomskiej – od skrzyżowania z ul. Rogowską, przez rondo rtm. Pileckiego, aż po ul. Mińską i planowaną pętlę w rejonie ul. Roślinnej. Jeszcze w tym roku Wrocławskie Inwestycje ogłoszą przetarg na opracowanie koncepcji.
Łącznie koncepcja (wstępny zamysł projektu, który przekształca ideę w konkretny plan, przedstawiający główne założenia) obejmie około 1,6-kilometrowy odcinek. Nowy korytarz komunikacyjny ma usprawnić ruch w dynamicznie rozwijającej się części miasta, a jednocześnie przygotować infrastrukturę pod przyszłe połączenia tramwajowe.
Według założeń inwestycja obejmie m.in.:
- wydzieloną jezdnię autobusową z możliwością wprowadzenia tramwaju,
- projekt przekroczenia rzeki Ślęzy na potrzeby jezdni dla autobusów,
- przebudowę przejazdu kolejowego w ciągu ul. Strzegomskiej,
- zaprojektowanie nowych przystanków,
- obustronne ciągi piesze i obustronne, dwukierunkowe drogi rowerowe,
- przejścia i przejazdy rowerowe na wszystkich wlotach skrzyżowań,
- nową infrastrukturę oświetleniową i system ITS,
- zieleń, rozwiązania w zakresie retencji wód opadowych oraz monitoring,
- przebudowę kolidujących sieci podziemnych.
Wykonawca będzie miał 18 miesięcy od podpisania umowy na opracowanie koncepcji.
50 nowych „Ławeczek Mieszkańca” we Wrocławiu
W mieście pojawiło się 50 nowych ławek - dokładnie tam, gdzie wskazali je mieszkańcy. To miejsca na chwilę odpoczynku, szczególnie ważne dla seniorów i osób o ograniczonej mobilności.
Od 2021 roku - w ramach tego programu - ustawiono już ponad 200 ławek w całym Wrocławiu! Można je rozpoznać po grawerze „ŁAWECZKA MIESZKAŃCA”.
Każdy, kto ma pomysł, gdzie taką ławeczkę postawić, może to zgłosić online - tutaj.

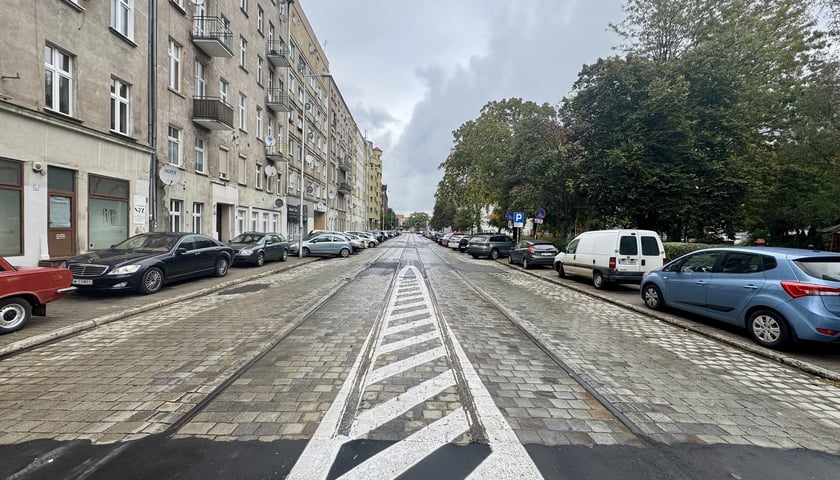

Są chętni na zaprojektowanie przebudowy ulicy Zielińskiego
Wrocławskie Inwestycje otworzyły oferty w przetargu na zaprojektowanie przebudowy blisko 600-metrowego odcinka ul. Zielińskiego.
Mieszczą się one w zakładanym budżecie. Teraz zostaną przeanalizowane pod względem formalnym. Po wyłonieniu oferty i podpisaniu z umowy, wykonawca będzie miał półtora roku na przygotowanie dokumentacji.
Projekt przewiduje:
- budowę nowej jezdni,
- dwukierunkową drogę rowerową po zachodniej stronie ulicy,
- chodniki po obu stronach jezdni,
- utrzymanie skośnego parkowania od strony wschodniej i maksymalnej liczby miejsc postojowych,
- przebudowę skrzyżowań (z ul. Swobodną i Szczęśliwą),
- nowe przejazdy rowerowe wyposażone w sygnalizację ITS,
- przebudowę peronów przystankowych z nowym wyposażeniem.
Zaplanowano także:
- nowoczesne oświetlenie LED dróg, chodników, przejść dla pieszych, ścieżki rowerowej, przejazdów i przystanków,
- monitoring wizyjny zwiększający bezpieczeństwo mieszkańców,
- budowę Miejskich Kanałów Technologicznych pod przyszłą infrastrukturę telekomunikacyjną.
Nasadzona będzie nowa zieleń. Projekt przewiduje także rozwiązania pozwalające na zagospodarowanie wód opadowych – w tym retencję i rozsączanie w miejscu opadu, co wpisuje się w strategię adaptacji miasta do zmian klimatycznych.
Dzięki przebudowie tej ważnej ulicy w centrum miasta zyskają nie tylko kierowcy, ale również piesi, rowerzyści i pasażerowie komunikacji zbiorowej. Ulica ma stać się bezpieczniejsza i bardziej funkcjonalna
Obszar objęty projektem leży w obrębie Przedmieścia Południowego, którego układ urbanistyczny częściowo znajduje się w Gminnej Ewidencji Zabytków, dlatego wszystkie rozwiązania będą opiniowane przez Wojewódzki Urząd Ochrony Zabytków.
Termomodernizacja 7 kamienic
Zarząd Zasobu Komunalnego we Wrocławiu zakończył ważny projekt – za 10 milionów złotych (w tym 7 milionów z Funduszy UE) przeprowadził termomodernizację 7 kamienic, będących w całości własnością miasta.
Cieplej będą miały 123 gospodarstwa domowe. Adresy to:
- Kurkowa 61-63 i 65,
- Dworcowa 12,
- Legnicka 27,
- Małachowskiego 16,
- Otwarta 13,
- Śrutowa 12.
Dla każdej z nich termomodernizacja była lub jest jednym z kilku etapów kompleksowych robót. Docelowo wszystkie kamienice z powyższej listy będą miały m.in. efektowne elewacje frontowe, jak te przy Kurkowej 61-63 oraz Kurkowej 65.

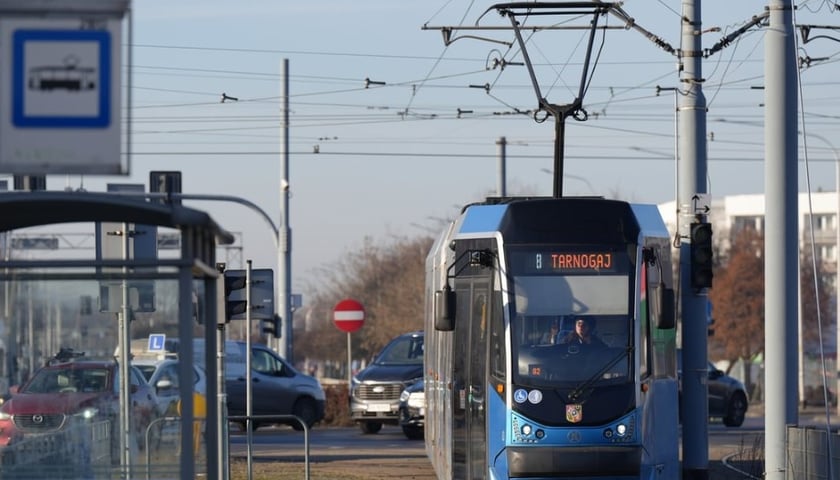

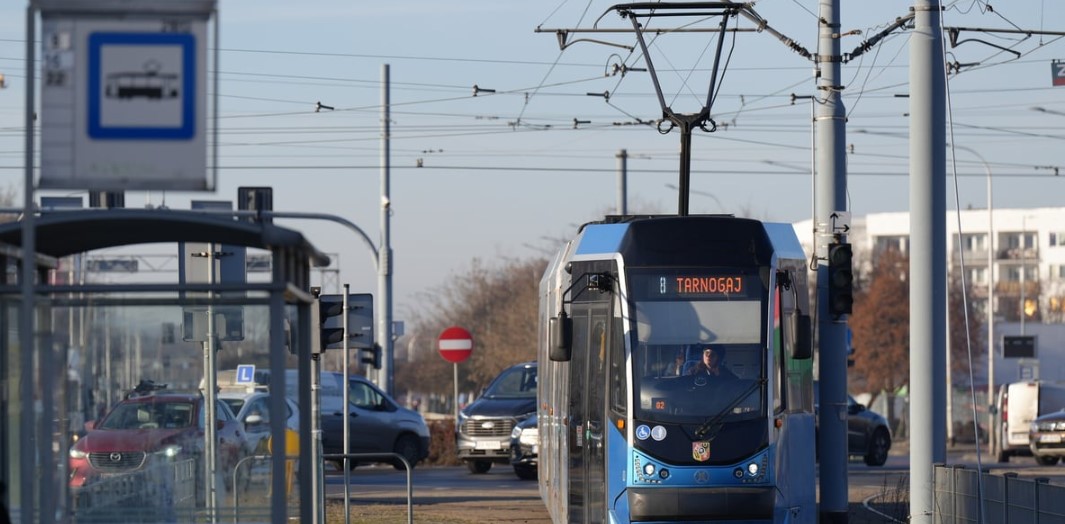

Tramwaje jeżdżą na Gaj i Tarnogaj. Trzy miesiące przed terminem
Budowa trasy autobusowo-tramwajowej na ulicy Bardzkiej potrwa do wiosny przyszłego roku, ale już teraz możliwe było przywrócenie normalnego ruchu tramwajowego.
Linie 8, 16, 18, 21 i 22 jeżdżą przez Bardzką normalnie w obu kierunkach.

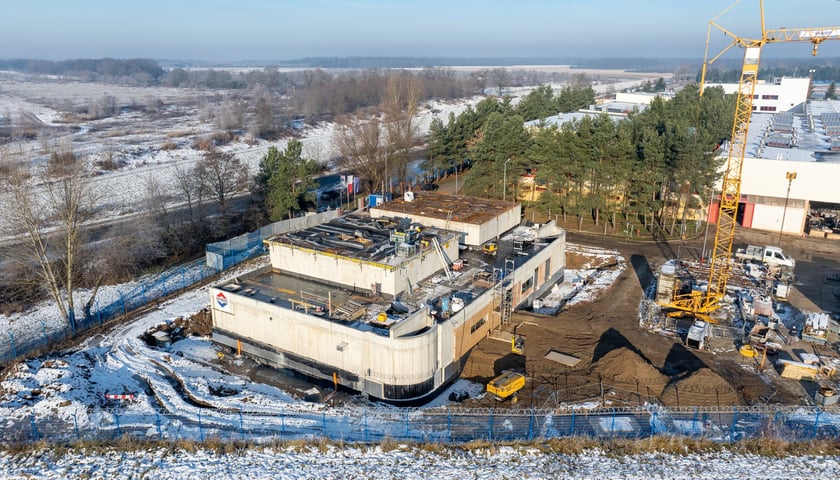

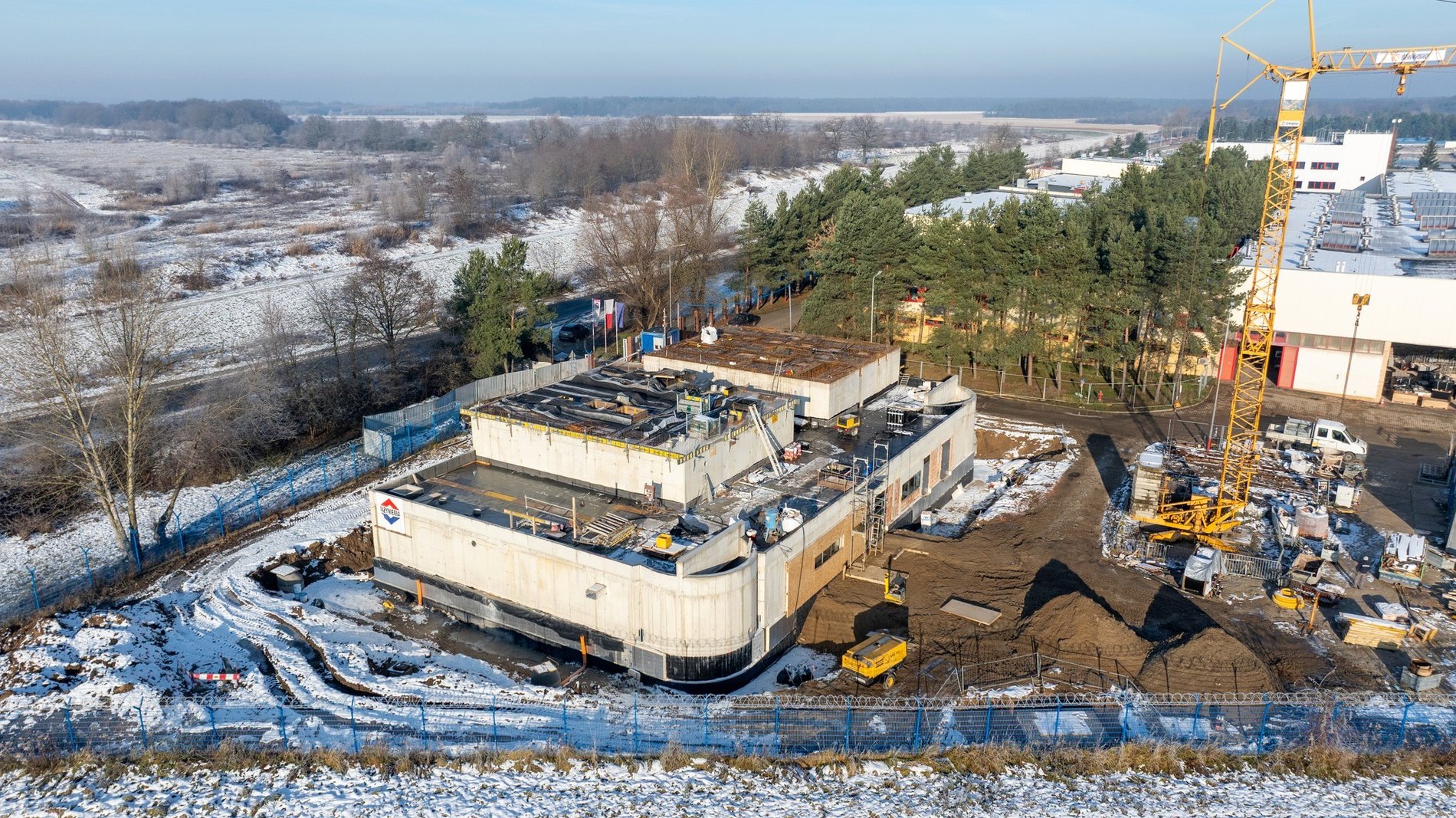

Trwa modernizacja oczyszczalni
We Wrocławskiej Oczyszczalni Ścieków praca wre. Obiekt jest modernizowany i rozbudowywany. Złożona z trzech etapów inwestycja ma być zakończona w 2027 roku, a dzięki niej dzienna przepustowość oczyszczalni wzrośnie ze 150 000 do 209 000 m3 ścieków.
Prace przy rozbudowie oczyszczalni realizowane są zgodnie z planem – pierwszy i drugi etap robót są mocno zaawansowane.
1 etap – dotyczy mechanicznego oczyszczania ścieków (wykonano 57% prac)
- Trwają prace przy dwóch nowych osadnikach wstępnych, które przeszły testy szczelności i rozpoczęły rozruch.
- Modernizacja istniejących osadników wstępnych – jeden z nich jest już w pełni uruchomiony, kolejny w trakcie modernizacji.
- Powstaje nowy budynek deamonifikacji (Anammox) – kończą się prace budowlane, wkrótce ruszą instalacyjne.
- Przebudowywana jest część istniejącej infrastruktury, m.in. pompownia główna i piaskowniki.
2 etap – dotyczy biologicznego oczyszczania ścieków (wykonano 24% prac)
- Powstaje nowy osadnik wtórny – trwa montaż urządzeń.
- Kolejne osadniki i bloki biologiczne są modernizowane – część z nich przygotowywana jest już do rozruchu.
- Trwa budowa nowych sieci technologicznych i elektrycznych.
3 etap – dotyczy zwiększenia mocy energetycznej obiektu
- Wykonawca przygotowuje obecnie urządzenia elektro-energetyczne, które już w tym miesiącu zacznie dostarczać i instalować na terenie oczyszczalni.
Te trzy etapy rozbudowy i modernizacji będą kosztować łącznie blisko 400 mln zł brutto. Na pierwszy i drugi pozyskaliśmy dofinansowanie unijne z programu FEnIKS. Po zakończeniu wszystkich prac Wrocław będzie bardziej odporny na błyskawicznie zmieniające się warunki pogodowe i nawalne deszcze, a większa i nowocześniejsza oczyszczalnia zapewni miastu i aglomeracji stały rozwój.

Pawłowice - rewitalizacja terenu wokół jeziora
Nowy plac zabaw i boisko do siatkówki plażowej oraz kolejne pomosty i ścieżki. Są też ławki i kosze na śmieci, zieleń - m.in. 250 krzewów. Zarząd Zieleni Miejskiej zakończył rewitalizację terenu wokół jeziora na osiedlu Pawłowice. To był już etap 4 - zadania z programu Zielona Rewolucja.
W zeszłym roku na tym terenie zamontowana została toaleta samoobsługowa z przebieralnią, a w 2023 r. strefa wypoczynkowa z pomostów w ramach projektów z Budżet Obywatelski.

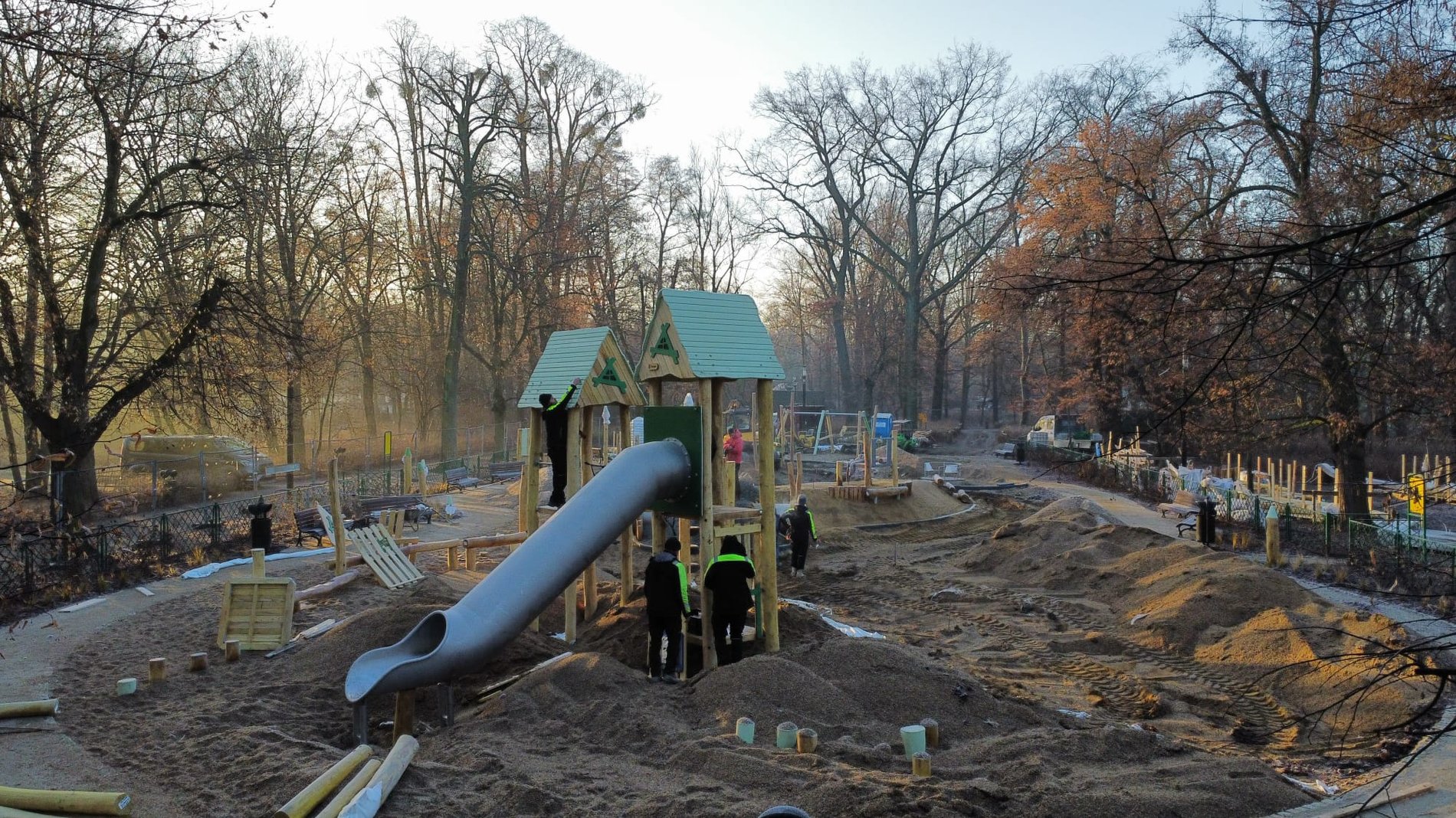

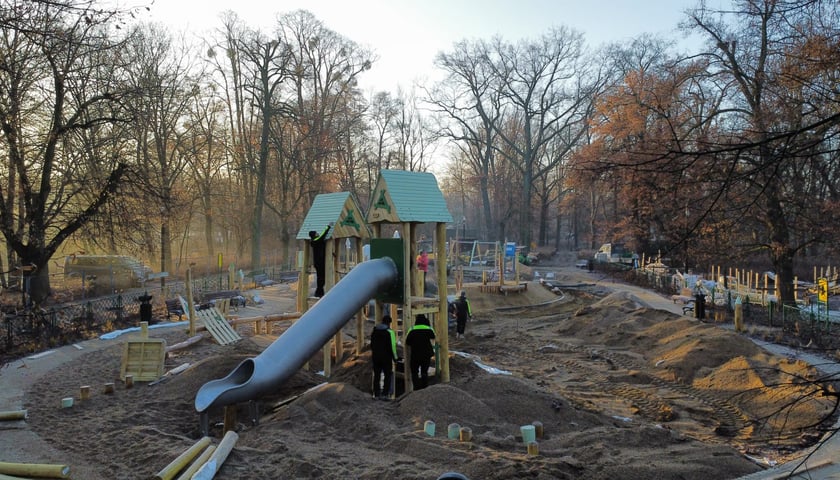

Park Południowy jakby szykował się do świąt
Trwa gruntowna modernizacja placu zabaw – rozpoczęły się już dostawy oraz montaż nowych urządzeń. Dotychczasowe wyposażenie było mocno zużyte i nie spełniało współczesnych standardów bezpieczeństwa.
Nowy plac zostanie podzielony na trzy strefy: dla dzieci młodszych, starszych oraz dzieci ze specjalnymi potrzebami, dla których wcześniej przestrzeń ta była w praktyce niedostępna. Zaplanowano również miejsce przeznaczone dla rodziców i opiekunów.
Uzupełnieniem inwestycji będą nowe nasadzenia krzewów i traw. Zgodnie z decyzją konserwatorską nowe zagospodarowanie musi zmieścić się w obrębie istniejącego ogrodzenia, a także uwzględniać określoną kolorystykę.
W ramach inwestycji montowane są m.in.:
- wielofunkcyjne urządzenia zabawowe w formie domków,
- huśtawki,
- karuzele i trampoliny integracyjne,
- zjeżdżalnia,
- tunel,
- elementy do wspinaczki i balansowania,
- urządzenia sensoryczne,
- bujaki,
- piaskownice
- oraz tablice funkcyjne.
Jak zapowiada ZZM, zakończenie zadania planowane jest jeszcze tej zimy, o ile nie przeszkodzą w tym wyjątkowo trudne warunki pogodowe. Na pełne korzystanie z nowego placu zabaw zapraszamy wiosną.
Aleja Romera w Parku Grabiszyńskim idzie do remontu
Zarząd Zieleni Miejskiej planuje rozpoczęcie tej inwestycji w styczniu przyszłego roku. To malownicze połączenie przez park Grabiszyński, od al. Hallera aż od Ślęzy, z powodu kiepskiej nawierzchni coraz bardziej rozrasta się wszerz. Ludzie omijając kałuże rozdeptują roślinność.
Aleję czeka naprawa, a nawet wymiana nawierzchni, regulacja spływów, nowe ławeczki i kosze. Prace planowane są na odcinku od Hallera do mostku na Grabiszynce, na wysokości ul. Tokarskiej. Prowadzone będą etapami.
Wyznaczanie płatnych miejsc postojowych
Na osiedlu Powstańców Śląskich Zarząd Dróg i Utrzymania Miasta rozpoczął lokalne roboty drogowe. Są one związane z wyznaczaniem płatnych miejsc postojowych na kilkudziesięciu osiedlowych ulicach i stanowią przygotowania do planowanego w przyszłości objęcia ich opłatami.
Prace są podzielone na etapy, a obejmują przede wszystkim:
- obniżenia krawężników;
- rozbiórki i odtworzenie nawierzchni chodnika;
- odtworzenie nawierzchni bitumicznej wraz z podbudową;
- wyznaczenie i oznakowanie miejsc postojowych;
- montaż elementów Bezpieczeństwa Ruchu Drogowego.
Łącznie zmiany organizacji ruchu oraz roboty drogowe zostaną przeprowadzone w 33 lokalizacjach. Ze względu na rozległy obszar całej inwestycji i długi czas realizacji wykonawca podzielił zadanie na 4 obszary.
W pierwszej kolejności prace prowadzone są w sąsiedztwie Dolnośląskiego Centrum Onkologii, Pulmonologii i Hematologii:
- na ul. Gwiaździstej, Szczęśliwej, Zielińskiego, Żelaznej i na pl. Hirszfelda.
Trwają tam prace budowlane i montaż oznakowania pionowego oraz elementów BRD. Ten etap potrwa do końca stycznia.
Po Nowym Roku wykonawca rozpocznie prace na kolejnych ulicach, początkowo koncentrując się na robotach drogowych, a następnie przystępując do wynoszenia w terenie oznakowania pionowego i poziomego oraz montażu elementów BRD. Całe zadanie zajmie 10 miesięcy, a jego koszt 5,7 mln zł.

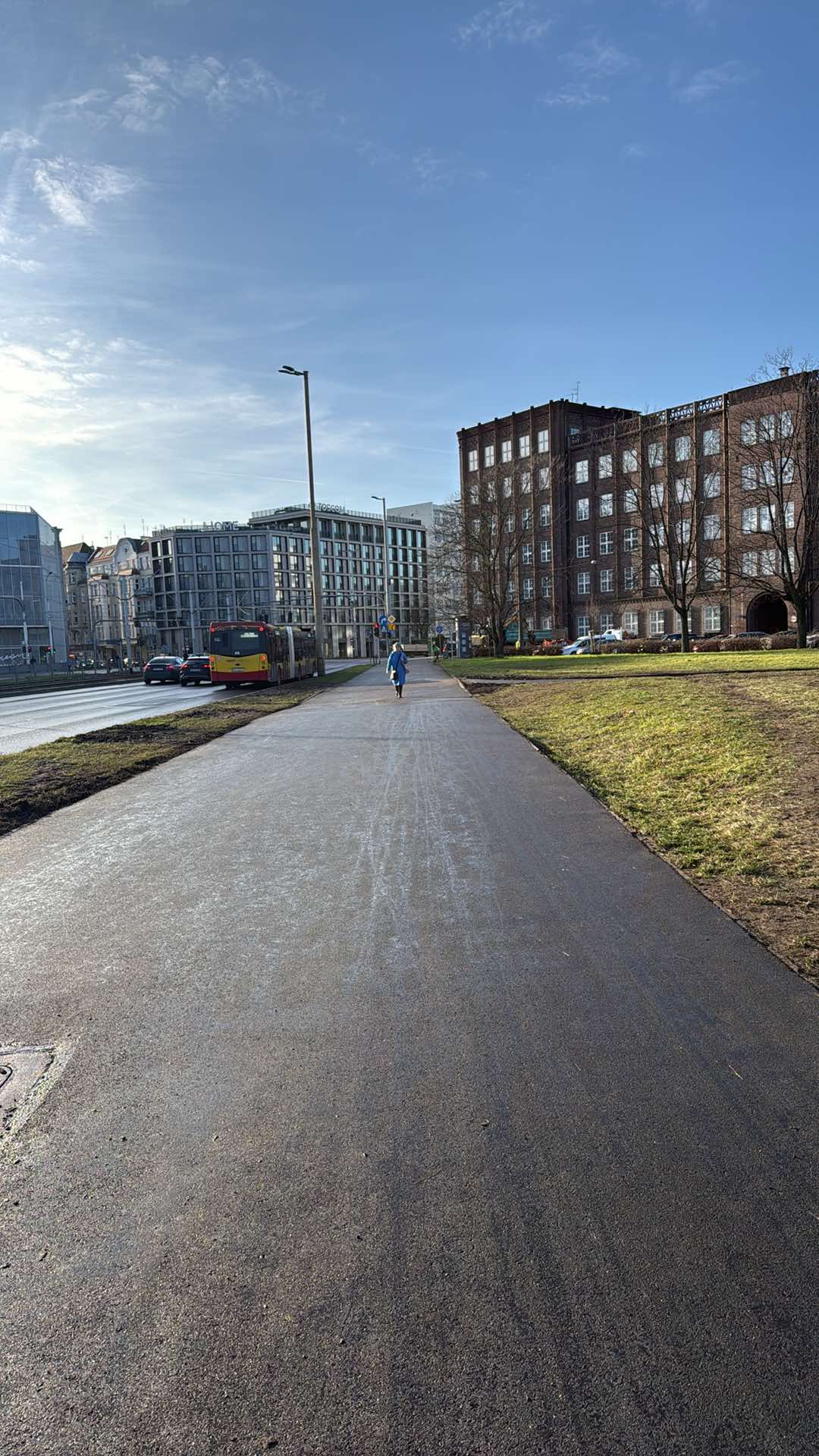

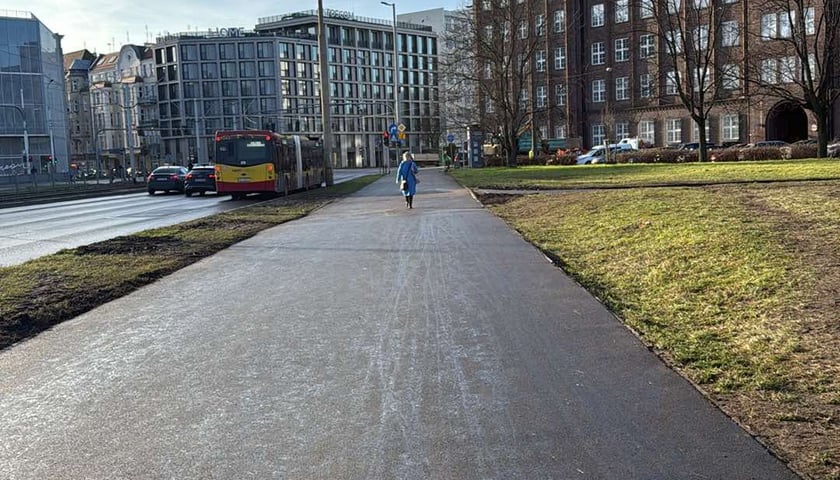

Poprawa nawierzchni dróg rowerowych
Powoli dobiegają końca nadzorowane przez ZDiUM prace związane z poprawą stanu dróg rowerowych i chodników rozpoczęte w zeszłym miesiącu. Prowadziliśmy je, podobnie jak wymiany nawierzchni jezdni, w kilku lokalizacjach w całym mieście. Dzięki temu korzystne zmiany zauważą mieszkańcy wielu osiedli.
W większości wypadków wymieniana na nową była stara, popękana i wybrzuszona masa bitumiczna, a w kilku masą bitumiczną zastąpiliśmy betonową kostkę.
Gotowe są już trasy piesze i rowerowe w następujących lokalizacjach:
- wyb. Wyspiańskiego od ul. Hoene-Wrońskiego do ul. Curie-Skłodowskiej, 810 m;
- ul. Ignuta od ul. Dokerskiej do ul. Kozanowskiej, 811 m;
- ul. Odkrywców na wysokości wejścia do parku Grabiszyńskiego, 220 m;
- ul. Powstańców Śląskich od al. Hallera do ul. Kutnowskiej, 800 m;
- pl. Społeczny przy budynku Poczty Polskiej, 150 m.
Prace jeszcze trwają na 3 ulicach:
- ul. Bolesława Krzywoustego od ul. Rakowej do mostu na Widawie, 650 m;
- ul. Skarbowców od ul. Sowiej do ul. Wawrzyniaka, 200 m;
- ul. Wiejska od ul. Solskiego do ul. Awicenny, 420 m.

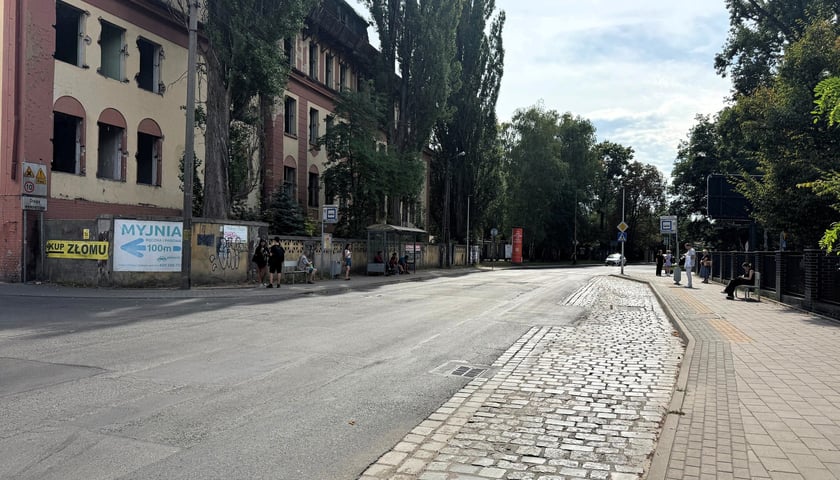

Rusza przygotowanie do przebudowy ul. Sołtysowickiej
Wrocławskie Inwestycje otworzyły oferty na projekt przebudowy ul. Sołtysowickiej - od ul. Czajkowskiego do Redyckiej (1,4 km). Zgłosiły się 2 firmy - trwa weryfikacja ofert.
Celem przebudowy jest większe bezpieczeństwo, spójne trasy piesze i rowerowe oraz uporządkowanie infrastruktury podziemnej.
Inwestycja obejmie modernizację jednej z głównych ulic osiedla Sołtysowice, której infrastruktura drogowa, wodociągowa i kanalizacyjna wymaga pilnej odnowy. Przebudowa w znaczący sposób poprawi komfort życia mieszkańców Sołtysowic oraz Karłowic-Różanki.
Zakres prac obejmie nie tylko samą ulicę Sołtysowicką, lecz także skrzyżowania z ulicami:
- Czajkowskiego,
- Koszarową,
- Poprzeczną,
- Przejazdową
- i Redycką.
Metamorfoza kamienicy przy Więckowskiego
Kamienica przy Więckowskiego 4 już bez rusztowań, w pełnej krasie i gotowa, by zaprezentować efekty prac. Obie sąsiadujące ze sobą kamienice, pod numerami 4 i 5, przeszły wyraźną metamorfozę. W ramach tego etapu wykonano remont elewacji wraz z dociepleniem od strony podwórza, wymieniono stolarkę okienną oraz przeprowadzono izolację piwnic.
Koszt prac wyniósł blisko 1,1 mln zł i był kolejnym etapem po wcześniejszych inwestycjach obejmujących m.in. wymianę ogrzewania, remont dachu i klatki schodowej. Dziś budynki cieszą oko przechodniów, a konsekwentnie realizowane działania przywracają blask wrocławskim kamienicom.
Jednocześnie pamiętamy o ostatnich w pełni gminnych budynkach przy tej ulicy – pod numerami 32, 34 i 37 – dla których przygotowywane są wytyczne do opracowania dokumentacji projektowej.

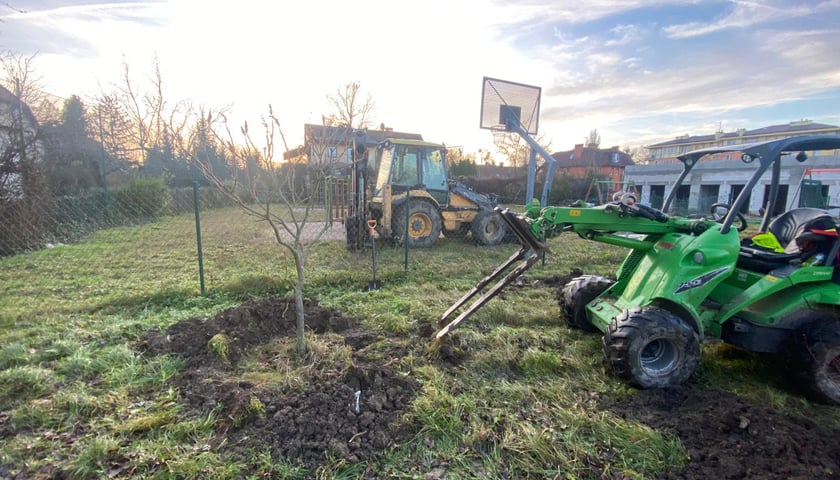

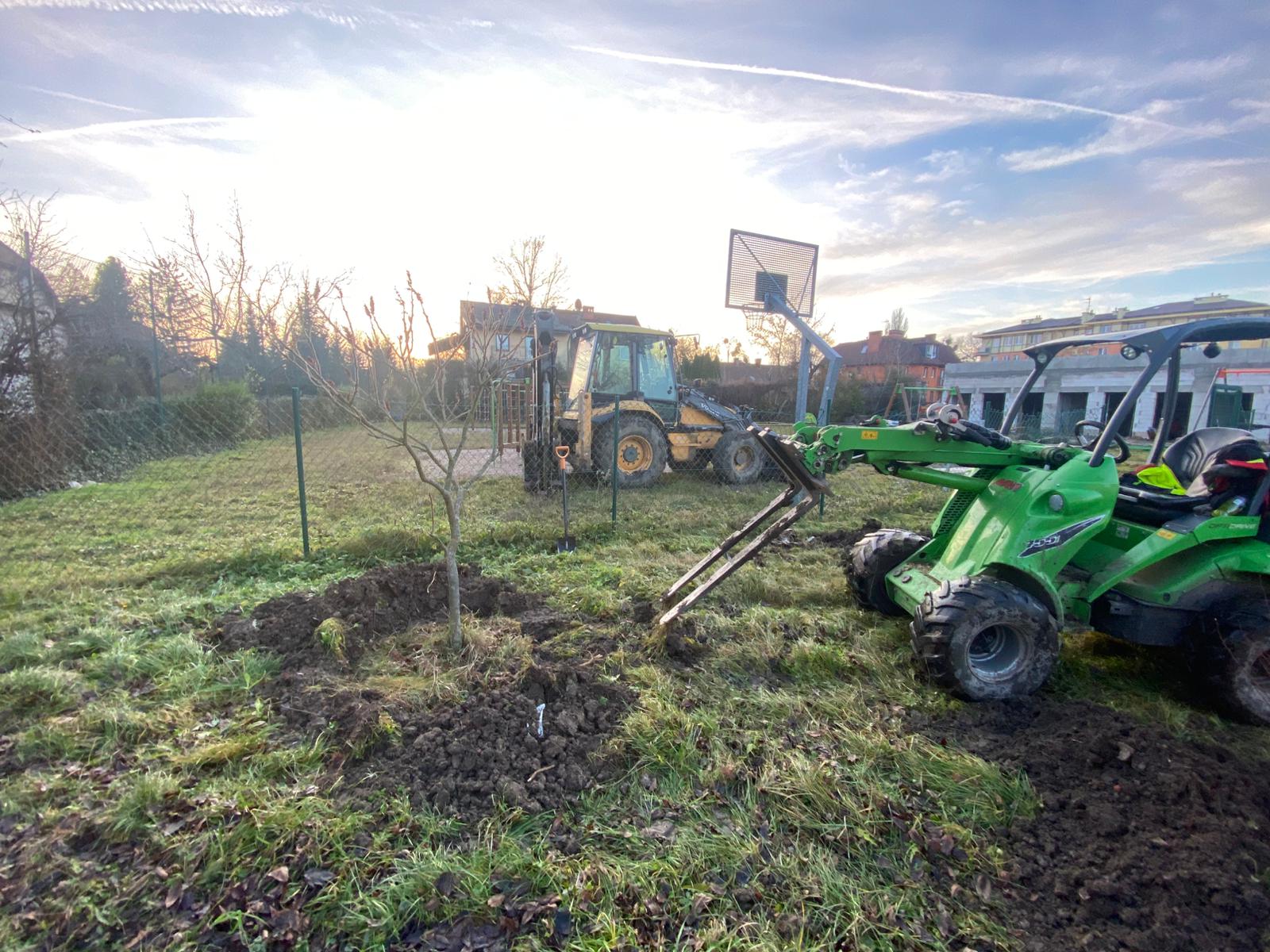

Zieleń w Leśnicy przesadzona
Operacja przesadzania zieleni na osiedlu TBS Wrocław w Leśnicy została zakończona sukcesem. Zrealizowano proces przesadzania drzew i krzewów, o który zabiegali mieszkańcy podczas spotkań, deklarując jednocześnie, że dołożone zostaną wszelkie starań, aby znaleźć nowe miejsce dla zieleni kolidującej z pracami budowlanymi w ramach inwestycji Leśnica X.
Prace prowadzono intensywnie i z dużą dbałością o detale, tak aby proces przesadzania był dla roślin jak najmniej obciążający i umożliwił im szybkie zakorzenienie się w nowych lokalizacjach. Wszystkie wytypowane rośliny, w tym te szczególnie ważne dla mieszkańców, znalazły już bezpieczne miejsce na terenie osiedla. Zyskały one „drugie życie” w przestrzeni, gdzie będą mogły dalej rosnąć bez kolizji z robotami budowlanymi. Dzięki dobrej współpracy z mieszkańcami możliwe było połączenie rozwoju osiedla z troską o istniejącą zieleń.

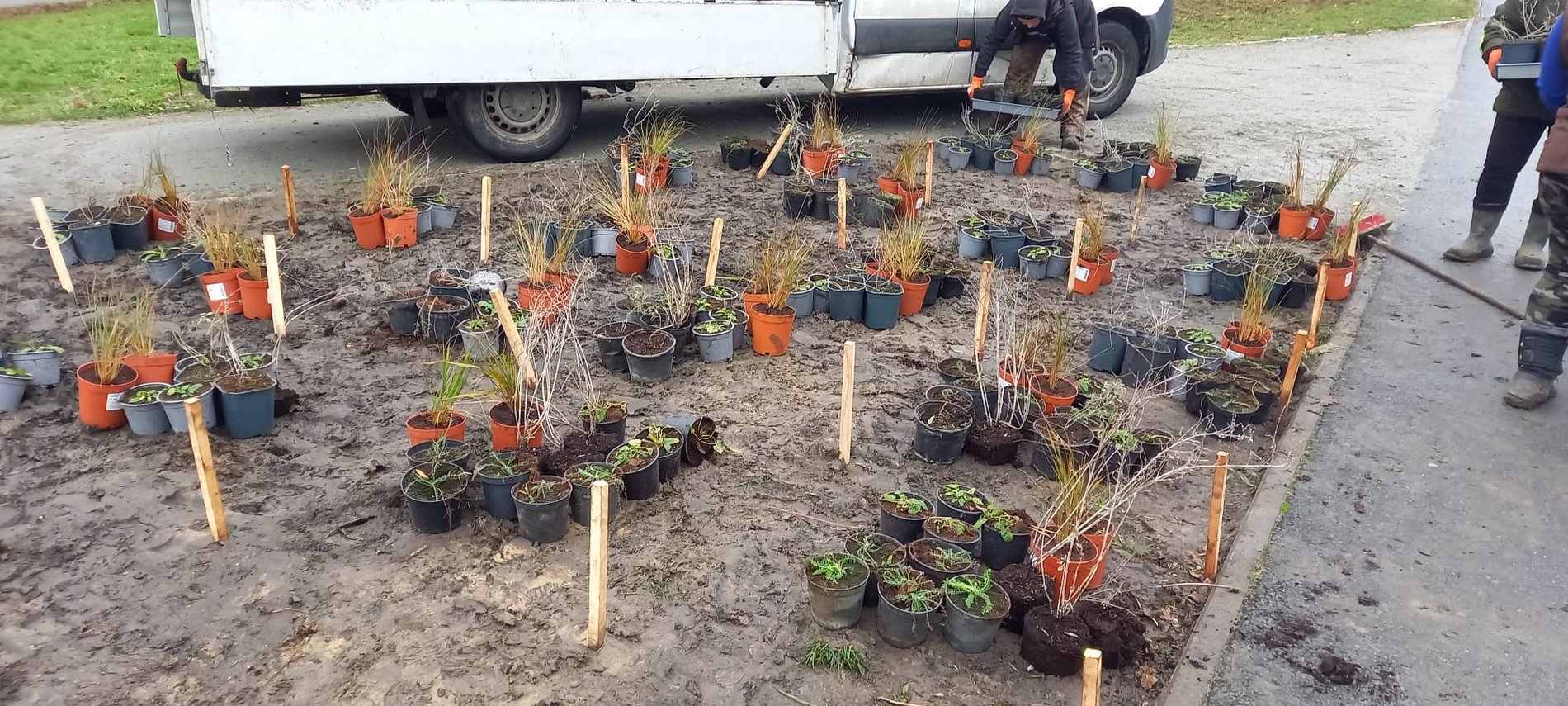

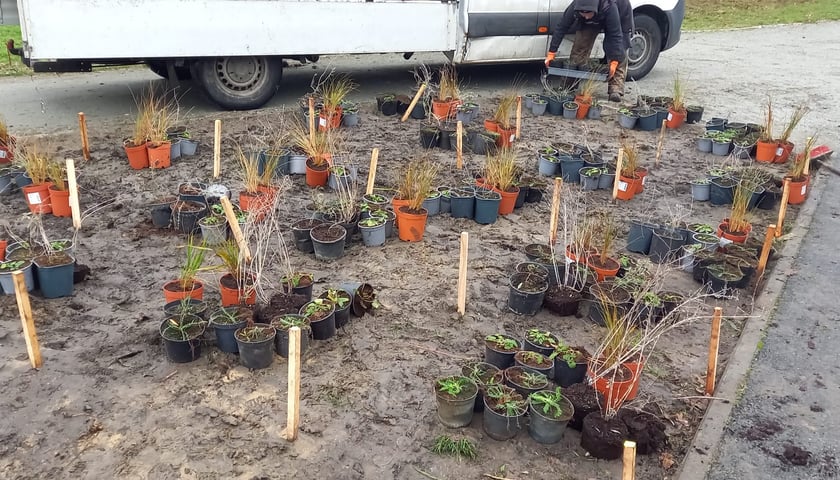

Blisko 18 tys. nowych nasadzeń w Parku Jedności
Do Parku Jedności przy ul. Królewskiej trafiło blisko 18 tysięcy nowych roślin, które wprowadził ZZM. Już teraz widać skalę wykonanych prac, a efekty zmian będą coraz bardziej zauważalne wraz z rozwojem zieleni.
W parku posadzono m.in. 14 lip, 2033 irgi, 1842 róże, 3240 czyśćce, 2430 perowskie, 4050 krwawników, 1620 trzcinników oraz 2419 ostnic. To kolejny przykład na to, jak konsekwentne działania w zakresie zieleni miejskiej realnie wpływają na jakość i charakter przestrzeni publicznej.
