Informacje o inwestycji:
- Kategoria inwestycji: Infrastruktura
- Rok zakończenia inwestycji: 2026
- Stopień wykonania: 23%
- Wartość inwestycji: 311 000 000 zł
- Jednostka prowadząca: MPWiK
- Osiedle: inne
- Projekt finansowany w ramach WBO: nie
- Projekt finansowany w ramach Funduszu Osiedlowego: nie

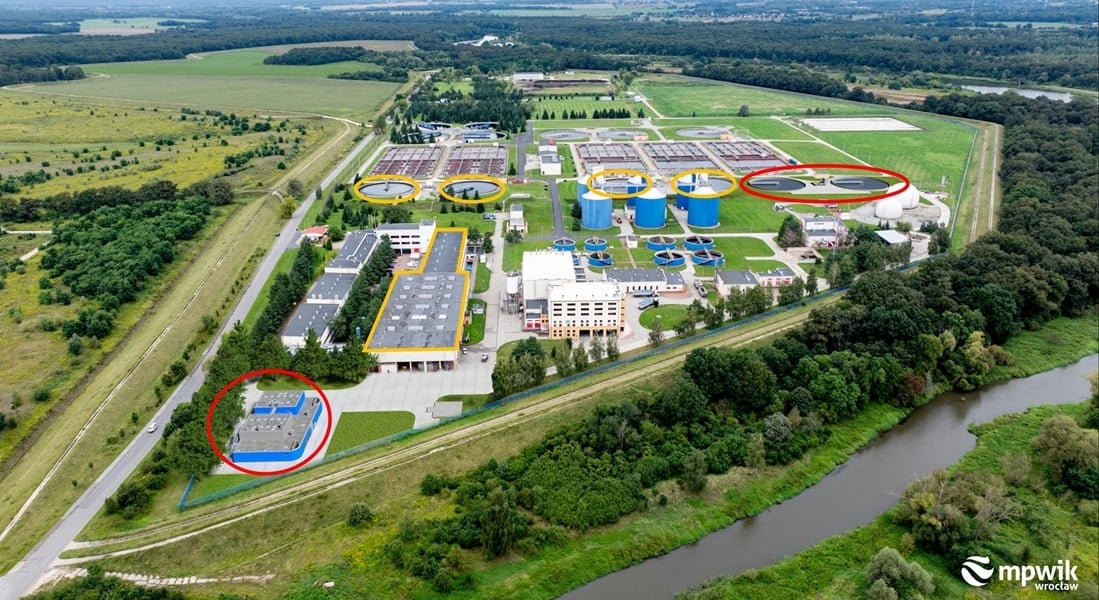

Projekt rozbudowy oczyszczalni zakłada przyjęcie większego ładunku zanieczyszczeń przez zwiększenie maksymalnej przepustowości do 209 000 m3 na dobę. Infrastruktura i obiekty dostosowane zostaną do przyjęcia ścieków nadmiarowych w pogodzie deszczowej, co pozwoli na bardziej efektywne oczyszczanie większej ilości ścieków, przy jednoczesnym minimalizowaniu wpływu na środowisko naturalne.
Pierwszy etap rozbudowy

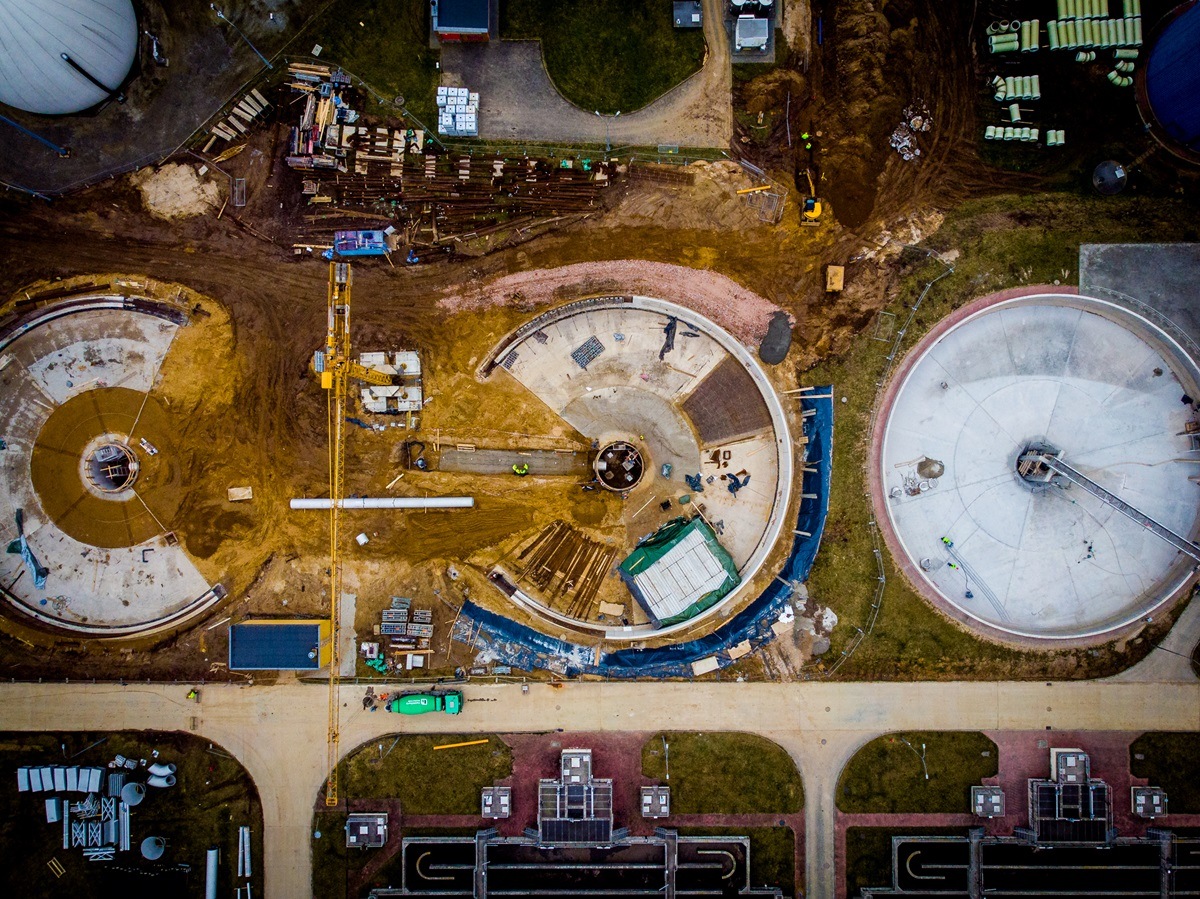

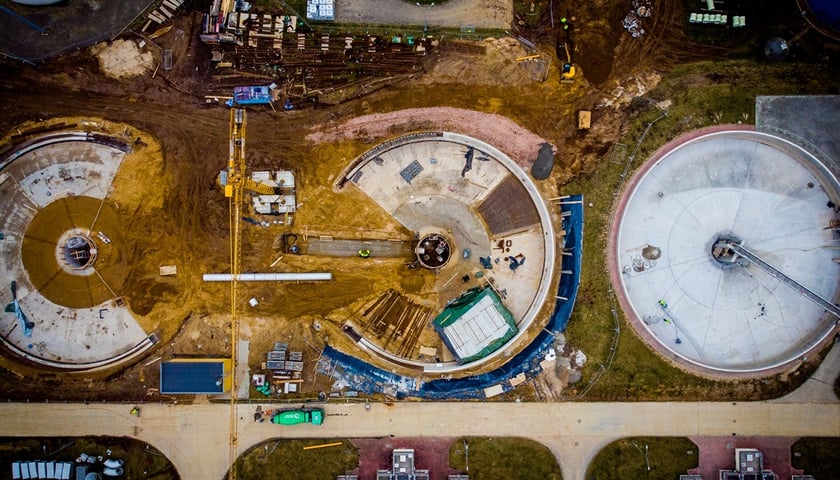

Rozbudowa oczyszczalni będzie realizowana w trzech etapach. Pierwszy z nich właśnie się rozpoczyna i potrwa do grudnia 2026 roku. Wykonawcą tej części zadania jest Inżynieria Rzeszów. W tym kroku zostanie rozbudowana część mechaniczna oczyszczania ścieków. Wykonawca przebuduje obiekty służące do podczyszczana wstępnego, w tym m.in. kraty i piaskownik. Zmodernizowana zostanie także pompownia główna ścieków oraz cztery istniejące osadniki wstępne. Ponadto, zostaną wybudowane dwa nowe osadniki wstępne. Modernizacji zostaną poddane także rurociągi technologiczne, które łączą obiekty.
W tym etapie zostanie zrealizowana także budowa instalacji służącej do usuwania związków azotu z odcieków z osadu przefermentowanego wraz z budową infrastruktury towarzyszącej.
W rezultacie wybudowane zostaną obiekty o łącznej kubaturze na poziomie 11 tyś m3.
Drugi etap
MPWiK 12.02.2025 roku podpisało umowę z wykonawcą drugiego etapu modernizacji oczyszczalni. To firma Instal Warszawa, która za kwotę 177 mln złotych netto rozbuduje część biologiczną obiektu. Jednocześnie wciąż postępują prace przy pierwszym etapie rozbudowy.
Najważniejszym zadaniem będzie dostosowanie pięciu bloków biologicznych do zwiększonego przepływu ścieków. Ważne będzie także zmodernizowanie siedmiu istniejących osadników wtórnych i zbudowanie kolejnego oraz wyposażenie ich w regulatory napływu. Do układu napowietrzania dodane zostanie pięć nowych dmuchaw powietrza.
Wykonawca przebuduje także rurociągi pomiędzy obiektami technologicznymi części biologicznej i lagunę osadową, czyli awaryjny zbiornik osadu przystosowany do magazynowania odpadów płynnych.
Drugi etap rozbudowy będzie kosztował 177 mln zł netto i rozpocznie się w lutym 2025 roku, a zakończy po 24 miesiącach.
Trzeci etap
Z kolei trzecia część rozbudowy nazywana jest „etapem elektro-energetycznym”, bo dotyczyć będzie zwiększenia mocy oczyszczalni przez dostosowanie infrastruktury elektro-energetycznej do rozbudowanej oczyszczalni. Otwarcie ofert na trzeci etap zaplanowane jest pod koniec lutego 2025 roku.
