  2. #InwestycjeWRO
  3. Remont ul. Gazowej i ul. Karwińskiej
Powrót do mapy

Remont i przebudowa trzech wiaduktów w ciągu ul. Gazowej i Karwińskiej oraz przebudowa skrzyżowania ulic Karwińskiej, Mościckiego i Gazowej

Data publikacji: Autor:

| aktualizacja:

Inwestycja obejmuje przebudowę wiaduktów i poprawę ich stanu technicznego (podpór i ustroju nośnego), budowę drogi rowerowo-pieszej po północnej stronie w relacji Gazowa-Karwińska oraz chodnika po zachodniej stronie ulicy Mościckiego. Zlikwidowane zostanie też niewygodne skrzyżowanie trójkątne, które zostanie zastąpione rondem. Prace mają się odbywać w kilku etapach. Pierwszy z nich obejmie wyłączenie z ruchu kołowego wiaduktów w ciągu ulicy Gazowej, co potrwa 4 miesiące.

Reklama

Informacje o inwestycji:

  • Kategoria inwestycji: Infrastruktura drogowa, Piesze, Rowerowe
  • Rok zakończenia inwestycji: 2026
  • Stopień wykonania: 15%
  • Wartość inwestycji: 14 880 459 zł
  • Jednostka prowadząca: ZDiUM
  • Osiedle: Brochów
  • Projekt finansowany w ramach WBO: nie
  • Projekt finansowany w ramach Funduszu Osiedlowego: nie

Oś czasu

  • maj 2026
  • maj–sierpień 2026
  • wrzesień 2026
  • IV kwartał 2026 r.

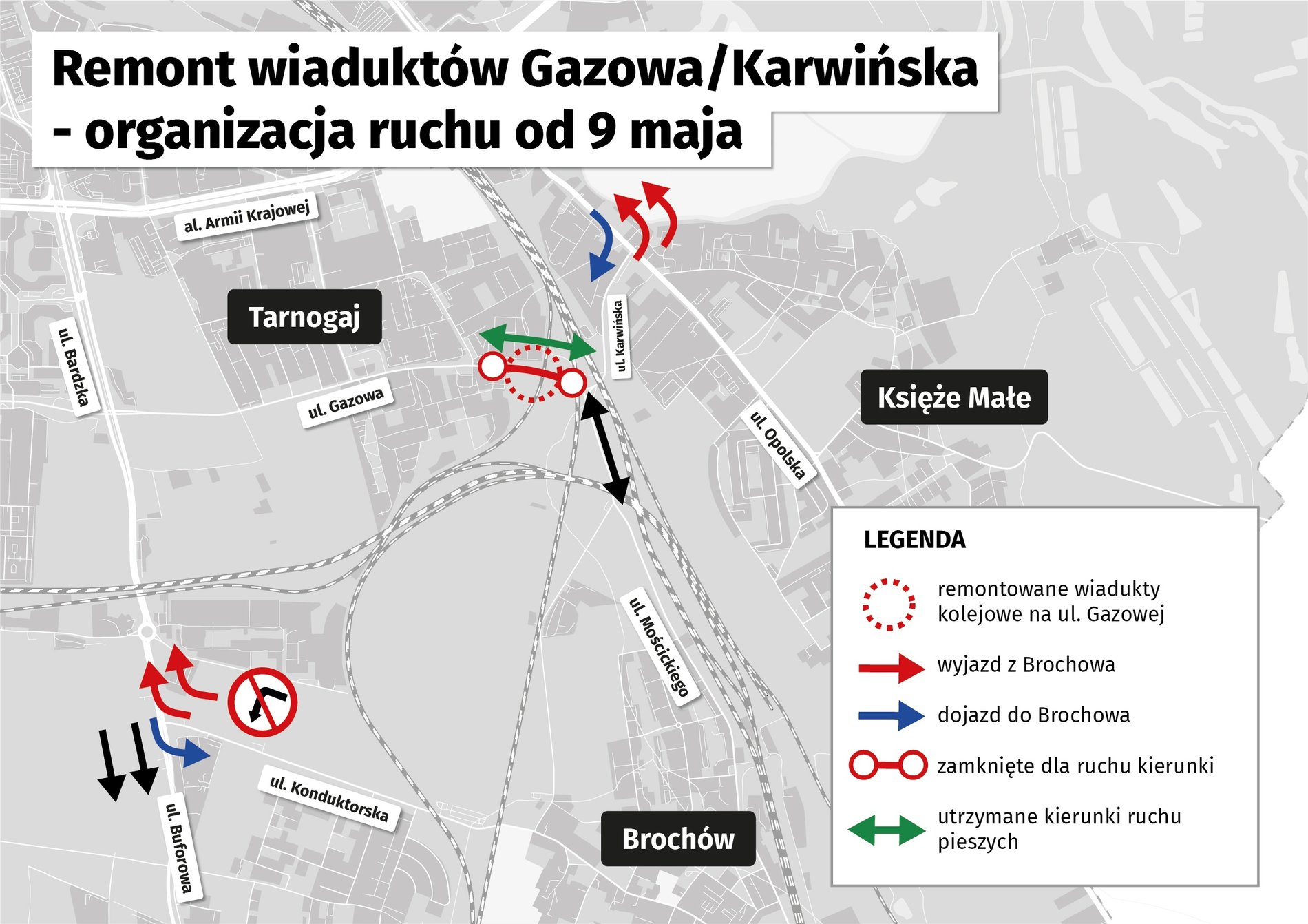

Przebudowa wiaduktów wymaga ich całkowitego zamknięcia dla ruchu kołowego. Prace mają się odbywać w kilku etapach. Z pierwszymi zmianami w organizacji ruchu kierowcy będą musieli liczyć się już 2 maja 2026 r. – ulice Ziemniaczana, Koreańska i Boiskowa będą częściowo jednokierunkowe (jeden kierunek ruchu do centrum). Koreańska na długości Parku Na Skraju od skrzyżowania z ul. Boiskową do pierwszej zabudowy. Ziemniaczana od granicy miasta do cmentarza przed pętlą autobusową oraz Boiskowa na odcinku niezabudowanym przed skrzyżowaniem z Koreańską.

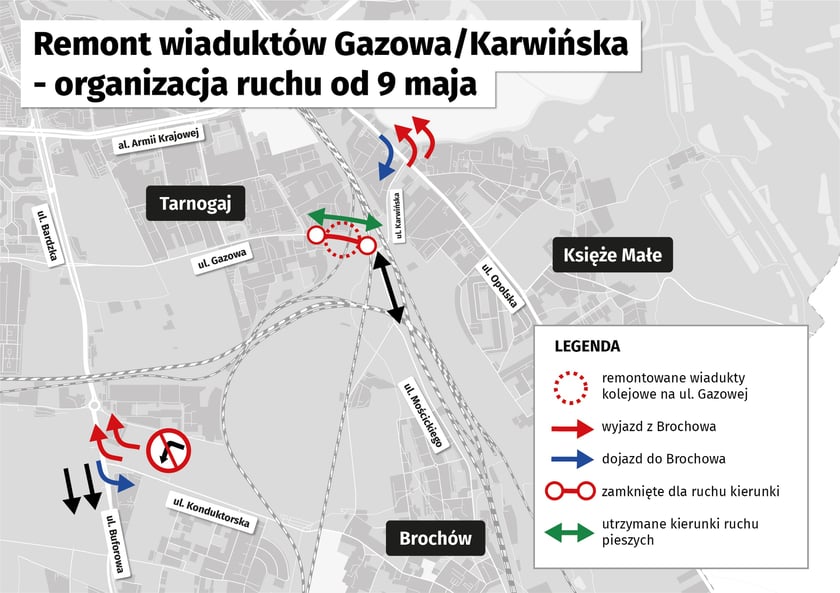

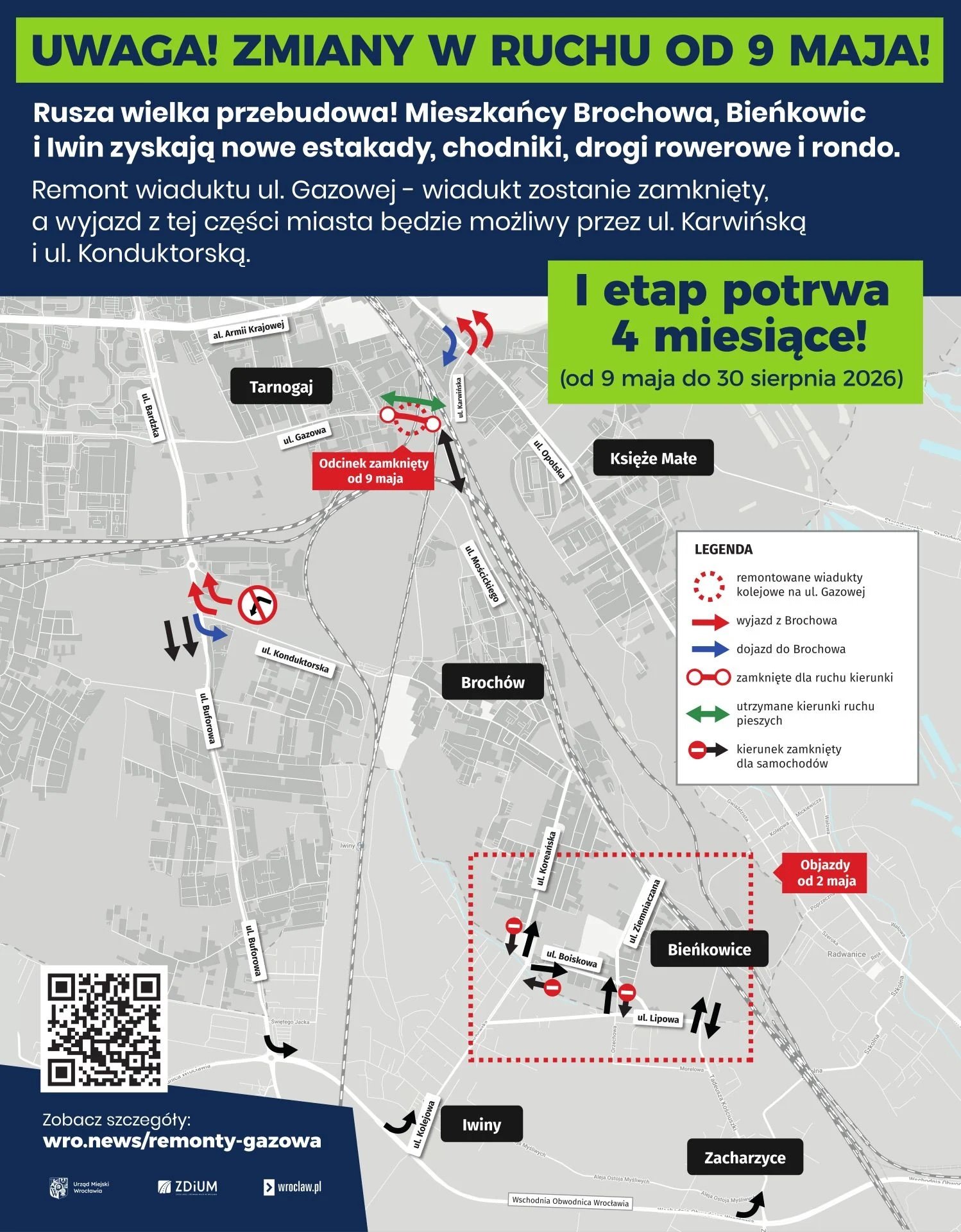

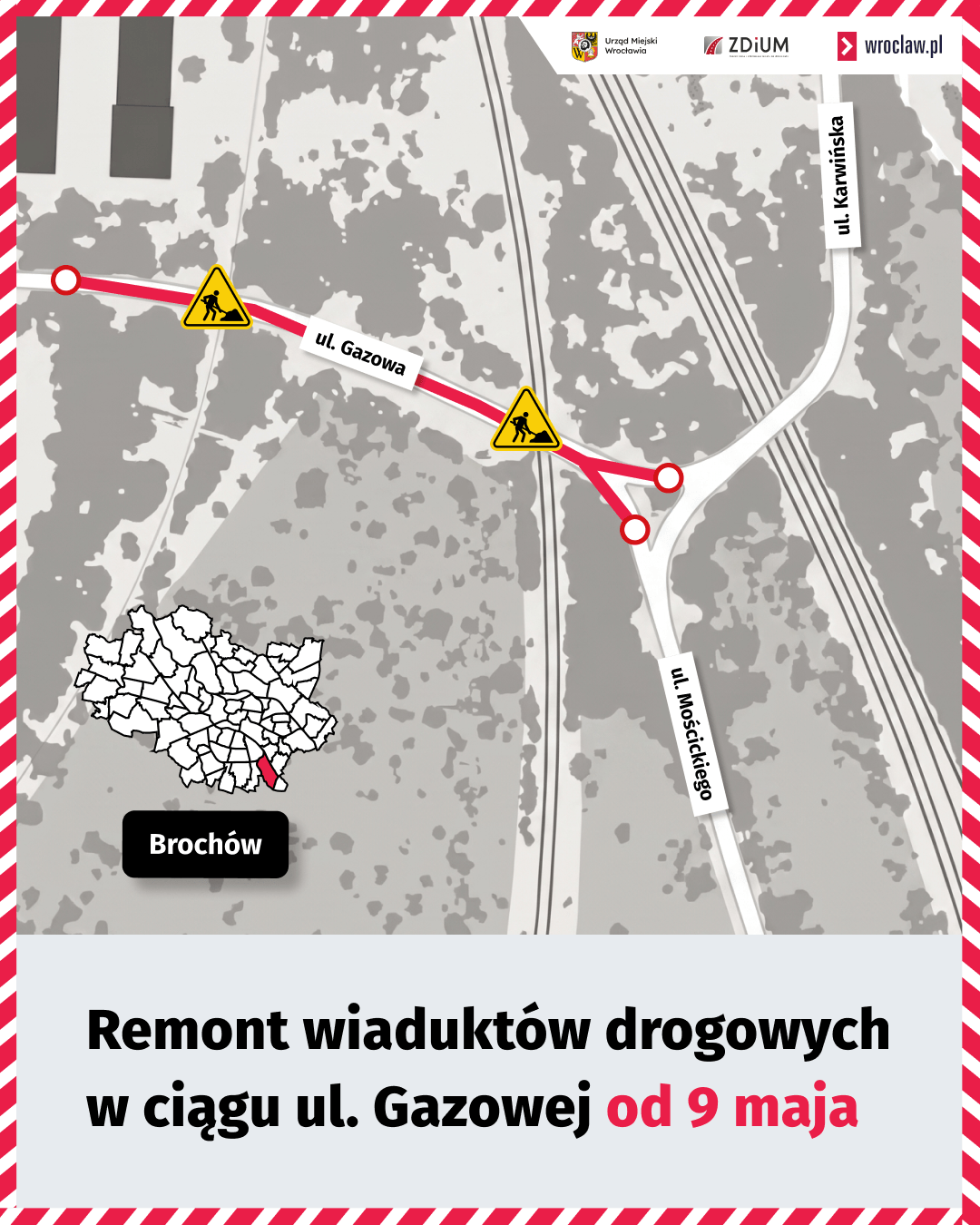

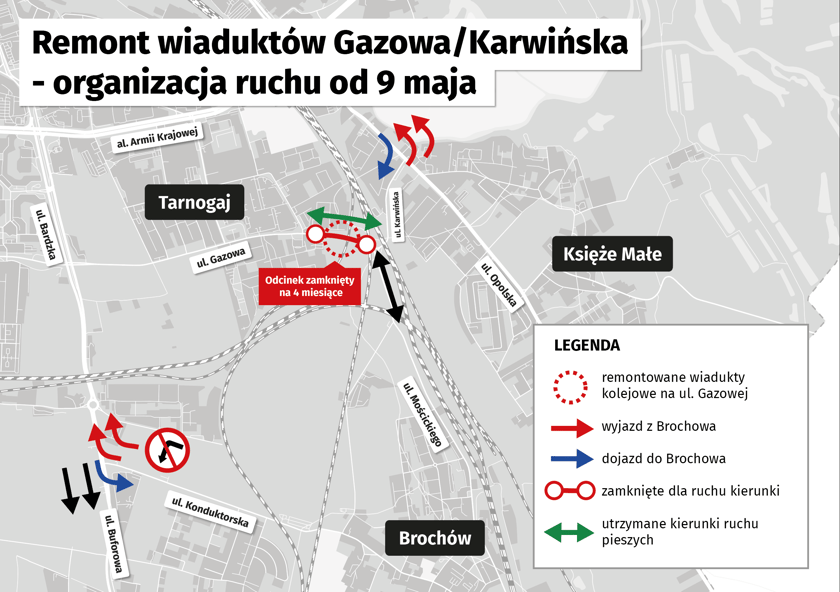

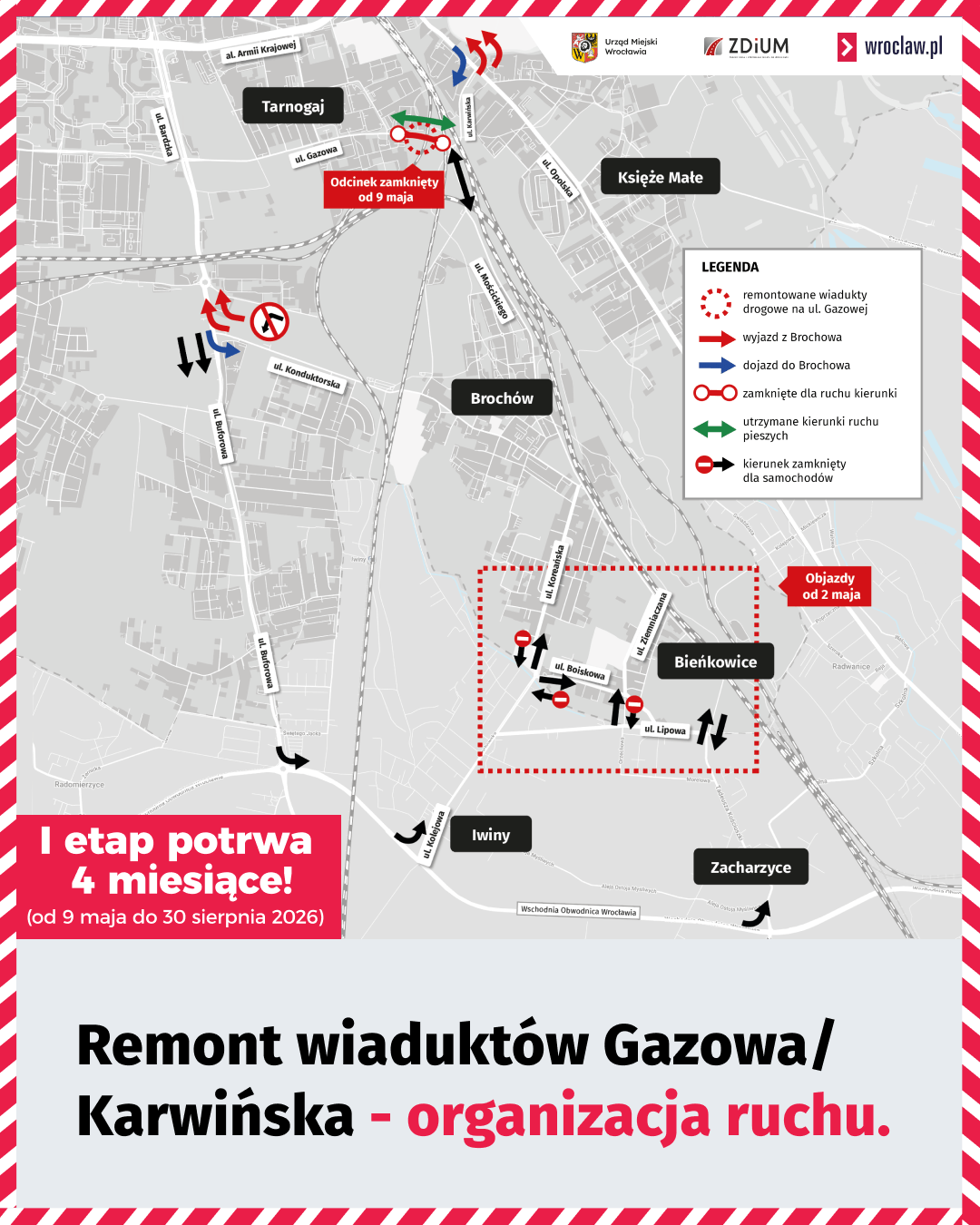

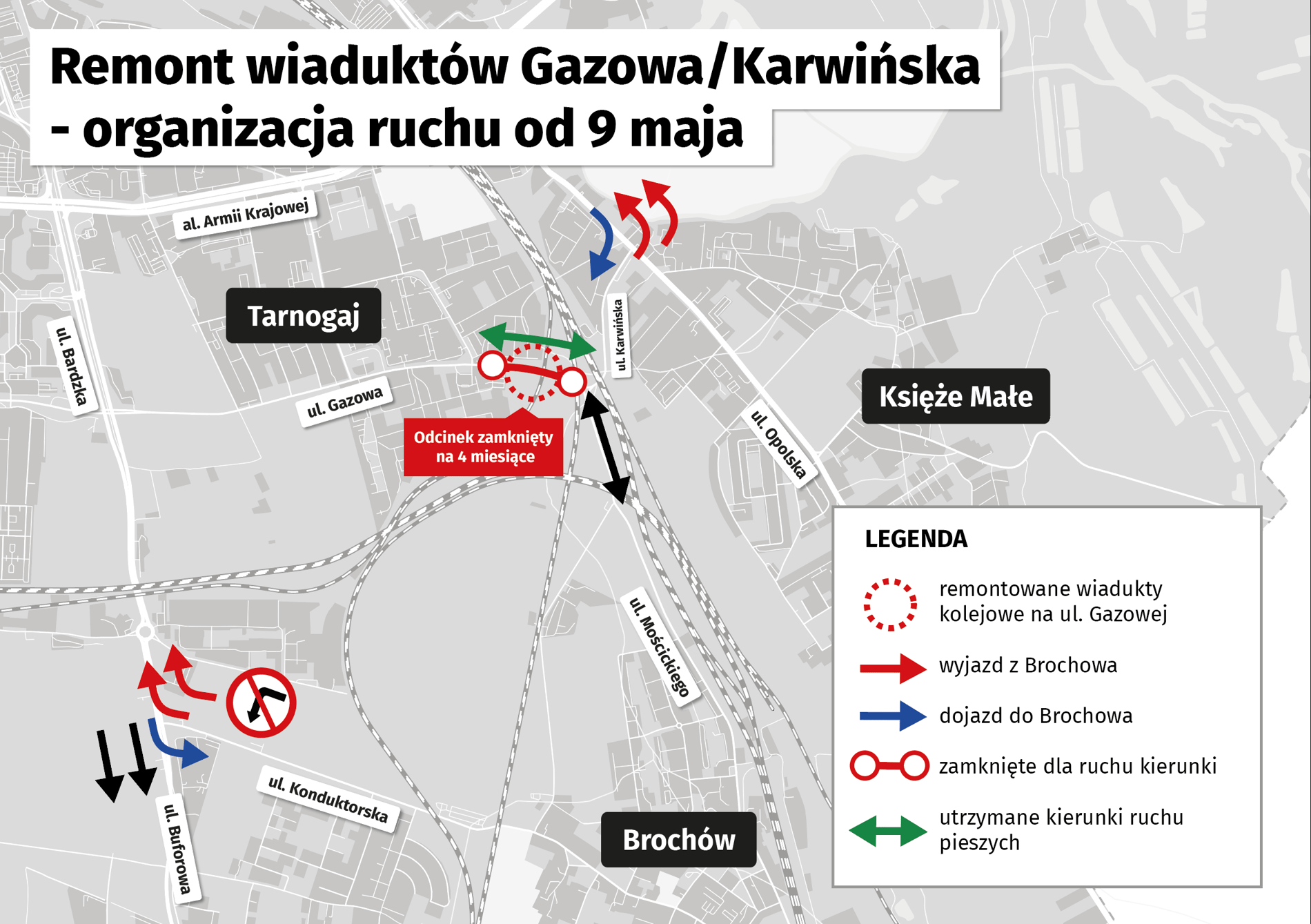

9 maja 2026 r. wyłączone z ruchu kołowego zostaną wiadukty w ciągu ulicy Gazowej. Te prace mają potrwać do 30 sierpnia.

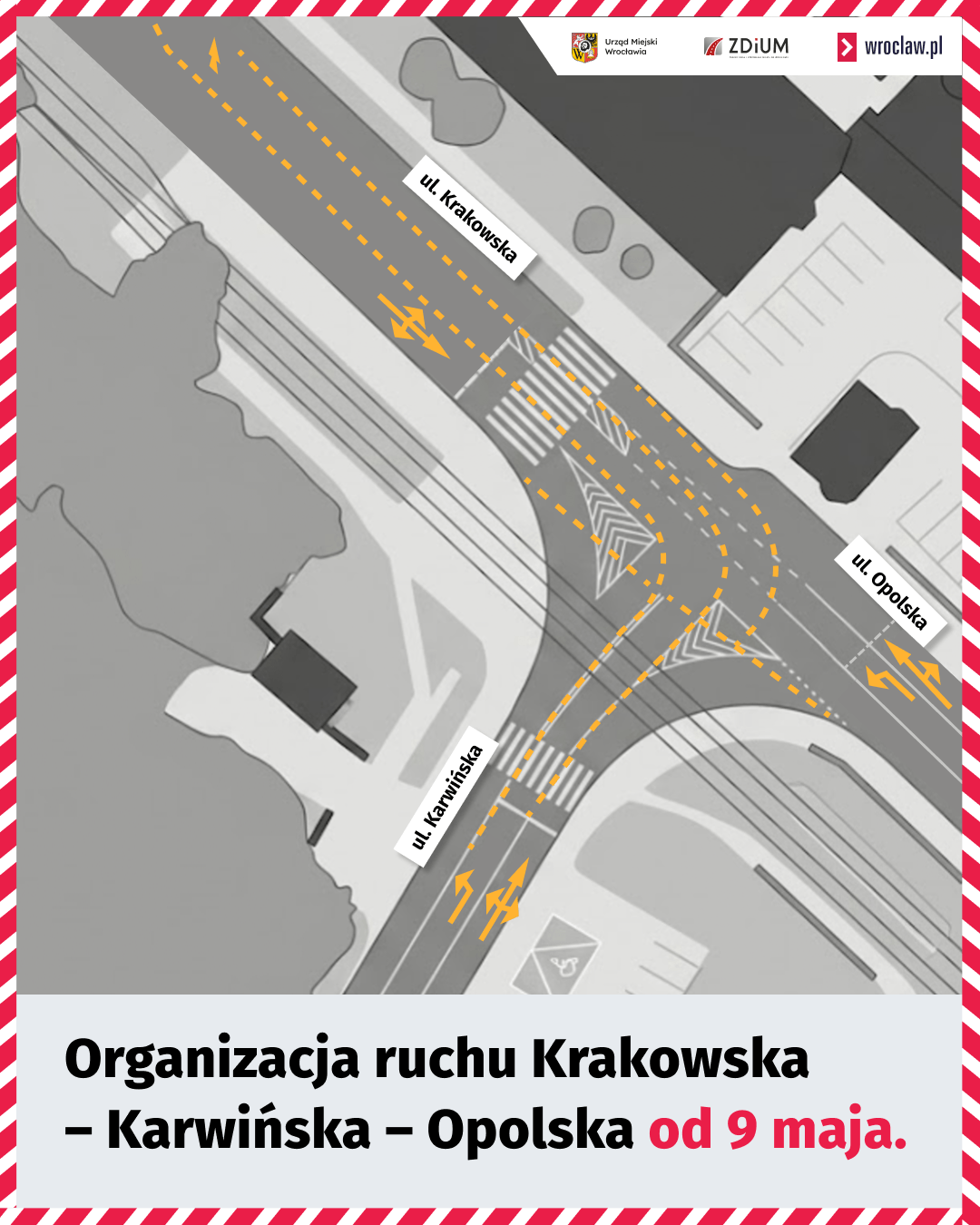

Od 1 do 30 września prace drogowe będą prowadzone na skrzyżowaniu Gazowa-Karwińska-Mościckiego, które będzie przebudowywane na rondo. Do końca roku wykonawca ma przebudować wiadukt w ciągu ulicy Karwińskiej.

Największym wyzwaniem jest praca przy czynnych torach PKP. Remont będzie prowadzony też w nocy, ponieważ wtedy będą wykonywane prace w miejscach bezpośrednio nad liniami kolejowymi. Prace mają się zakończyć pod koniec 2026 roku.

Galeria zdjęć

Ostatnia aktualizacja:
