Nowy blok sportowy w XIII Liceum Ogólnokształcącym
Nowy blok sportowy zapewni uczniom możliwość korzystania z zajęć wf na terenie placówki, a okolicznym mieszkańcom umożliwi korzystanie z sal po godzinach zajęć dydaktycznych
Aktualizacja:
29.04.2022
Mamy już zamontowane kosze, bramki, zegary, siatki na dużej sali w bloku sportowym w XIII LO. W sali do szermierki mamy już gotową nawierzchnię, w sali do tańca lustra, robotnicy finiszują z montażem drabinek i luster w kolejnych salach. Gotowe są toalety i sanitariaty w obiekcie. W budynku działa już winda. Prowadzone są prace wykończeniowe nawierzchni na zewnątrz budynku. Podziemny parking ma już wymalowane linie.
12.04.2022
Zbliżamy się do końca tej inwestycji. Zakończono prace związane z układaniem cegły elewacyjnej, wszystkich okładzin ceramicznych w obiekcie, roboty związane z montażem grzejników, balustrad, osprzętu elektrycznego, a także te związane z białym montażem. Mamy już ułożoną podłogę w dużej sali gimnastycznej. Czekamy m.in. na kosze.
30.03.2022
Zakończono układanie wszystkich okładzin ceramicznych w obiekcie. Trwają prace związane z białym montażem. Ułożona została podłoga w dużej sali sportowej
17.03.2022
Rozpoczęły się prace związane z białym montażem i układaniem parkietów w największej sali gimnastycznej w obiekcie. Trwają roboty związane z montażem grzejników, osprzętu elektrycznego oraz balustrad w bloku sportowym. Inwestycja ma być gotowa w połowie roku.
1.03.2022
Zakończono układanie wszystkich okładzin ceramicznych w obiekcie. Zamontowano węzeł cieplny. Zakończono roboty związane z ułożeniem rusztów pod podłogi w salach sportowych. Trwają ostatnie prace przy elewacji obiektu.
1.02.2022

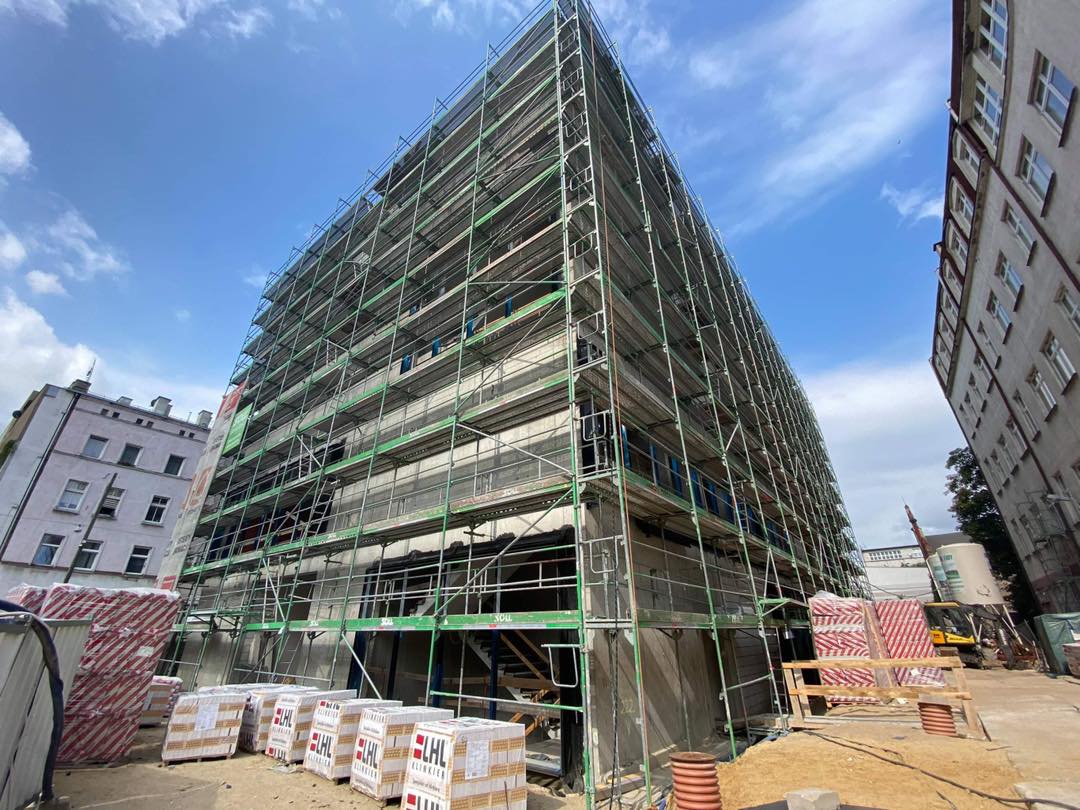

Na ukończeniu są prace przy elewacji obiektu sportowego. W tej chwili prowadzone są w środku roboty wykończeniowe związane układaniem kafelków na ścianach i podłogach. Trwa malowanie, montaż osprzętu elektrycznego oraz sanitarnego. Zamontowana została już winda. Wykonano zewnętrzną sieć ciepłowniczą. W najbliższym czasie rozpocznie się montaż węzła cieplnego w obiekcie, a następnie m.in. układanie parkietów.
26.10.2021
Na budowie dużej hali sportowej dla XIII LO prace są mocno zaawansowane.
23.09.2021
30.07.2021
Zabieram Was na ul. Haukego-Bosaka, gdzie trwa budowa dużej hali sportowej dla XIII LO. Prace są mocno zaawansowane.
20.07.2021

14.02.2021
11.01.2021
29.10.2020
Jest już płyta fundamentowa. Aktualnie trwają dalsze prace zbrojeniowe i szalunkowe.
21.10.2020
Obecnie kończy się montaż zbrojenia płyty fundamentowej. W dniu dzisiejszym rozpoczęły się prace związane z betonowaniem płyty fundamentowej.
1.07.2020
Mała gospodarcza wizyta - budujemy nową salę gimnastyczną m.in.: dla XIII LO.
19.06.2020

5.12.2019
Umowa na realizację zadania została zawarta 4.12.2019 r. w trybie zaprojektuj i wybuduj. Jest projekt budowlany i pozwolenie na budowę.
Blok sportowy będzie spięty łącznikiem na poziomie I piętra z budynkami Liceum. Pomieści wielofunkcyjną salę sportową, siłownię, dwie sale typu fitness, salę taneczną oraz salę do szermierki, która jest dedykowana pobliskiej Szkole Podstawowej nr 85. Nowy blok sportowy będzie funkcjonować niezależnie od szkoły wieczorami lub w weekendy.
Szczegółowo:
sala do szermierki pow. 423 m2, zaplecze, szatnie, sanitariaty
sala do zajęć siłowych pow. 205 m2, sala zajęć fitness pow. 172 m2, zaplecze, szatnie, sanitariaty
sala wielofunkcyjna pow. 617 m2, sala taneczna pow. 66 m2
zaplecze techniczne, węzeł. c.o., oraz miejsca parkingowe.
Odpowiedzialny za budowę jest Zarząd Inwestycji Miejskich. Planowany termin ukończenia prac to koniec 2022 r.
TIME LINE
-
Ogłoszenie przetargu na wykonawcę
październik 2019 -
Rozstrzygnięcie przetargu
grudzień 2019 -
Planowany termin ukończenia prac
IV kwartał 2022
