Informacje o inwestycji:
- Kategoria inwestycji: Edukacja i kultura
- Rok zakończenia inwestycji: 2020
- Stopień wykonania: 100%
- Wartość inwestycji: 16 273 000 zł
- Jednostka prowadząca: ZIM
- Osiedle: Jagodno
- Projekt finansowany w ramach WBO: nie
- Projekt finansowany w ramach Funduszu Osiedlowego: nie
Zrealizowano roboty budowlanej w zakresie:
- budowa budynku 7-oddziałowego żłobka z węzłem żywienia wraz z niezbędnym wyposażeniem stałym oraz filii Miejskiej Biblioteki Publicznej zlokalizowanych przy ul. Sygnałowej,
- zagospodarowanie terenu żłobka (m.in.: droga wewnętrzna, ciągi piesze i place utwardzone, place zabaw, mała architektura, ogrodzenia, zieleń, gospodarka wodami opadowymi),
- miejsca postojowe i chodnik przy ul. Sygnałowej, zjazd z terenu żłobka oraz częściowo zadaszone stojaki rowerowe.
Dane charakterystyczne (budynek – żłobek i biblioteka): powierzchnia netto: 2 640 m2.
Zadanie dofinansowane z programu Maluch+ 2020
Galeria zdjęć
Galeria zdjęć
-

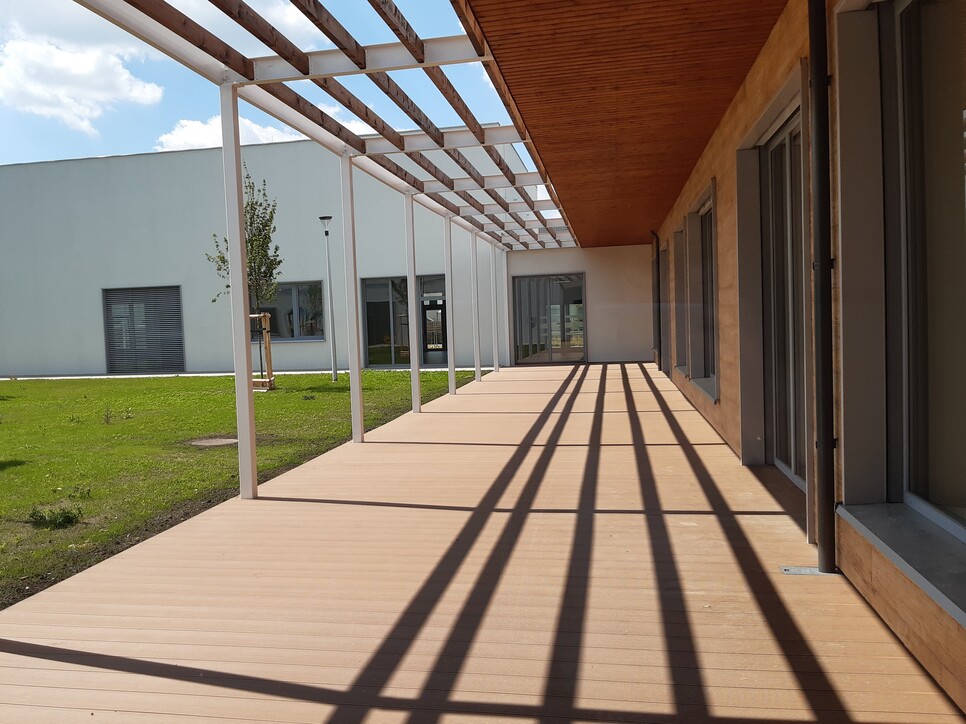

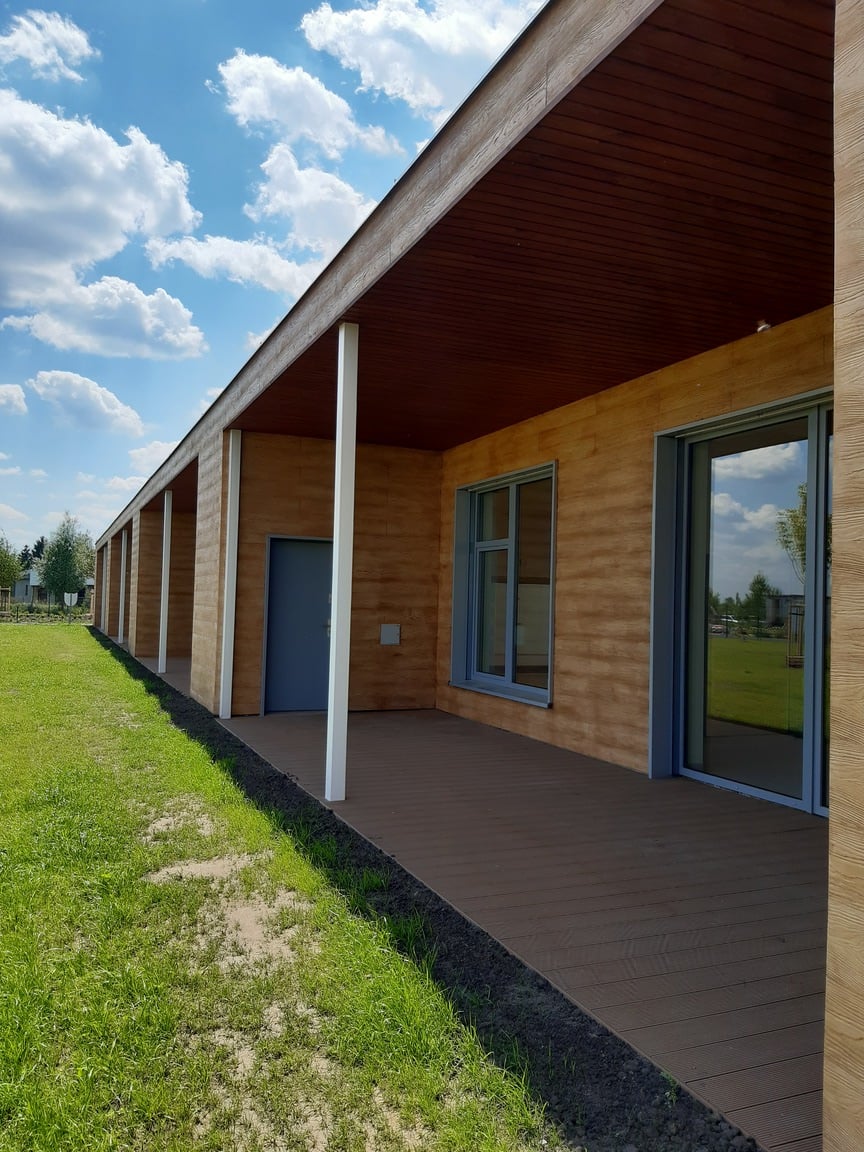

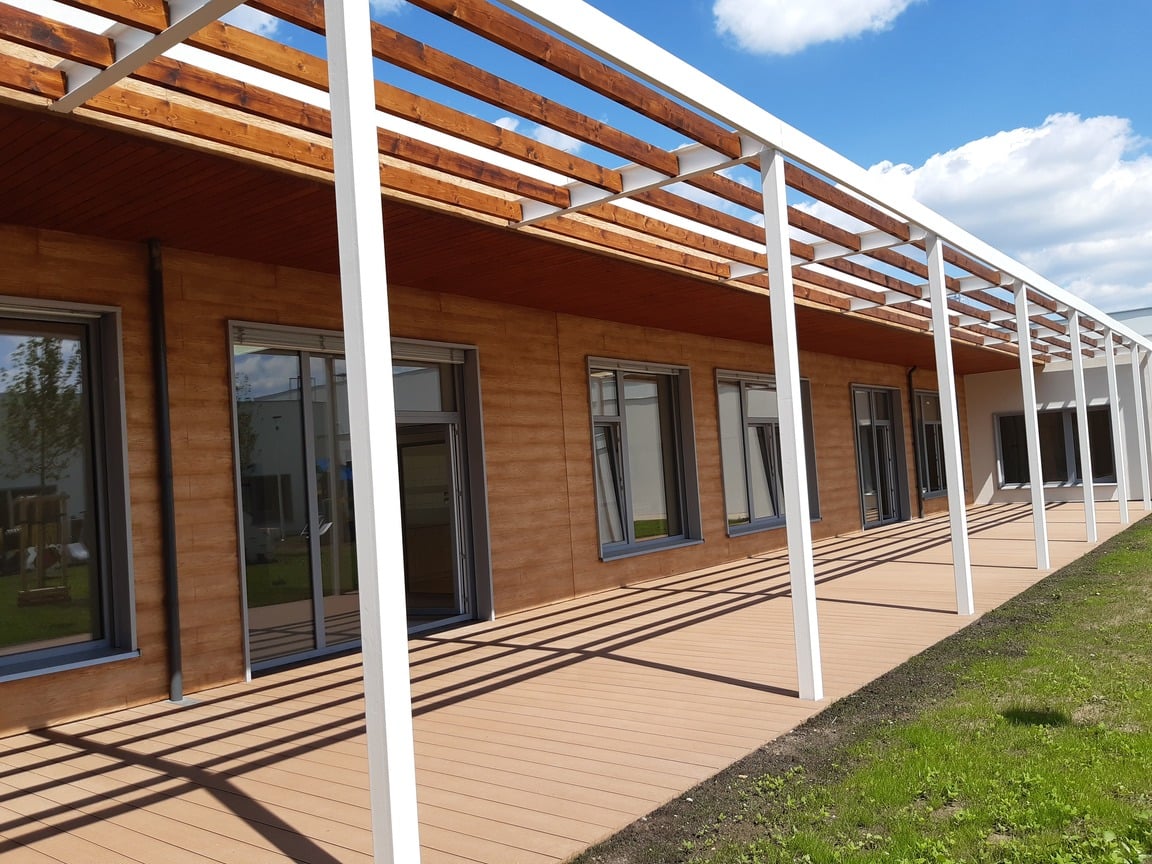

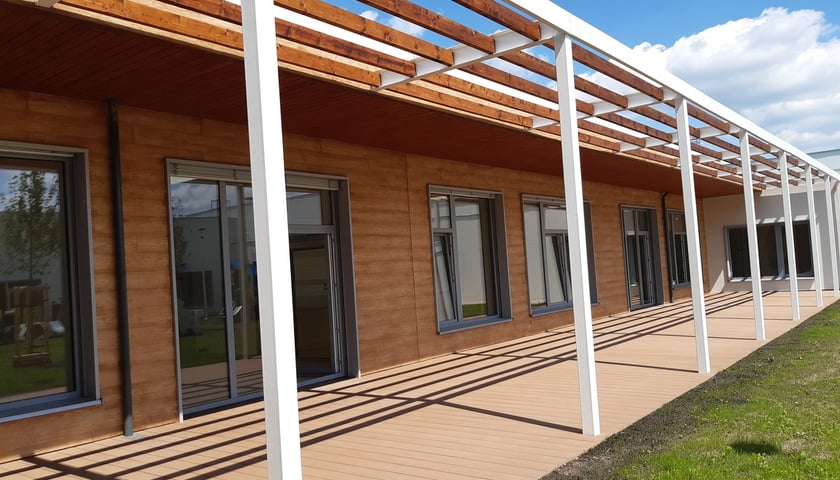

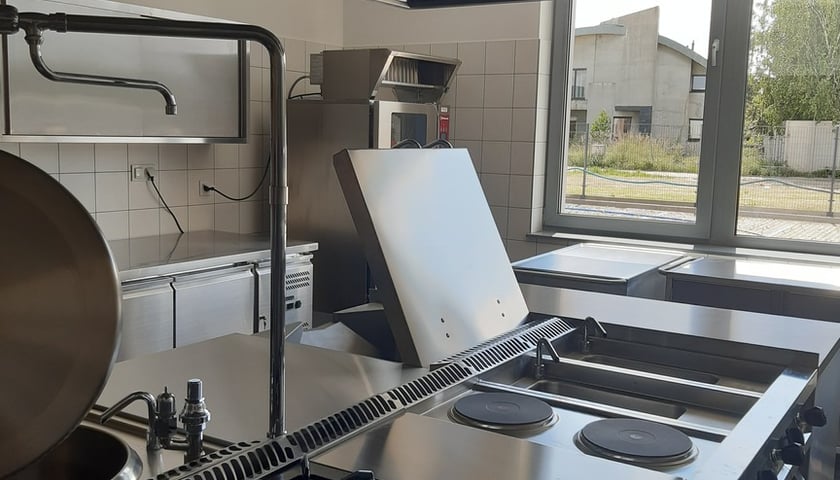

5 lat temu [Piątek, 07/08/2020]
-

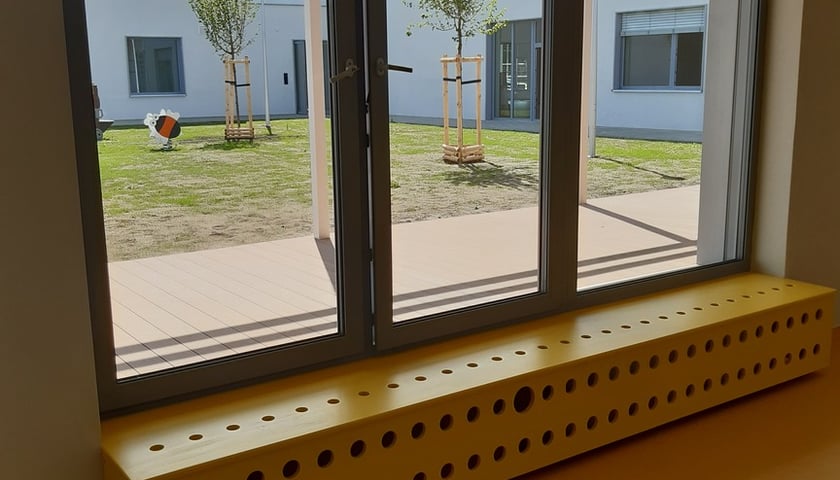

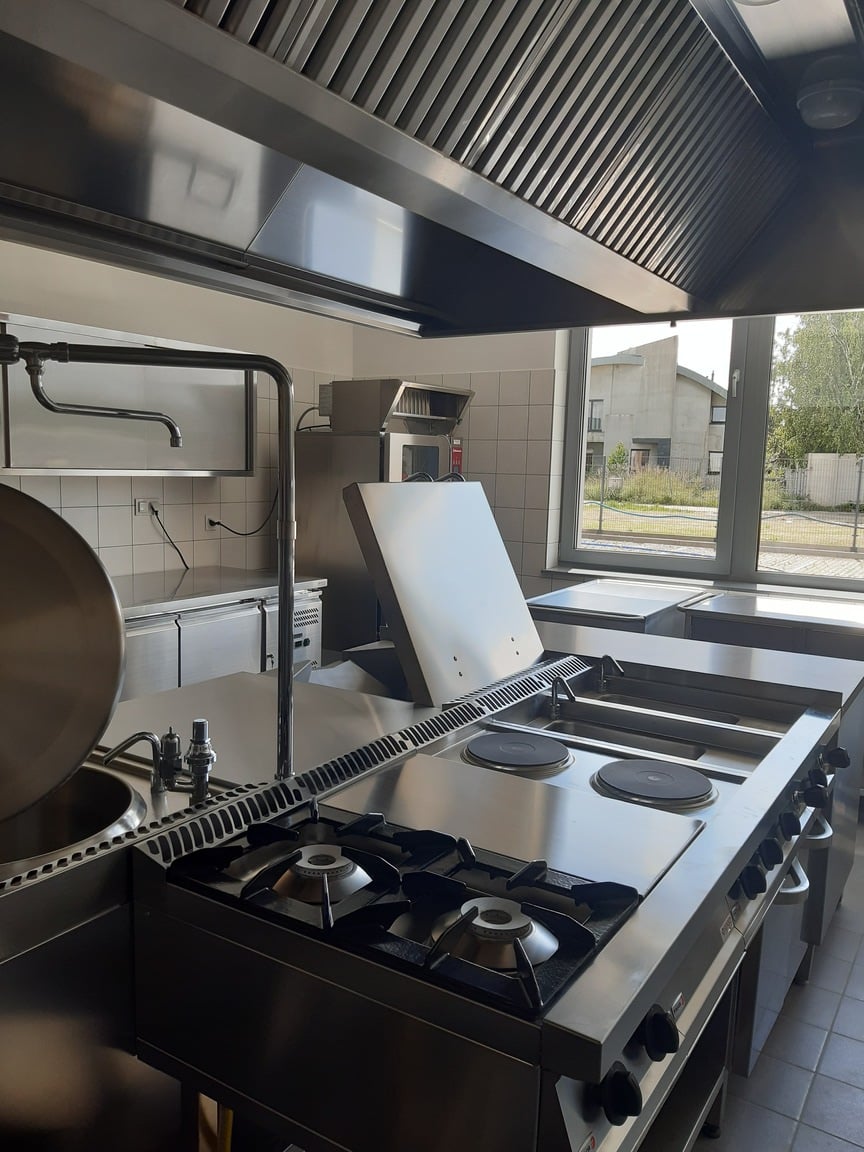

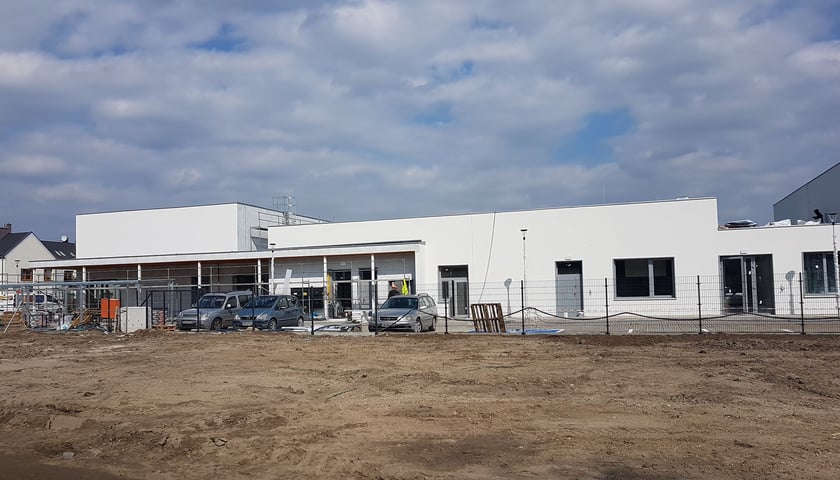

12:547.08.2020Już we wrześniu znajdzie tu miejsce 220 maluchów. Ta inwestycja kosztowała 16 mln zł. Trwają właśnie ostatnie prace przy meblowaniu placówki i urządzeniu terenu. Budynek to także miejsce dla kolejnej filii Miejskiej Biblioteki Publicznej oraz sala spotkań dla Rady Osiedla i lokalnej społeczności.W ramach inwestycji powstała również nowa droga z chodnikami, oświetleniem, przyłączami kanalizacyjnymi i przebudowaną siecią.
-
-
5 lat temu [Środa, 06/05/2020]
-
12:516.05.2020
Żłobek przy Sygnałowej znajdzie się 27 maja w systemie rekrutacyjnym.
Rekrutacja do żłobka na Sygnałowej będzie prowadzono za pośrednictwem systemu rekrutacji elektronicznej. Ponieważ żłobek jest objęty projektem „Mamo, tato wróć do pracy”, przeznaczony jest dla rodziców powracających na rynek pracy po urodzeniu dziecka lub poszukujących pracy (osoby bezrobotne, niezatrudnione). Osoby, które wybiorą ten żłobek będą wypełniały formularz rozszerzony o część dotyczącą programu. Szczegółowe informacje są dostępne tutaj: https://rekrutacja-zlobki.um.wroc.pl/wroclaw/zlobek/File/Download/2263).
-
-
5 lat temu [Czwartek, 02/04/2020]
-

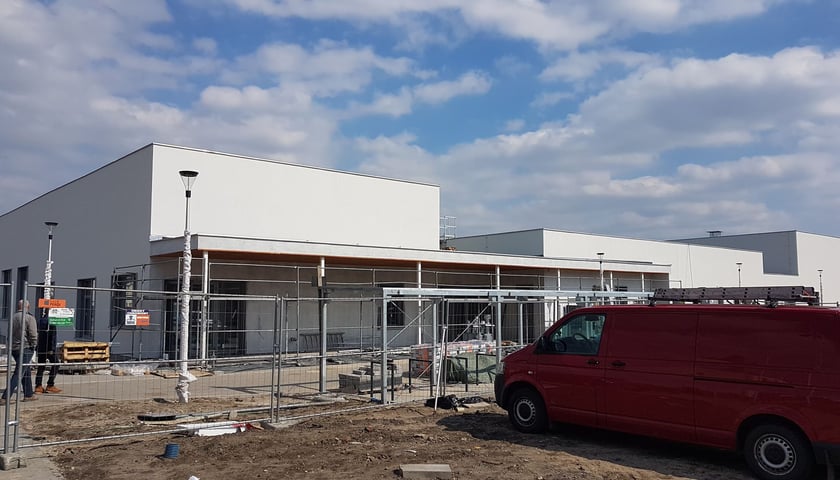

5 lat temu [Piątek, 14/02/2020]
-
12:4514.02.2020

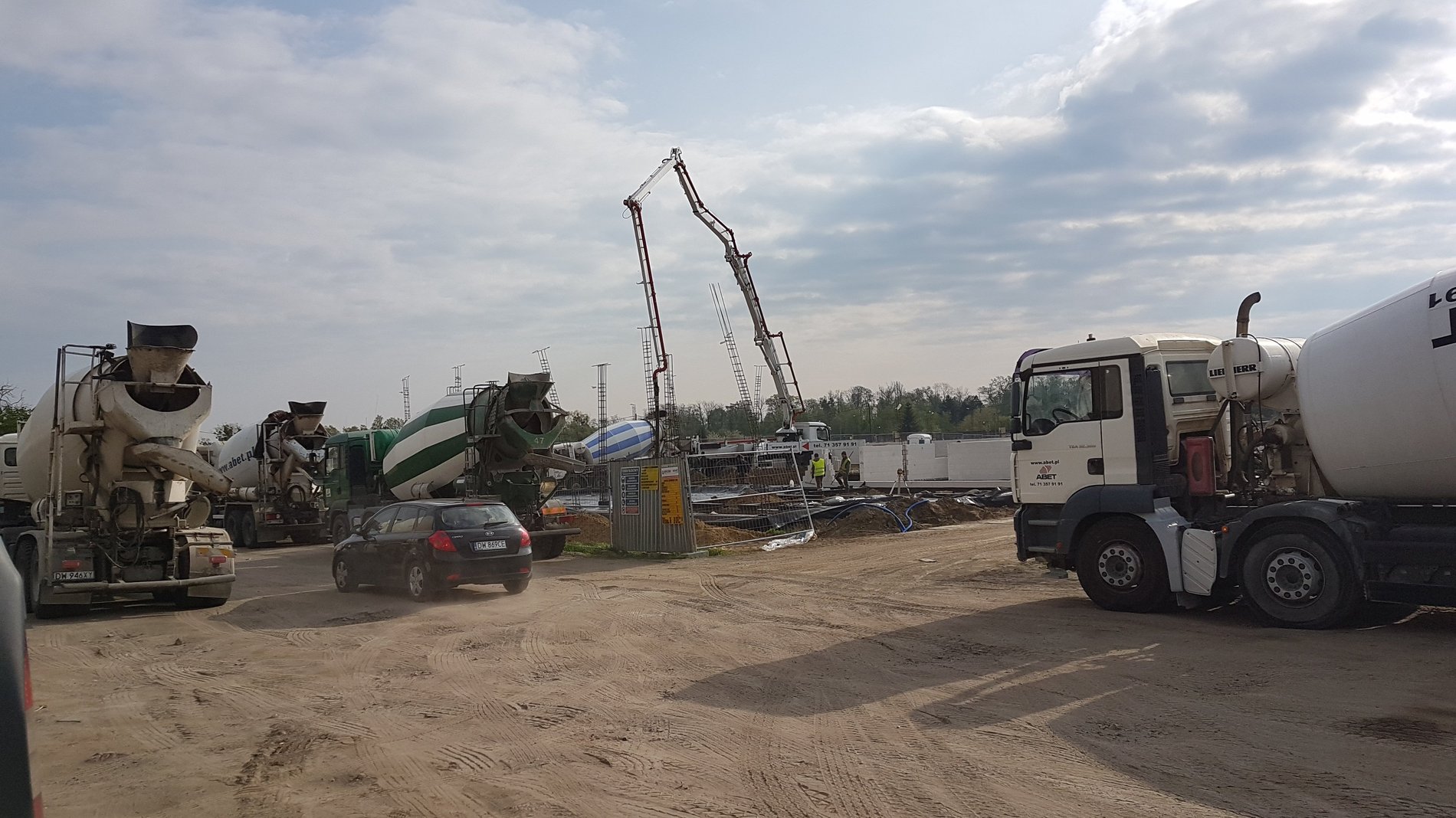

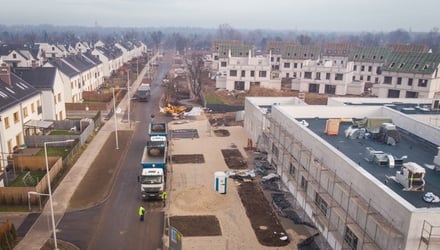

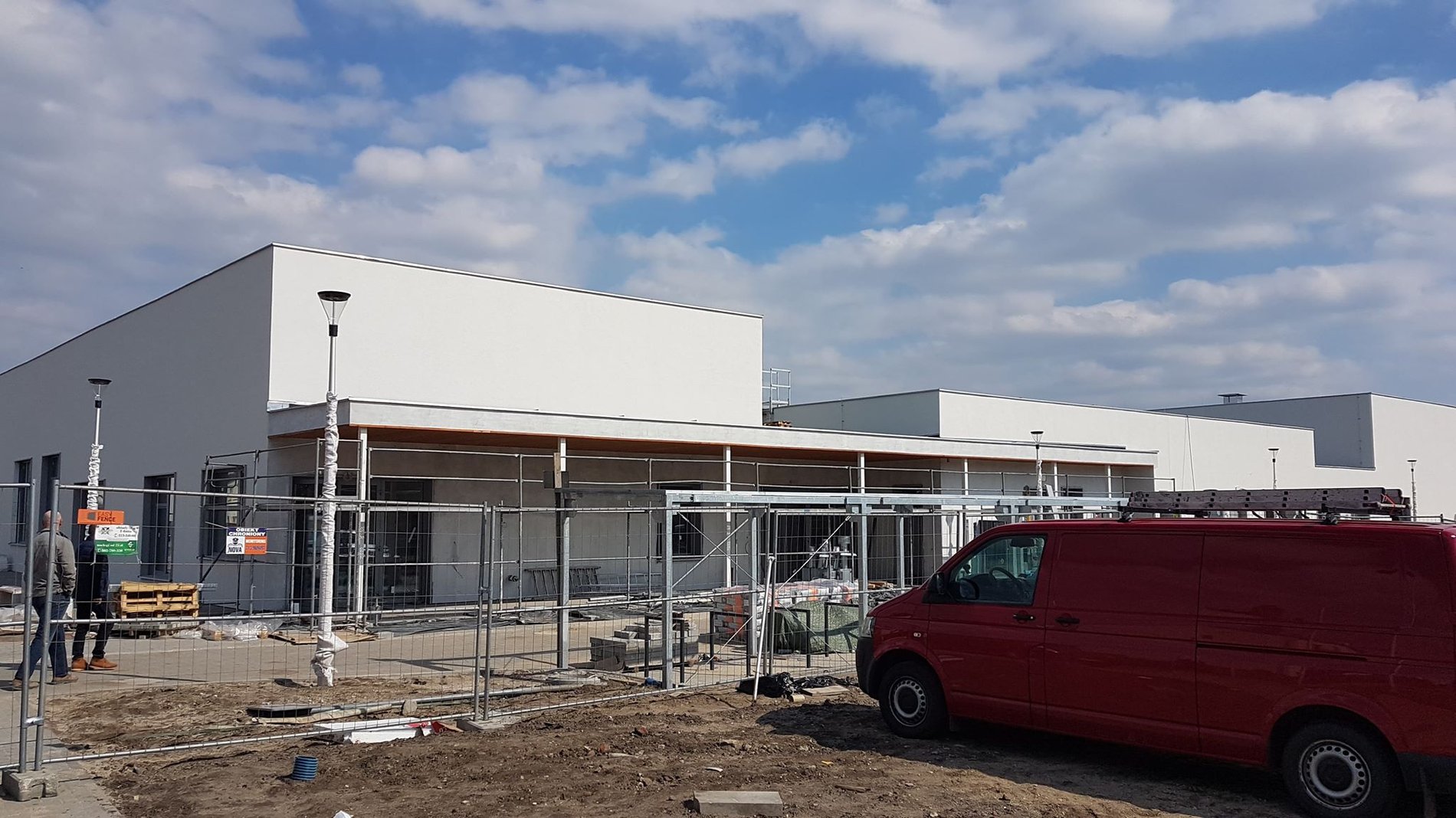

Blisko dwa miesiące przed terminem wykonawca ukończył prace przy budowie ulicy Sygnałowej. Za ponad 3,5 miliona złotych wybudowaliśmy 415 metrową drogę, która prowadzi m.in. do nowego pięknego żłobka i biblioteki powstającej przy tej ulicy. Przebudowaliśmy i wybudowaliśmy sieci podziemne, ulica zyskała oświetlenie, chodniki, w niektórych miejscach z warstwy przepuszczalnej i specjalnie budowane tak, aby zachować istniejące drzewa. Nasadzonych zostanie też przy ulicy Sygnałowej 25 lip drobnolistnych.
-
-
5 lat temu [Sobota, 25/01/2020]
-
12:4225.01.2020

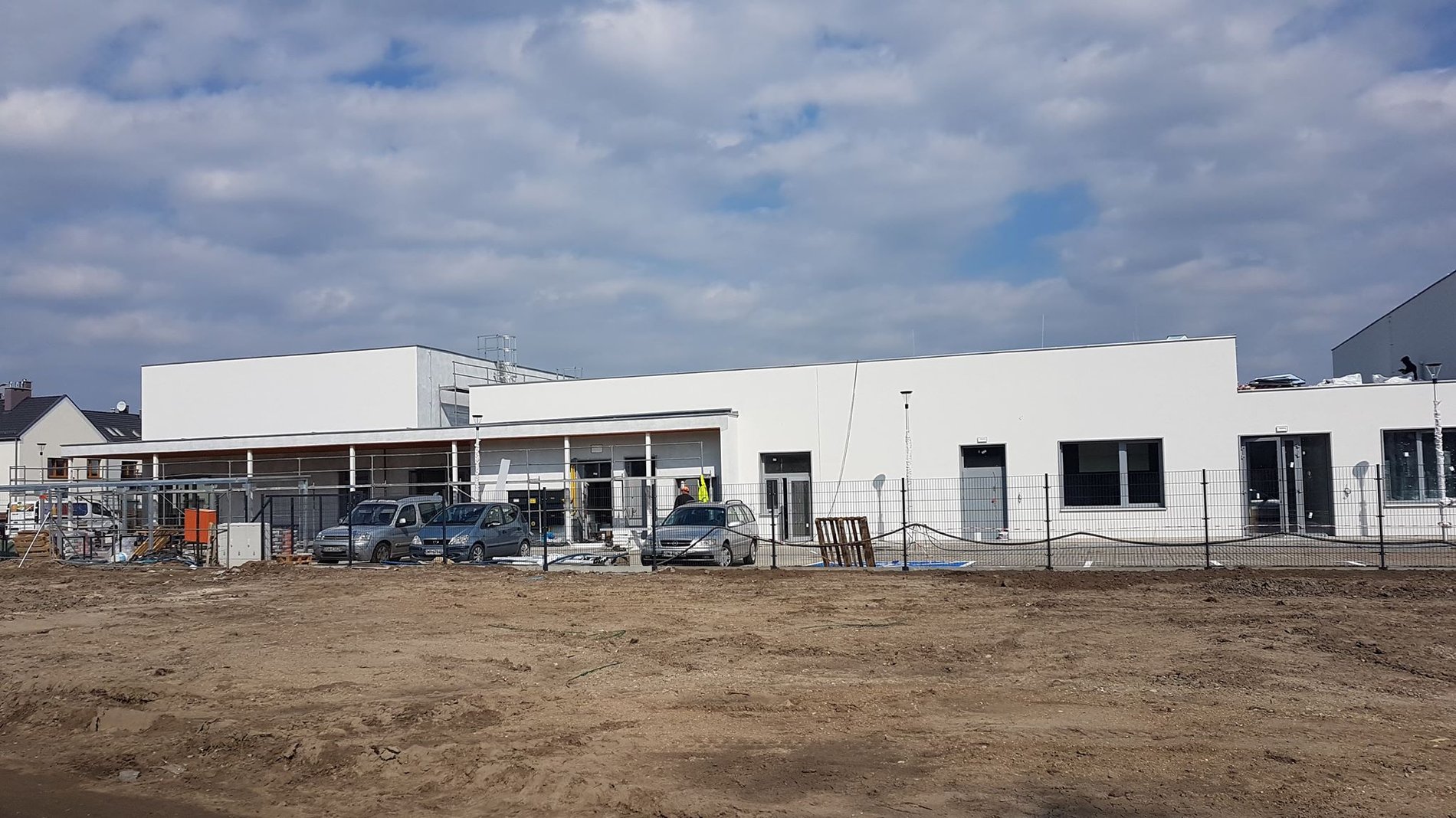

W tej chwili budynek jest już na etapie wykańczania wnętrz. Większość instalacji jest gotowa, w sanitariatach ułożone są płytki na podłogach. Trwa wykańczanie budynku. Pozostaje jeszcze zagospodarowanie terenu wokół i nasadzenia.
W ramach inwestycji powstała również nowa droga z chodnikami, oświetleniem, przyłączami kanalizacyjnymi i przebudowaną siecią.
-
-

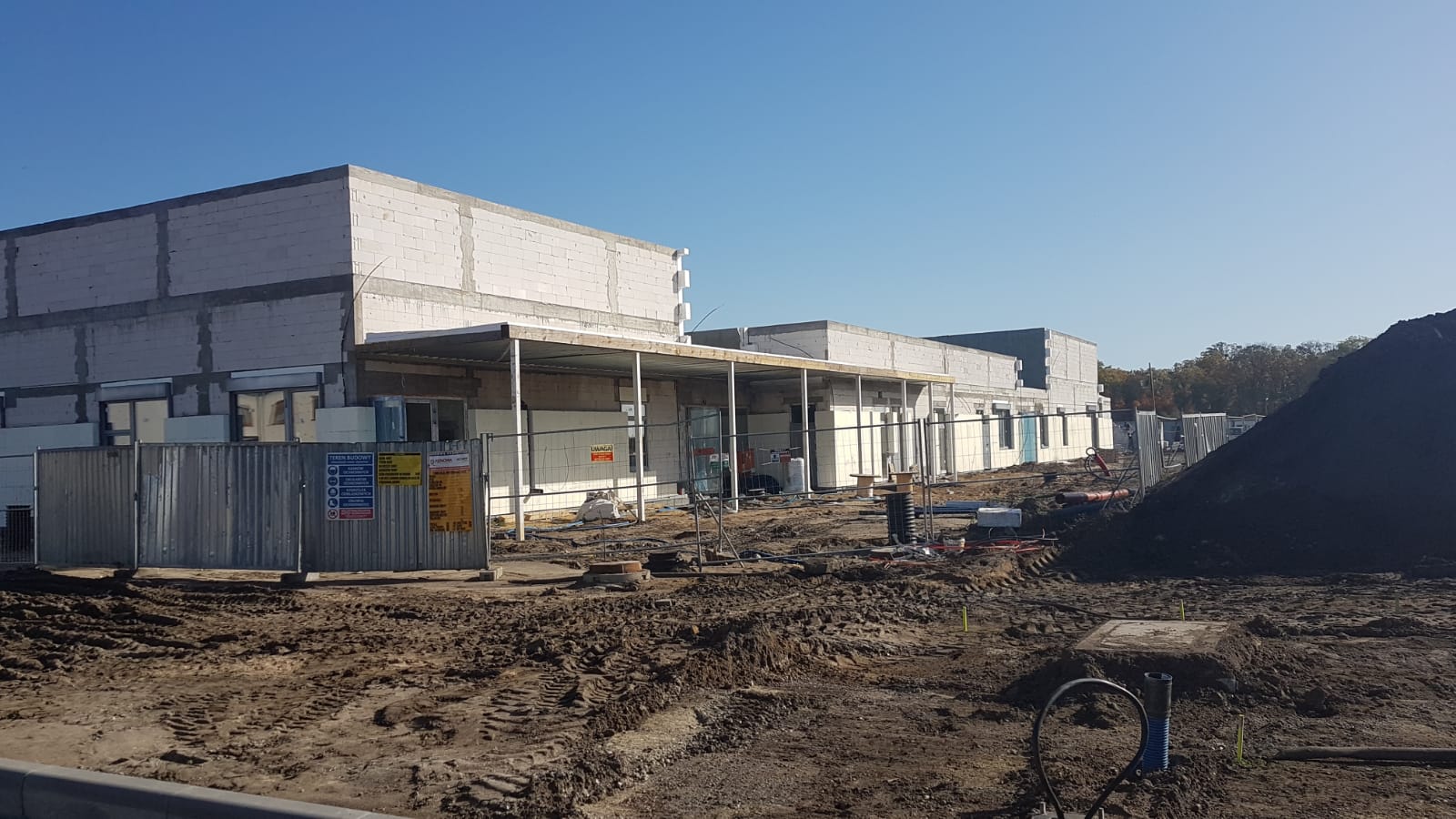

6 lat temu [Czwartek, 24/10/2019]
-

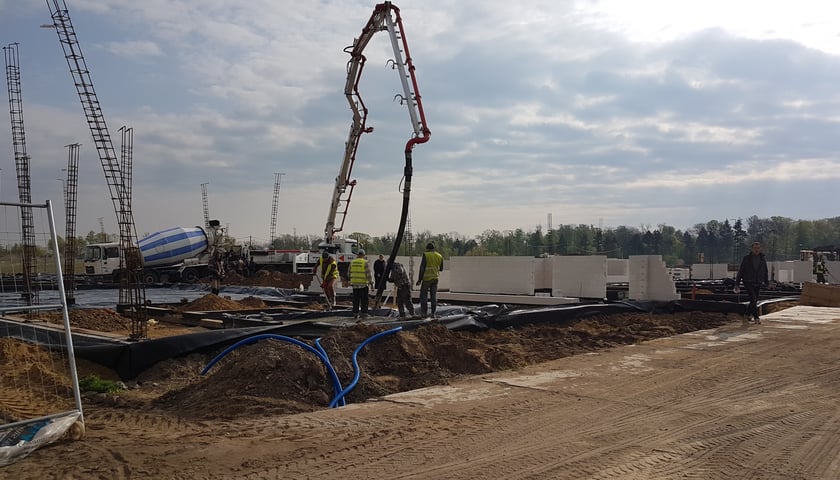

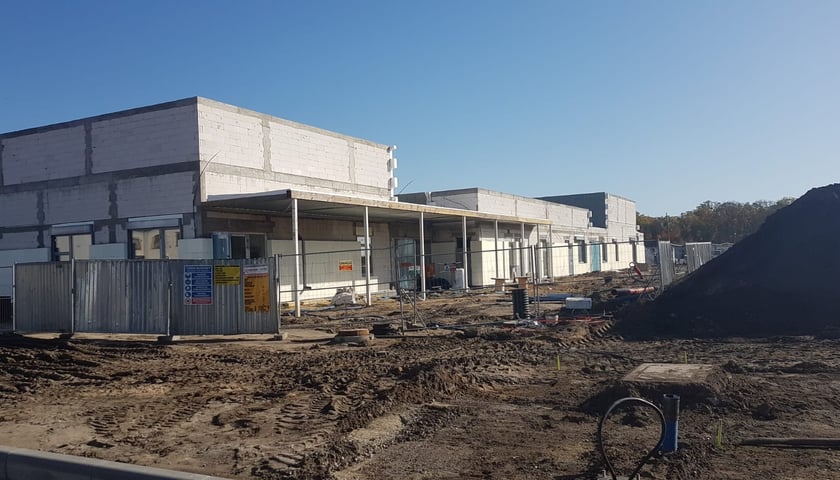

12:3124.10.2019

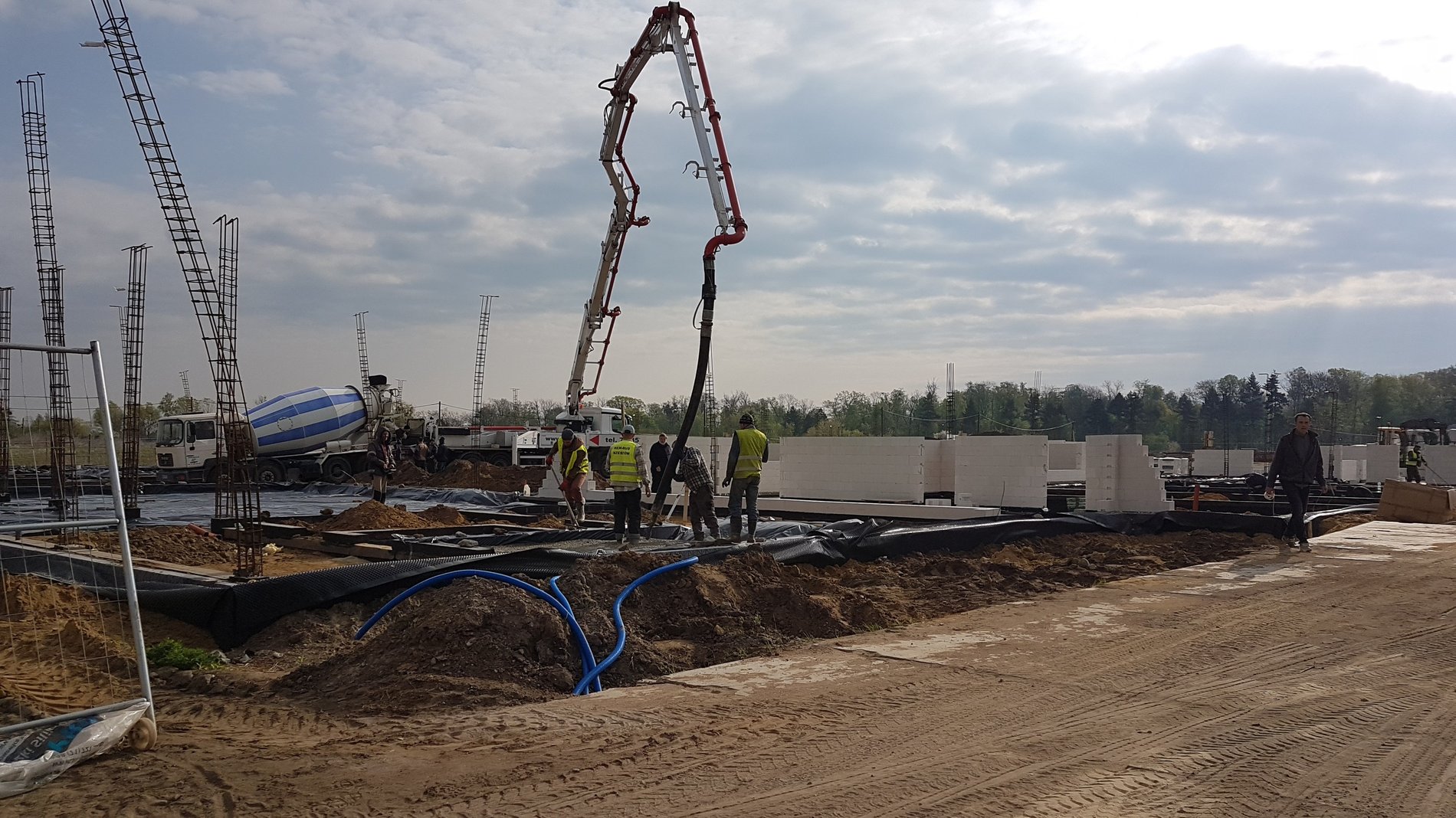

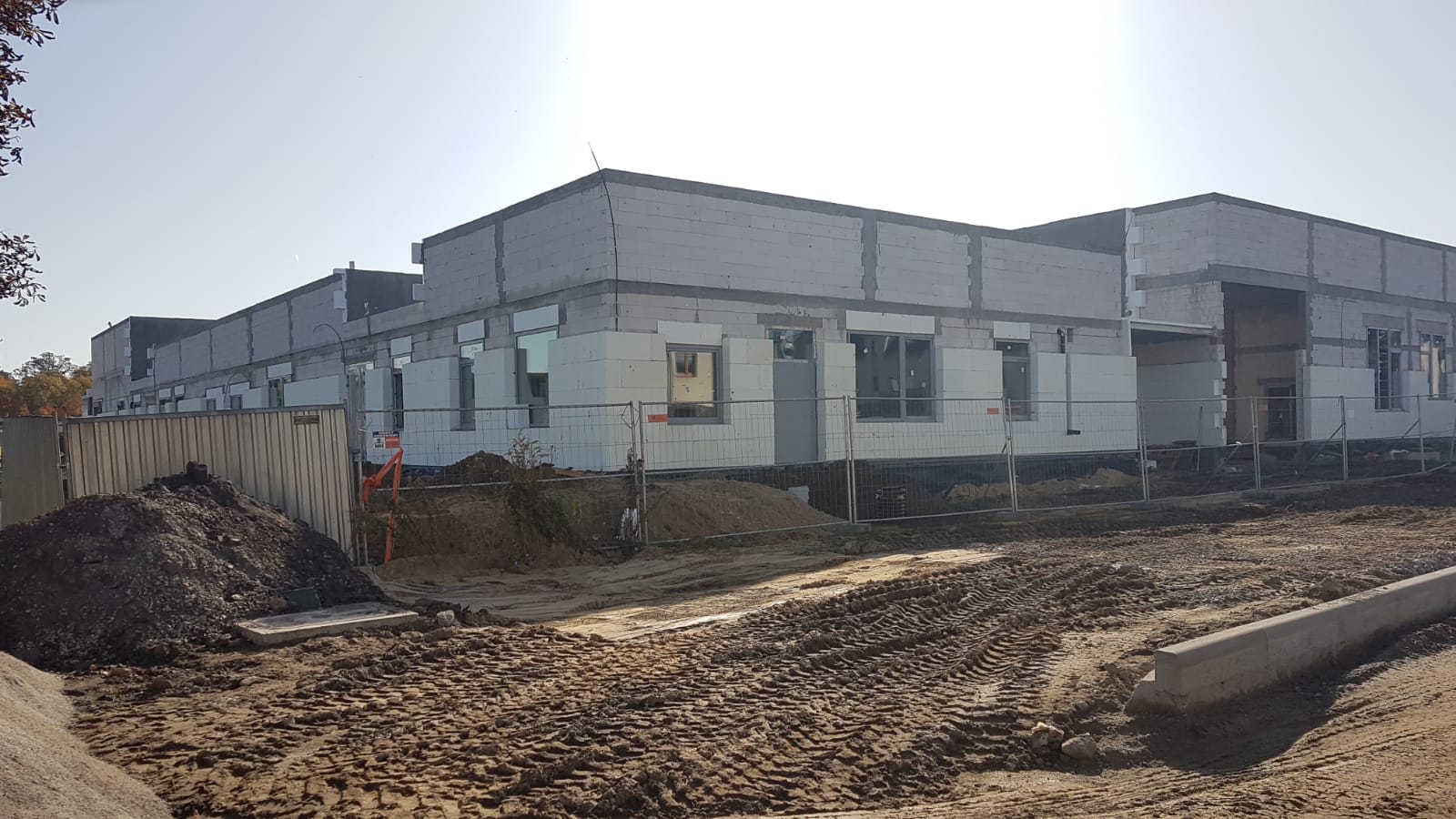

Realizacja inwestycji przebiega zgodnie z harmonogramem.

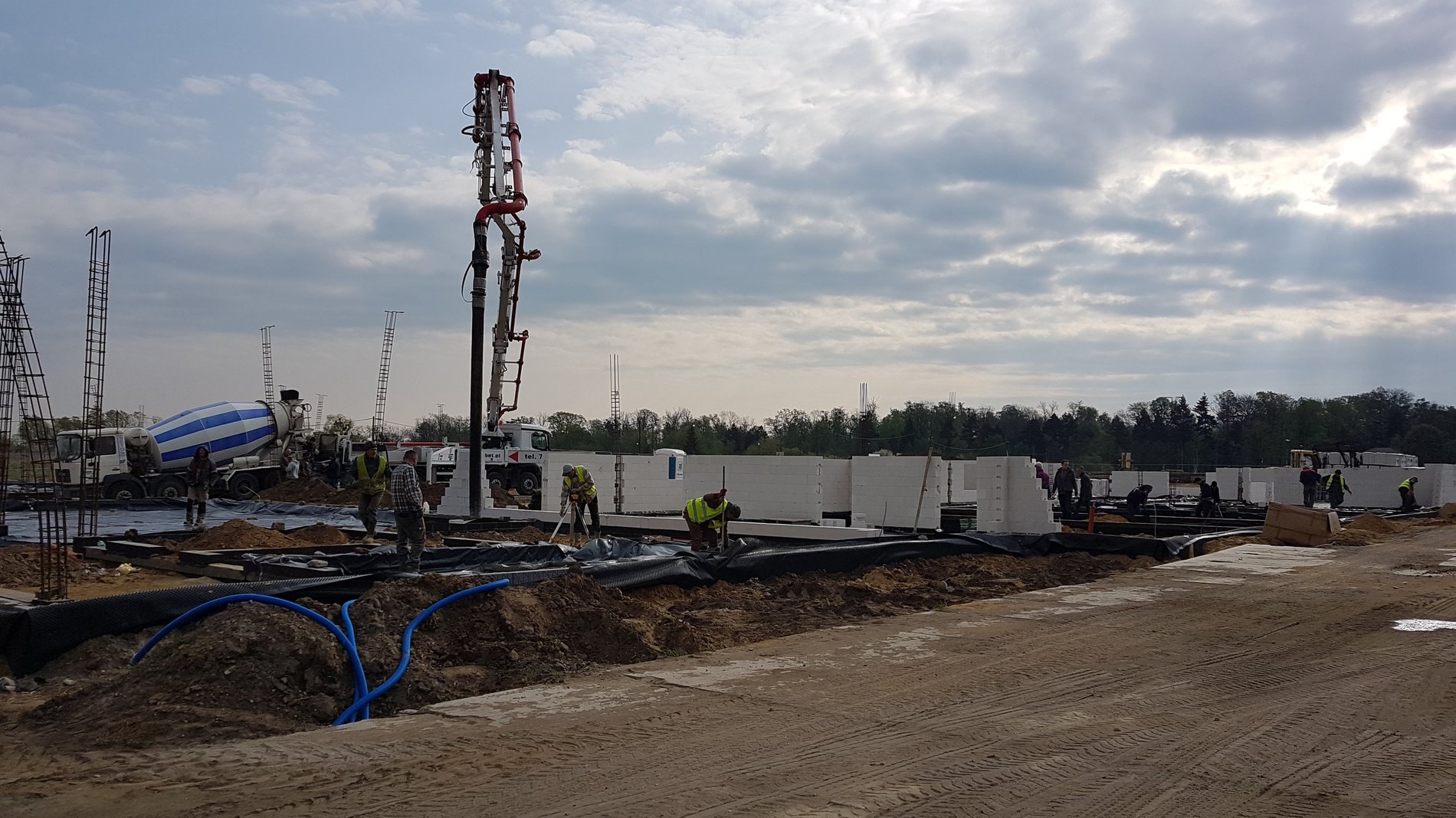

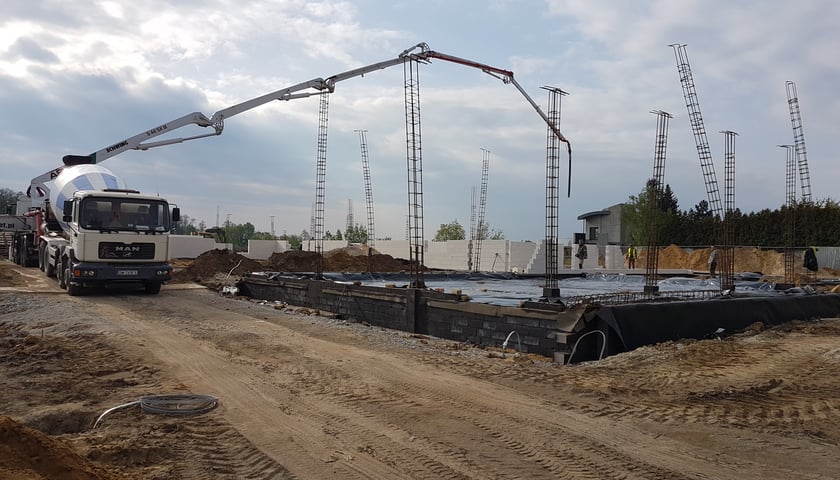

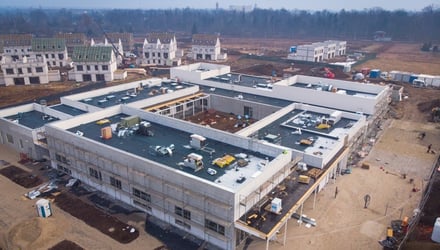

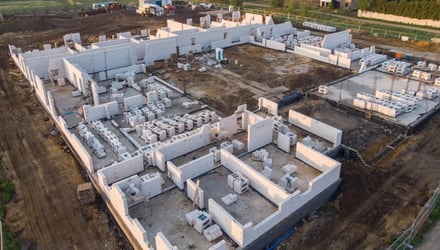

Wykonano już wszystkie roboty konstrukcyjne.
Trwają prace związane z montażem stolarki okiennej, wykonaniem pokrycia dachu, rozprowadzeniem instalacji i podejść wody, kanalizacji sanitarnej i centralnego ogrzewania oraz ociepleniem ścian zewnętrznych.
Termin ukończenia całej inwestycji to wiosna 2020 r.
-
