Informacje o inwestycji:
- Kategoria inwestycji: Piesze
- Rok zakończenia inwestycji: 2025
- Stopień wykonania: 30%
- Wartość inwestycji: 3 877 456 zł
- Jednostka prowadząca: ZDiUM
- Osiedle: Plac Grunwaldzki
- Projekt finansowany w ramach WBO: nie
- Projekt finansowany w ramach Funduszu Osiedlowego: nie

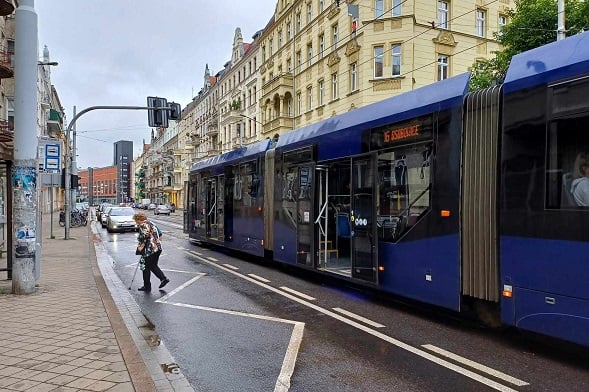

Budowa przystanków wiedeńskich ma na celu poprawę komfortu i bezpieczeństwa pasażerów korzystających z komunikacji tramwajowej. Inwestycja obejmie przebudowę przystanków przy skrzyżowaniach z ulicami Sienkiewicza i Górnickiego. Zadanie składa się z 2 części:
- budowy 2 peronów na przystankach o nazwie Górnickiego jako zadanie podstawowe,
- budowy 4 peronów przy skrzyżowaniu ulic Sienkiewicza i Piastowskiej jako zadanie dodatkowe.
We wszystkich 6 lokalizacjach należy wykonać:
a) budowę ramp przystanków wiedeńskich,
b) przebudowę chodników wzdłuż ramp przystanków,
c) przebudowę odwodnienia nawierzchni w rejonie przystanków wiedeńskich,
d) budowę oświetlenia przystanków,
e) doposażenie przystanków w tablice DIP,
f) budowę brakujących odcinków MKT.
Termin realizacji prac wynosi: 3 mce dla zadania podstawowego, 6 mcy dla zadania dodatkowego. Rozpoczęcie prac nastąpi na przełomie października i listopada 2024 r.
